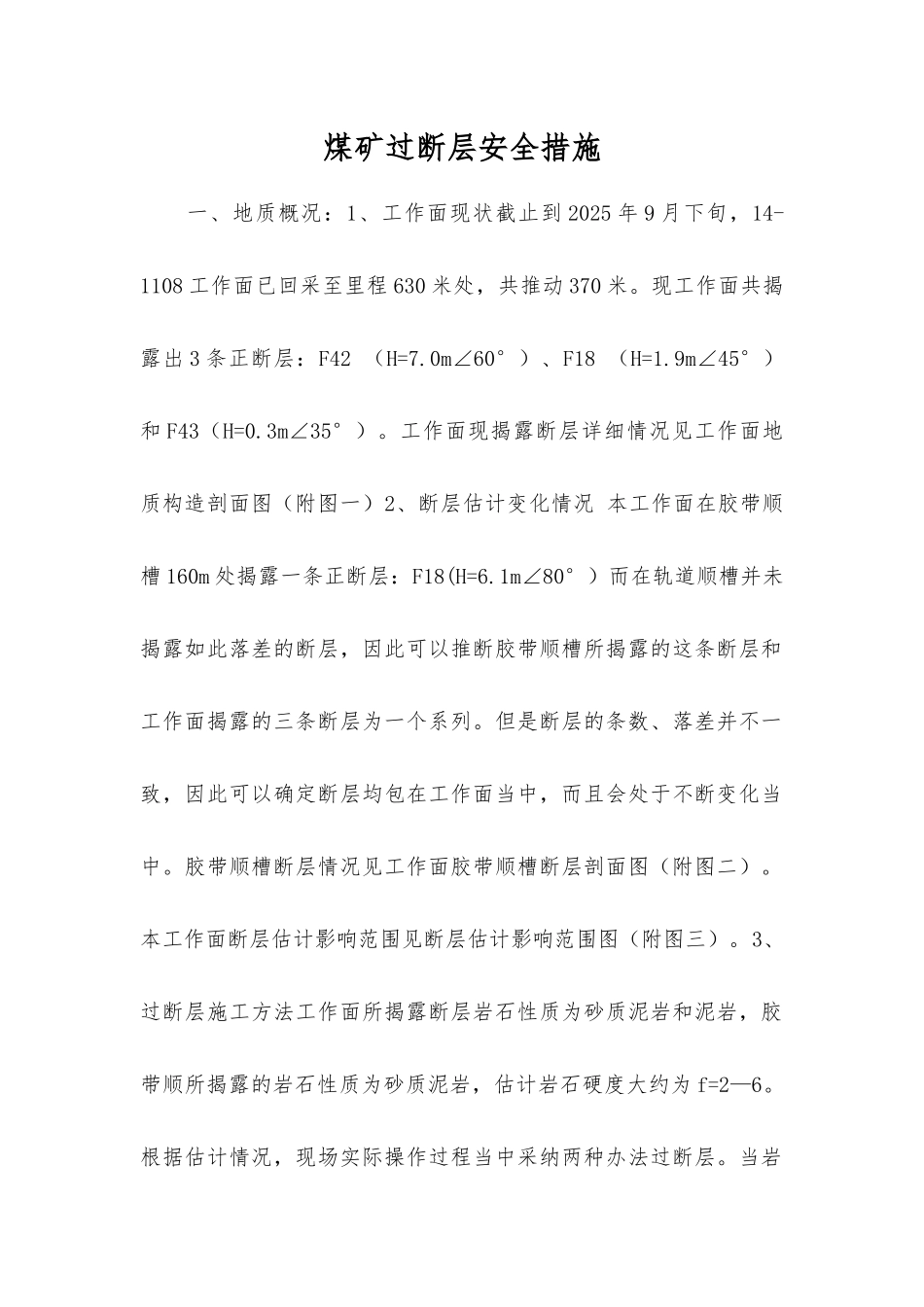

煤矿过断层安全措施一、地质概况:1、工作面现状截止到 2025 年 9 月下旬,14-1108 工作面已回采至里程 630 米处,共推动 370 米
现工作面共揭露出 3 条正断层:F42 (H=7
0m∠60°)、F18 (H=1
9m∠45°)和 F43(H=0
3m∠35°)
工作面现揭露断层详细情况见工作面地质构造剖面图(附图一)2、断层估计变化情况 本工作面在胶带顺槽 160m 处揭露一条正断层:F18(H=6
1m∠80°)而在轨道顺槽并未揭露如此落差的断层,因此可以推断胶带顺槽所揭露的这条断层和工作面揭露的三条断层为一个系列
但是断层的条数、落差并不一致,因此可以确定断层均包在工作面当中,而且会处于不断变化当中
胶带顺槽断层情况见工作面胶带顺槽断层剖面图(附图二)
本工作面断层估计影响范围见断层估计影响范围图(附图三)

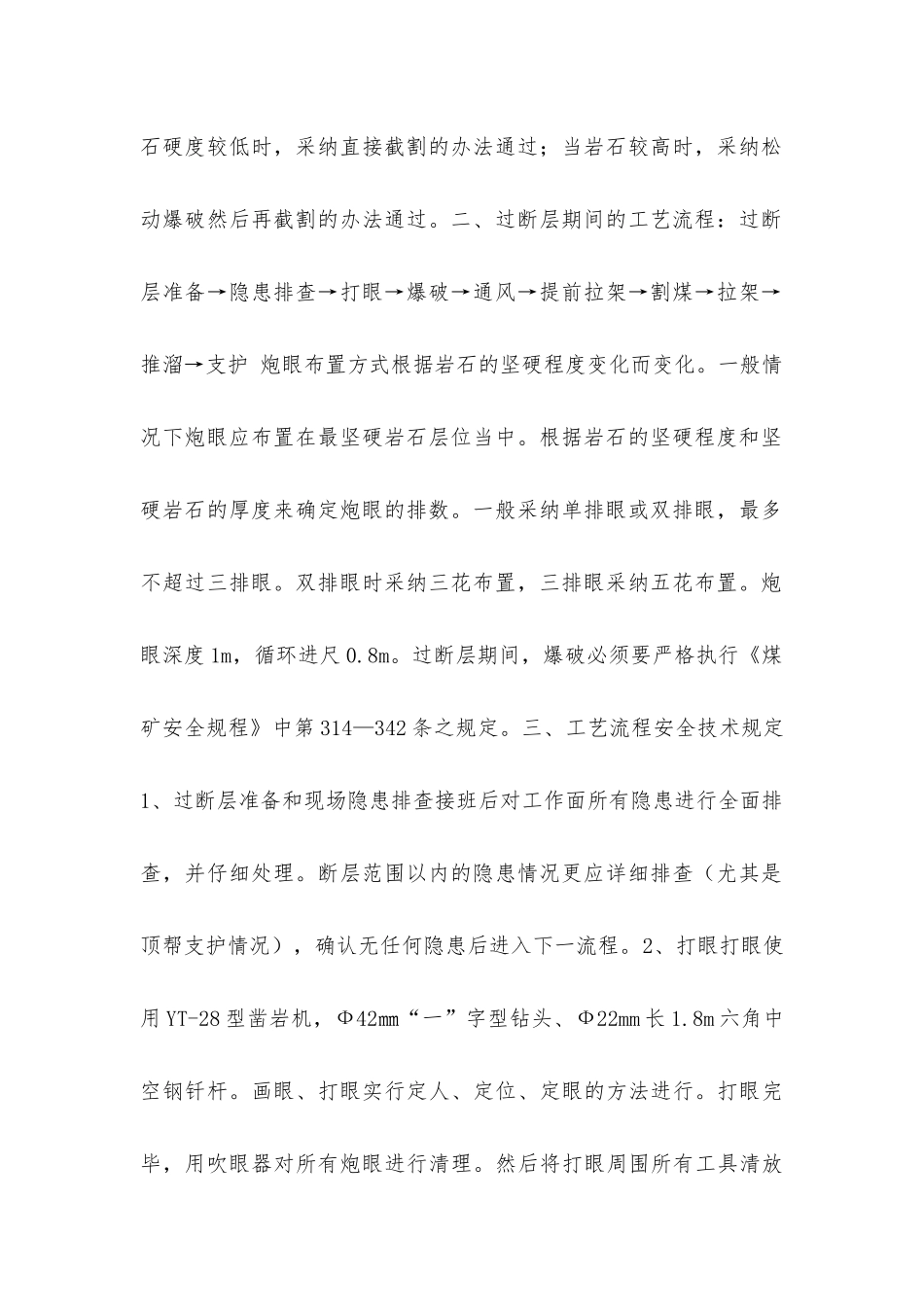

3、过断层施工方法工作面所揭露断层岩石性质为砂质泥岩和泥岩,胶带顺所揭露的岩石性质为砂质泥岩,估计岩石硬度大约为 f=2—6
根据估计情况,现场实际操作过程当中采纳两种办法过断层
当岩石硬度较低时,采纳直接截割的办法通过;当岩石较高时,采纳松动爆破然后再截割的办法通过
二、过断层期间的工艺流程:过断层准备→隐患排查→打眼→爆破→通风→提前拉架→割煤→拉架→推溜→支护 炮眼布置方式根据岩石的坚硬程度变化而变化
一般情况下炮眼应布置在最坚硬岩石层位当中
根据岩石的坚硬程度和坚硬岩石的厚度来确定炮眼的排数
一般采纳单排眼或双排眼,最多不超过三排眼
双排眼时采纳三花布置,三排眼采纳五花布置
炮眼深度 1m,循环进尺 0
过断层期间,爆破必须要严格执行《煤矿安全规程》中第 314—342 条之规定

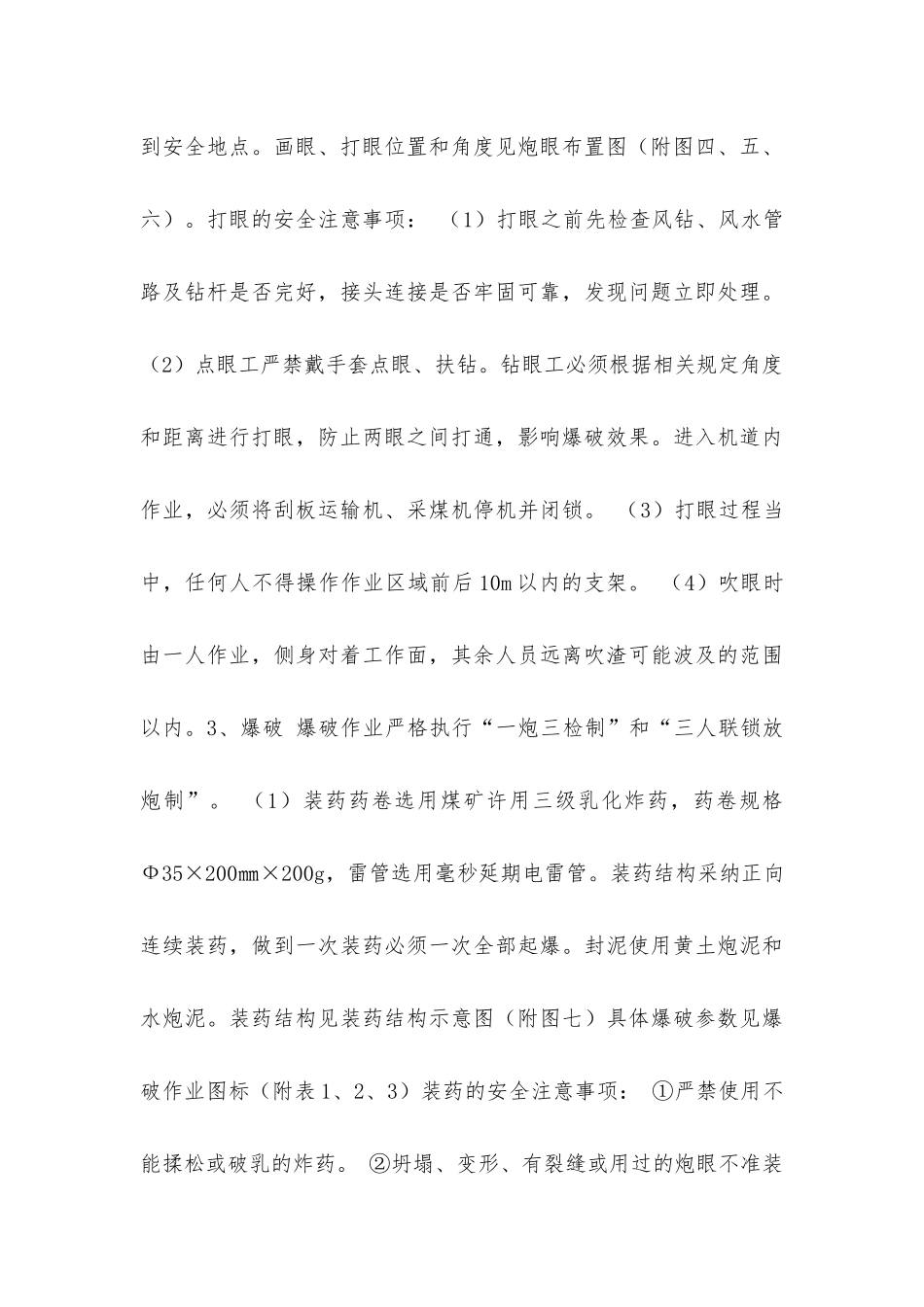

三、工艺流程安全技术规定1、过断层准备和现场隐患排查接班后对工作面所有隐患进行全面排查,并仔细处理
断层范围以内的隐患情况更应详细排查(尤其是顶帮支护情
