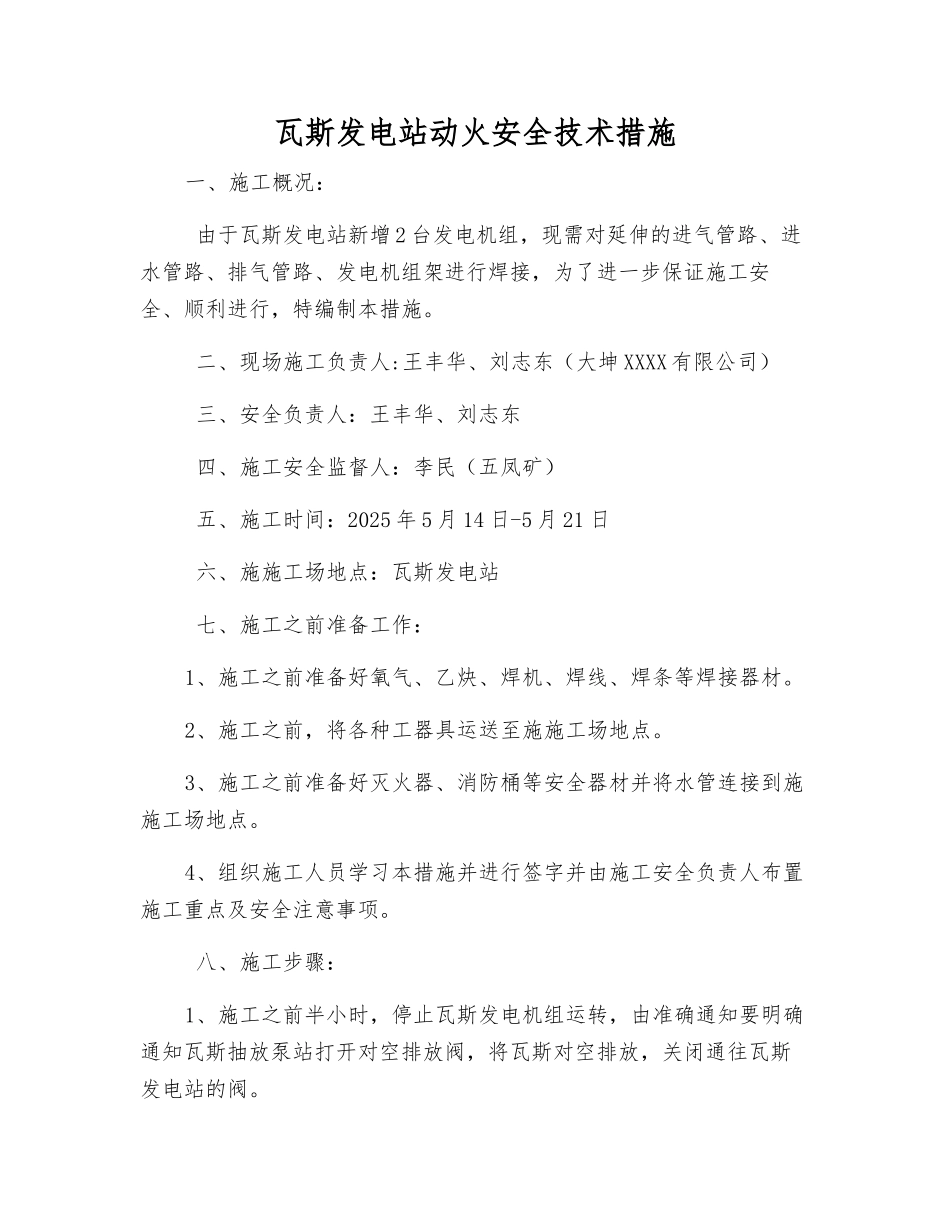

瓦斯发电站动火安全技术措施一、施工概况: 由于瓦斯发电站新增 2 台发电机组,现需对延伸的进气管路、进水管路、排气管路、发电机组架进行焊接,为了进一步保证施工安全、顺利进行,特编制本措施
二、现场施工负责人:王丰华、刘志东(大坤 XXXX 有限公司) 三、安全负责人:王丰华、刘志东 四、施工安全监督人:李民(五凤矿) 五、施工时间:2025 年 5 月 14 日-5 月 21 日 六、施施工场地点:瓦斯发电站 七、施工之前准备工作:1、施工之前准备好氧气、乙炔、焊机、焊线、焊条等焊接器材
2、施工之前,将各种工器具运送至施施工场地点
3、施工之前准备好灭火器、消防桶等安全器材并将水管连接到施施工场地点
4、组织施工人员学习本措施并进行签字并由施工安全负责人布置施工重点及安全注意事项
八、施工步骤:1、施工之前半小时,停止瓦斯发电机组运转,由准确通知要明确通知瓦斯抽放泵站打开对空排放阀,将瓦斯对空排放,关闭通往瓦斯发电站的阀

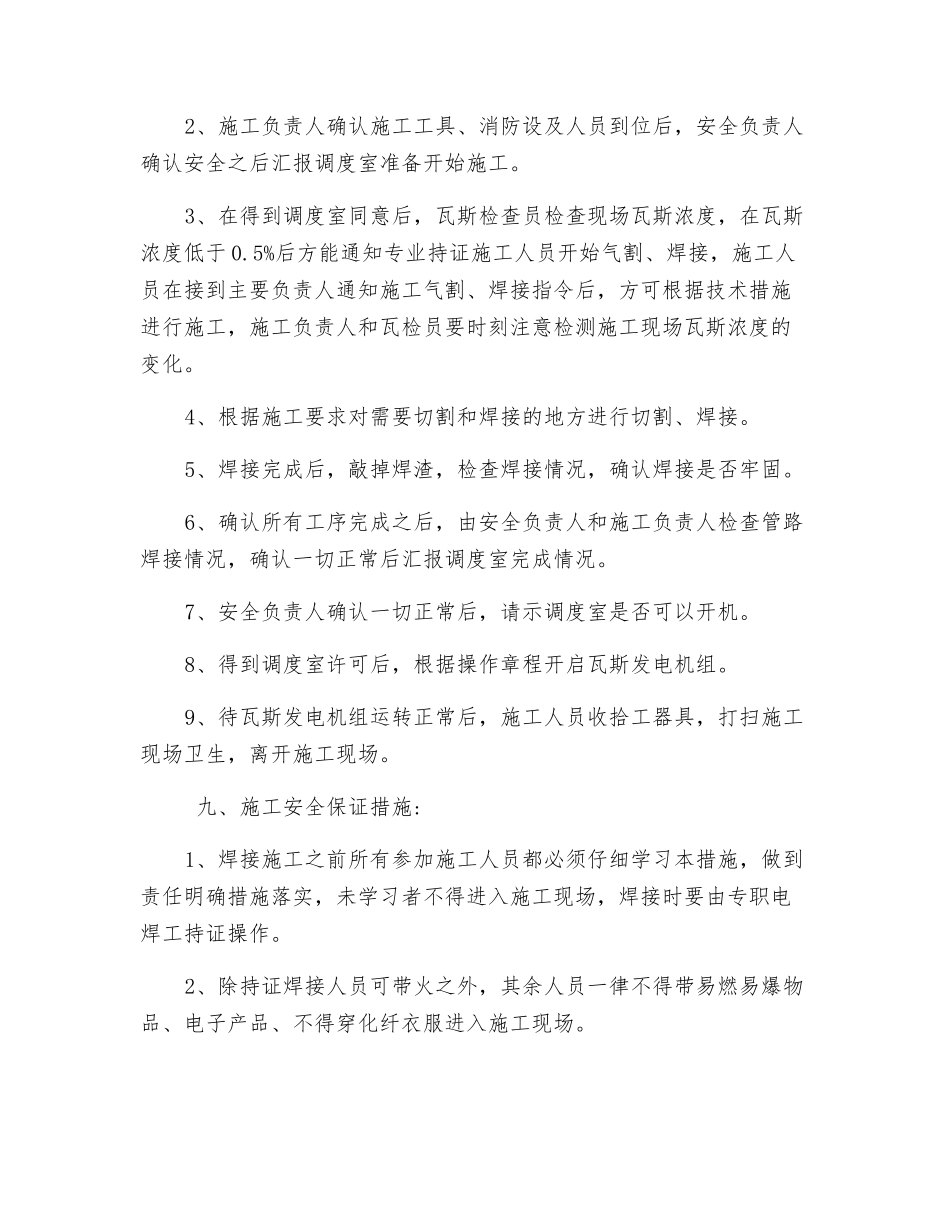

2、施工负责人确认施工工具、消防设及人员到位后,安全负责人确认安全之后汇报调度室准备开始施工
3、在得到调度室同意后,瓦斯检查员检查现场瓦斯浓度,在瓦斯浓度低于 0
5%后方能通知专业持证施工人员开始气割、焊接,施工人员在接到主要负责人通知施工气割、焊接指令后,方可根据技术措施进行施工,施工负责人和瓦检员要时刻注意检测施工现场瓦斯浓度的变化
4、根据施工要求对需要切割和焊接的地方进行切割、焊接
5、焊接完成后,敲掉焊渣,检查焊接情况,确认焊接是否牢固
6、确认所有工序完成之后,由安全负责人和施工负责人检查管路焊接情况,确认一切正常后汇报调度室完成情况
7、安全负责人确认一切正常后,请示调度室是否可以开机
8、得到调度室许可后,根据操作章程开启瓦斯发电机组
9、待瓦斯发电机组运转正常后,施工人员收拾工器具,打扫施工现场卫生,离开施工现场

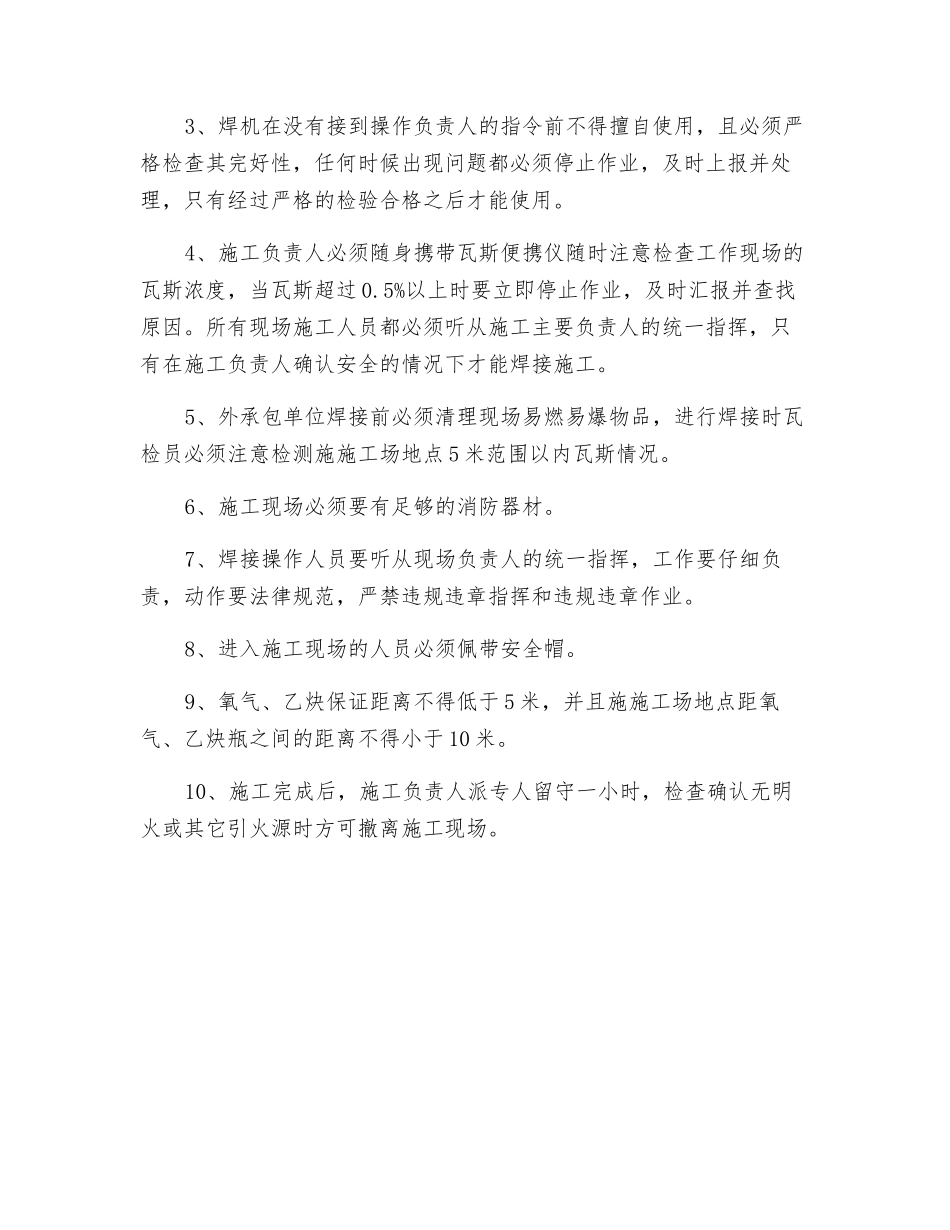

九、施工安全
