搪瓷钢板施工方案一、编制依据1
相关建筑工程安装文明施工规范、标准;2
类似工程的施工经验、技术力量
编制的规范:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-2011《建筑装饰用搪瓷钢板》(JG/T234-2008)二、项目概况序号项目内容1工程名称标桂湾一路、临海大道、滨海大道地下道路机电及装修样板段2工程地点深圳市前海合作区4建筑功能城市隧道交通6建筑层数一层7建筑层高结构标高6m8耐火等级一级9建筑做法墙面搪瓷钢板三、施工准备(一)材料准备:镀锌角码、φ12镀锌膨胀螺栓、1
5厚搪瓷钢板(10mm厚硅酸钙板背衬+0
5mm镀锌钢板)、干挂件、配套龙骨、锯片等
(二)机具准备电焊机、冲击钻、台钻、手锤、毛刷、电锯、喷枪、小线、水平仪、塔尺、卷尺、检查尺、墨斗、专用金钢石拓孔钻、切割器等
(三)技术准备1、结构必须经过甲方、设计单位、监理单位验收通过,合格后方可进行墙面工程,并弹好+1米水平线及墙面完成面控制线;2、根据搪瓷钢板墙面设计高度高度,提前搭好操作用门式活动架子,架子的高度要便于施工;3、墙体钢骨架基层内的强、弱电管线、消防水管等专业管线全部安装完毕,消防水管打压完毕;4、通过会审的施工图纸、相关的图纸会审记录、设计变更通知单、工程洽商及经设计单位确认的深化设计图纸
5、所用的材料必须通过报验,膨胀螺栓现场拉拔试验合格,所用材料复试合格
6、施工前组织技术人员熟悉建筑装饰施工图,做好图纸会审与图纸的修订完善工作,明确各种细部节点作法
7、对一些特殊要求的施工部位、细部节点应进一步作好施工节点大样图,逐层进行技术交底,使管理人员对工程情况和技术操作方法做到心中有数,并根据装饰做法及时编制分部、分项工艺作业指导书
8、提前做好各种材料加工订货的技术工作

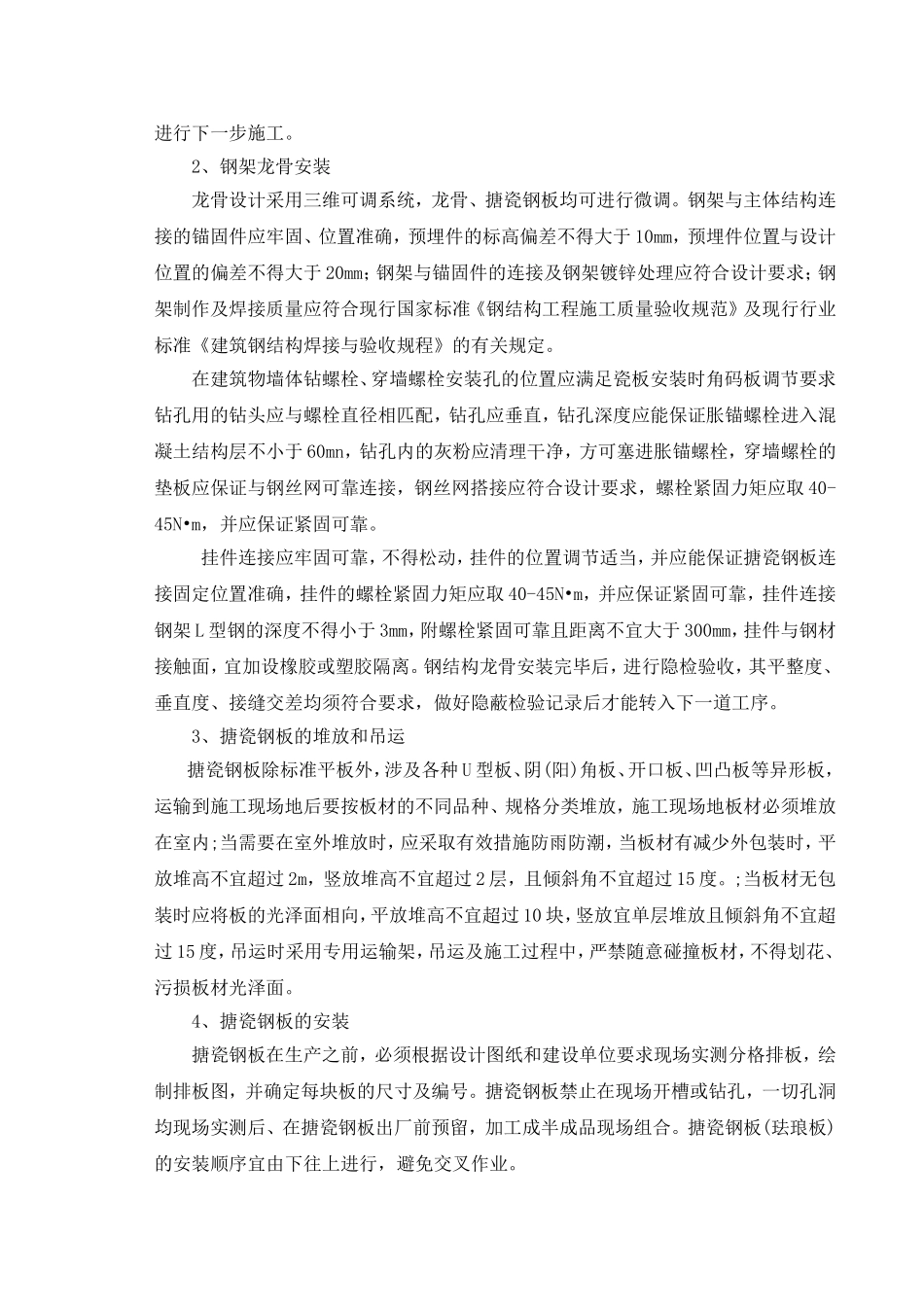

9、施工前校核结构内标高控制线,开间尺寸,二次
