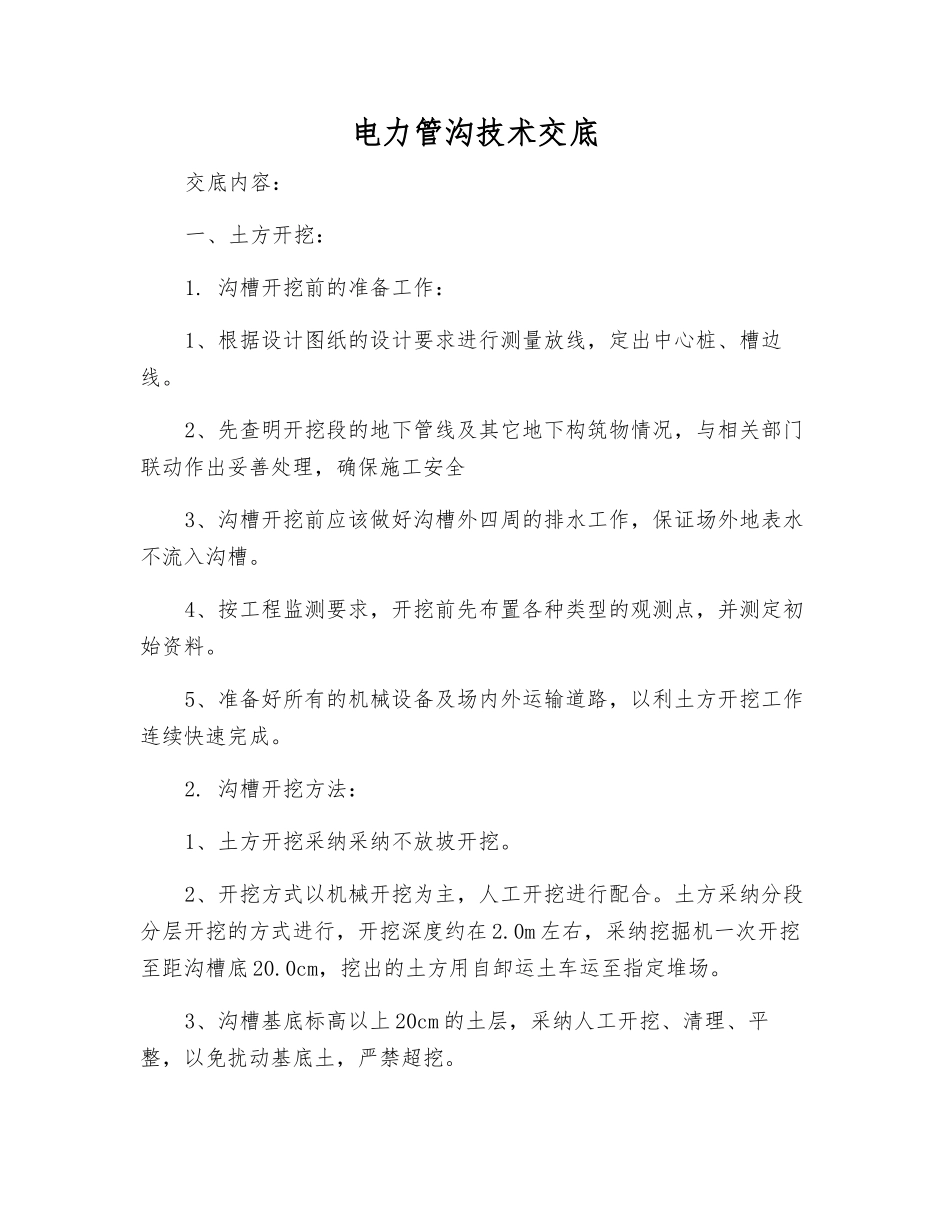

电力管沟技术交底交底内容:一、土方开挖:1
沟槽开挖前的准备工作:1、根据设计图纸的设计要求进行测量放线,定出中心桩、槽边线
2、先查明开挖段的地下管线及其它地下构筑物情况,与相关部门联动作出妥善处理,确保施工安全3、沟槽开挖前应该做好沟槽外四周的排水工作,保证场外地表水不流入沟槽

4、按工程监测要求,开挖前先布置各种类型的观测点,并测定初始资料
5、准备好所有的机械设备及场内外运输道路,以利土方开挖工作连续快速完成
沟槽开挖方法:1、土方开挖采纳采纳不放坡开挖
2、开挖方式以机械开挖为主,人工开挖进行配合
土方采纳分段分层开挖的方式进行,开挖深度约在 2
0m 左右,采纳挖掘机一次开挖至距沟槽底 20
0cm,挖出的土方用自卸运土车运至指定堆场
3、沟槽基底标高以上 20cm 的土层,采纳人工开挖、清理、平整,以免扰动基底土,严禁超挖
4、沟槽开挖过程当中,不同土层面标高须报验监理、业主确认,并仔细做好记录工作
5、土层与设计不符时,及时通知设计、监理单位,由设计、监理及施工单位共同商讨处理方法
3、开挖后的土方如达到回填质量要求并经监理确认后应用于填筑材料,不适用于回填的土料 弃于业主、监理指定地点
4、沟槽开挖时其断面尺寸必须准确,沟底平直,沟内无塌方,无积水,无各种油类及杂物,转角符合设计法律规范和要求
二、管沟结构及施工系部技术要求:1、电缆沟沟墙采纳 25cm 厚 C20 素混凝土
地基为回填土时应加3%石子,分层夯实至中密
电缆沟底板 K0+060—K0+360 段为 20cm 厚C20 钢筋砼底板,底板配筋 d8@300 双向筋,K0+000—K0+060 段采纳20cm 厚 C20 素混凝土
沿沟长度方向每隔 10 米设变形缝一道,缝宽2cm,接缝处填沥青麻丝
电缆沟盖板压顶为 C20 钢筋混凝土统一浇筑,钢筋布设参考活动盖板钢筋布设
电缆沟浇筑时
