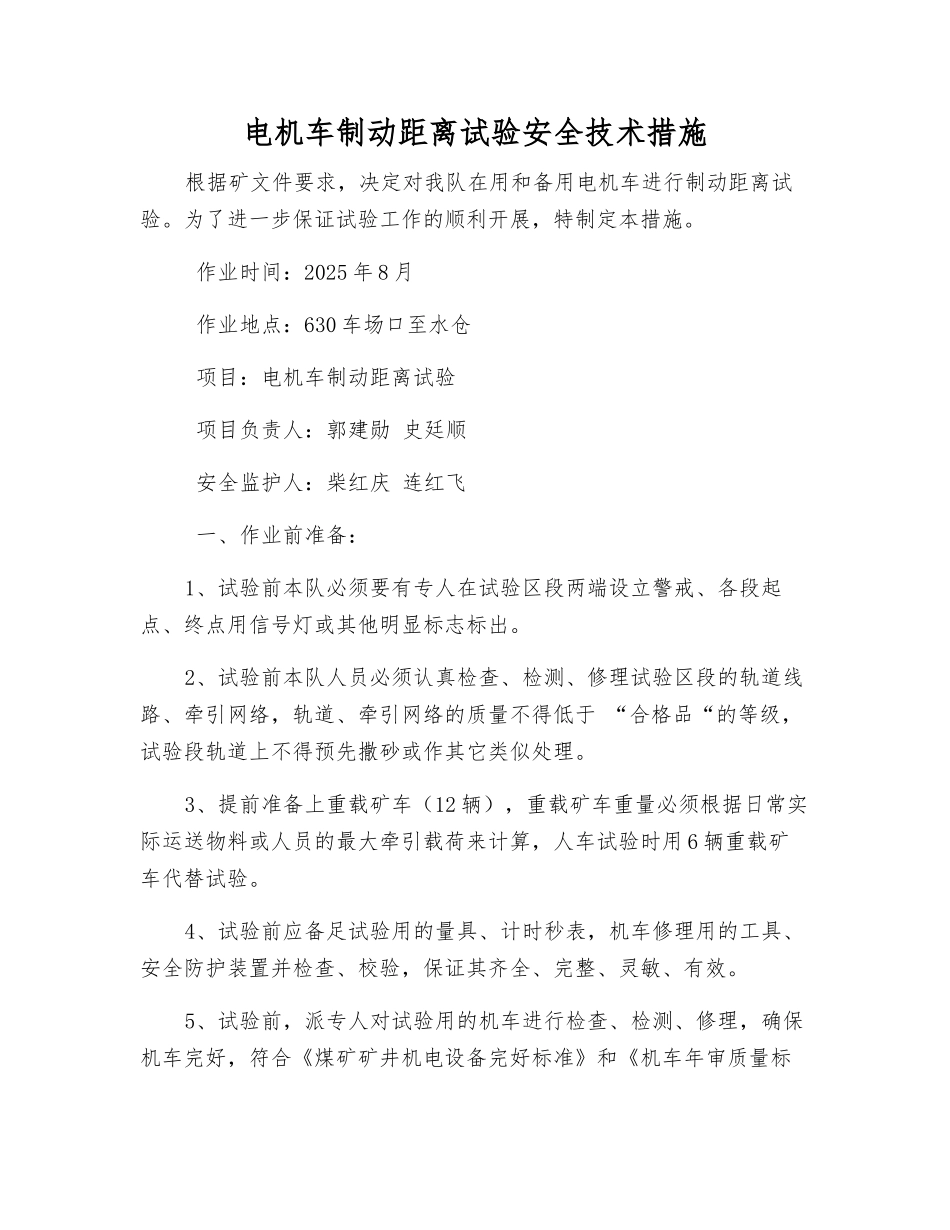

电机车制动距离试验安全技术措施根据矿文件要求,决定对我队在用和备用电机车进行制动距离试验
为了进一步保证试验工作的顺利开展,特制定本措施
作业时间:2025 年 8 月 作业地点:630 车场口至水仓 项目:电机车制动距离试验 项目负责人:郭建勋 史廷顺 安全监护人:柴红庆 连红飞 一、作业前准备:1、试验前本队必须要有专人在试验区段两端设立警戒、各段起点、终点用信号灯或其他明显标志标出
2、试验前本队人员必须认真检查、检测、修理试验区段的轨道线路、牵引网络,轨道、牵引网络的质量不得低于 “合格品“的等级,试验段轨道上不得预先撒砂或作其它类似处理
3、提前准备上重载矿车(12 辆),重载矿车重量必须根据日常实际运送物料或人员的最大牵引载荷来计算,人车试验时用 6 辆重载矿车代替试验
4、试验前应备足试验用的量具、计时秒表,机车修理用的工具、安全防护装置并检查、校验,保证其齐全、完整、灵敏、有效

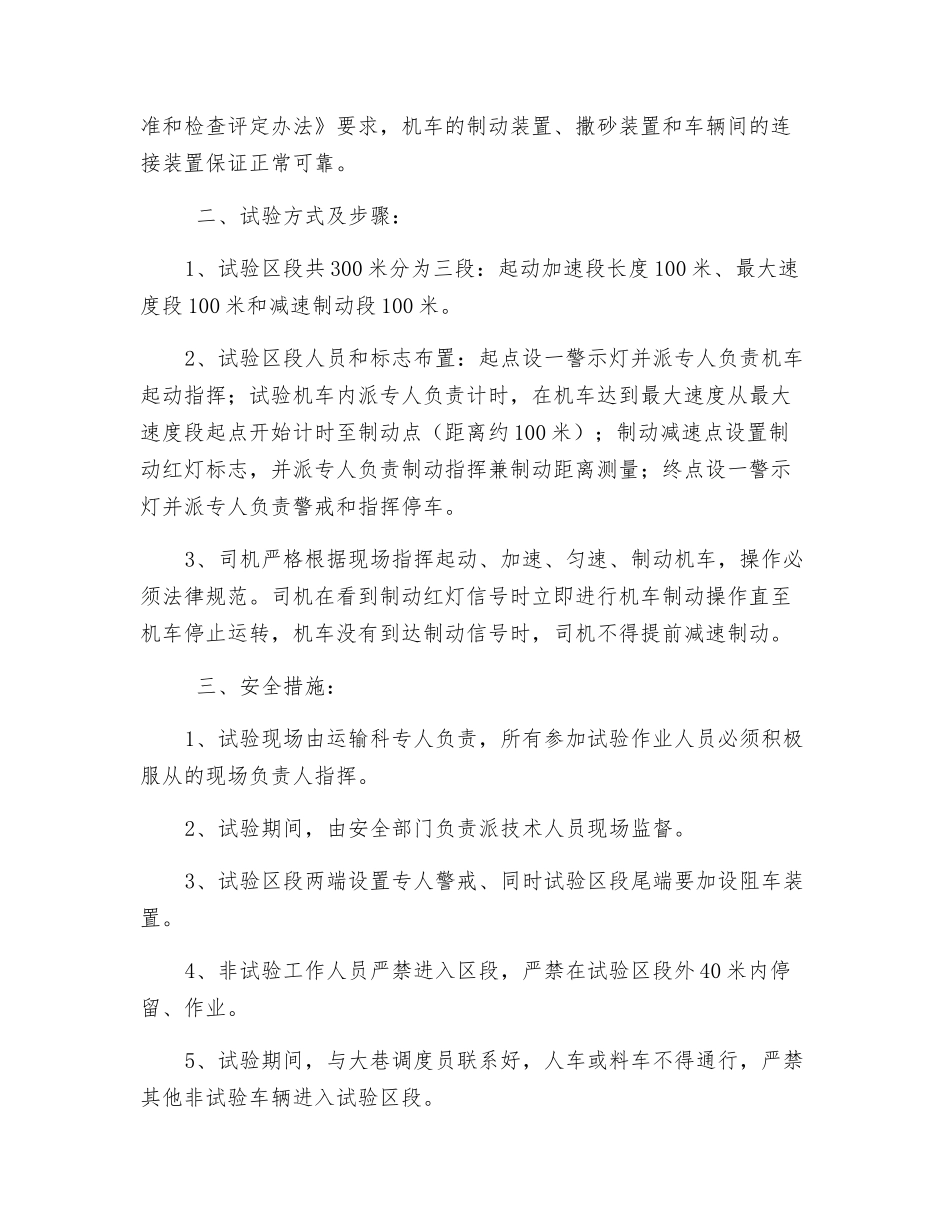

5、试验前,派专人对试验用的机车进行检查、检测、修理,确保机车完好,符合《煤矿矿井机电设备完好标准》和《机车年审质量标准和检查评定办法》要求,机车的制动装置、撒砂装置和车辆间的连接装置保证正常可靠
二、试验方式及步骤:1、试验区段共 300 米分为三段:起动加速段长度 100 米、最大速度段 100 米和减速制动段 100 米
2、试验区段人员和标志布置:起点设一警示灯并派专人负责机车起动指挥;试验机车内派专人负责计时,在机车达到最大速度从最大速度段起点开始计时至制动点(距离约 100 米);制动减速点设置制动红灯标志,并派专人负责制动指挥兼制动距离测量;终点设一警示灯并派专人负责警戒和指挥停车
3、司机严格根据现场指挥起动、加速、匀速、制动机车,操作必须法律规范
司机在看到制动红灯信号时立即进行机车制动操作直至机车停止运转,机车没有到达制动信号时,司机不得提前减速制动
