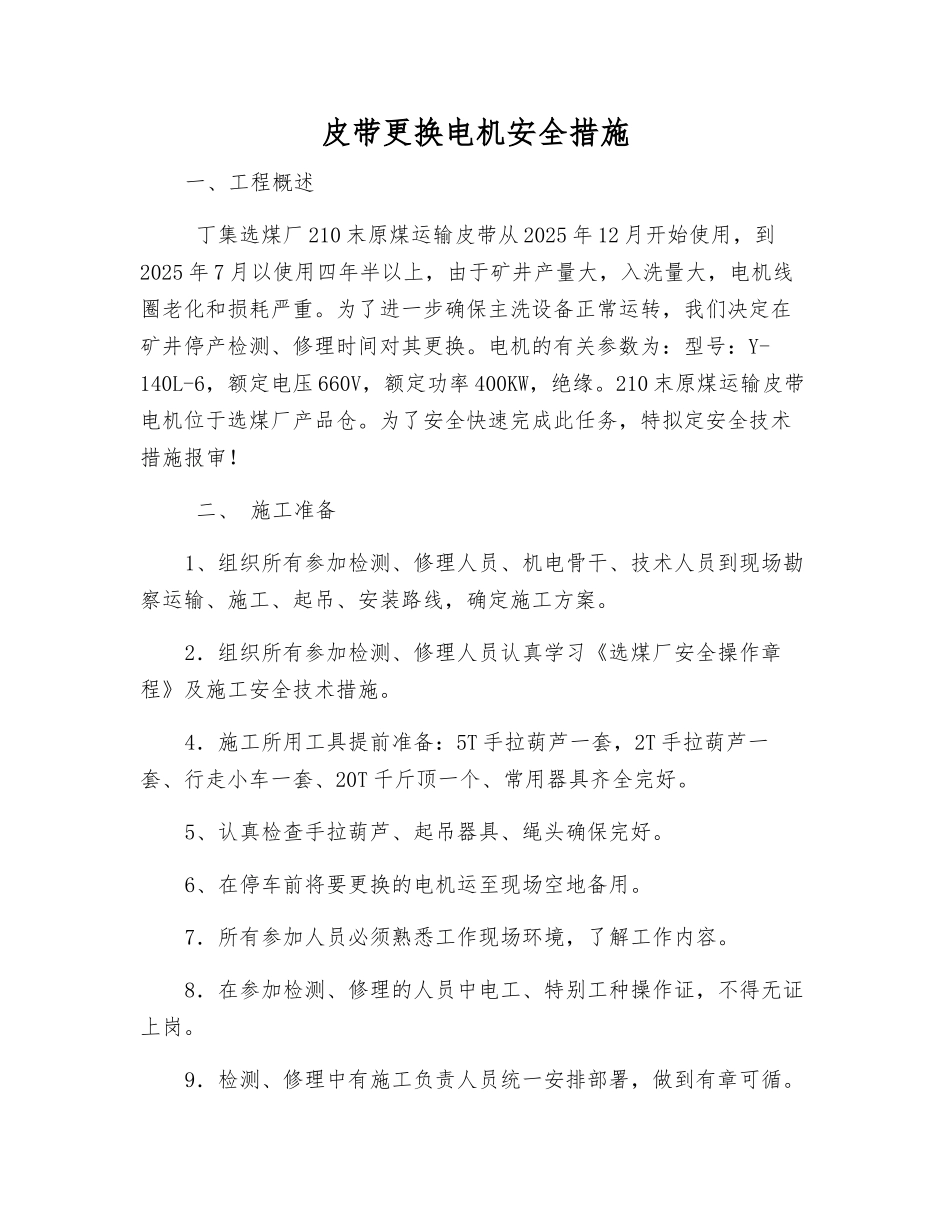

皮带更换电机安全措施一、工程概述 丁集选煤厂 210 末原煤运输皮带从 2025 年 12 月开始使用,到2025 年 7 月以使用四年半以上,由于矿井产量大,入洗量大,电机线圈老化和损耗严重
为了进一步确保主洗设备正常运转,我们决定在矿井停产检测、修理时间对其更换

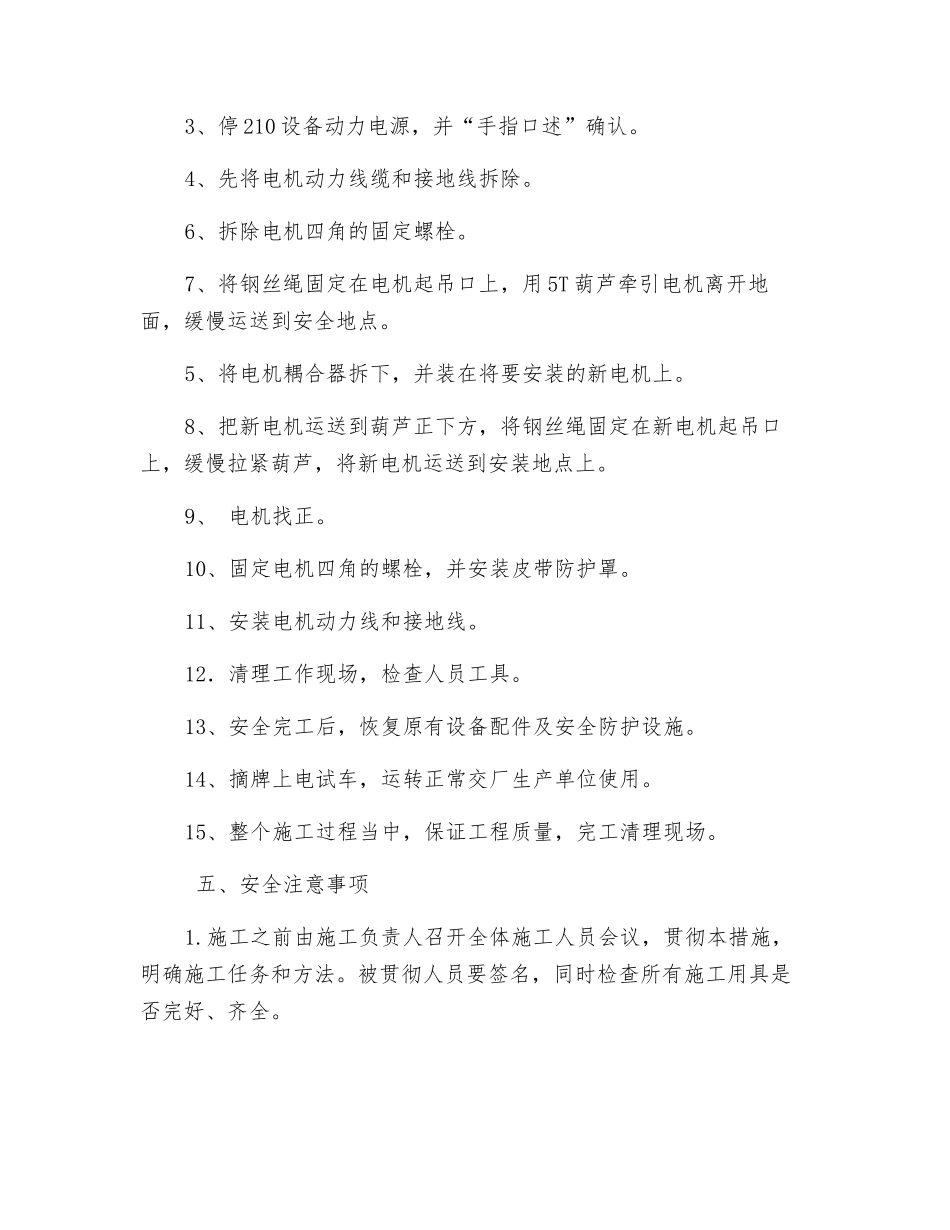

电机的有关参数为:型号:Y-140L-6,额定电压 660V,额定功率 400KW,绝缘
210 末原煤运输皮带电机位于选煤厂产品仓
为了安全快速完成此任务,特拟定安全技术措施报审
二、 施工准备1、组织所有参加检测、修理人员、机电骨干、技术人员到现场勘察运输、施工、起吊、安装路线,确定施工方案
2.组织所有参加检测、修理人员认真学习《选煤厂安全操作章程》及施工安全技术措施
4.施工所用工具提前准备:5T 手拉葫芦一套,2T 手拉葫芦一套、行走小车一套、20T 千斤顶一个、常用器具齐全完好
5、认真检查手拉葫芦、起吊器具、绳头确保完好
6、在停车前将要更换的电机运至现场空地备用
7.所有参加人员必须熟悉工作现场环境,了解工作内容
8.在参加检测、修理的人员中电工、特别工种操作证,不得无证上岗
9.检测、修理中有施工负责人员统一安排部署,做到有章可循
10.现场设有安全负责人,发现安全隐患快速进行处理,将其消除在萌芽状态
三、施工组织 现场施工负责人:刘坤 现场技术负责人:汪洋 现场安全负责人:王书超 施工人员:夏鹏、孔露露、李正银、刘鹏 四、施工方法 更换电机时,先将电机动力线解除,拆下耦合器防护罩,放在不影响施工的安全地点
拆除电机四角的固定螺栓
把准备好的钢丝绳固定在电机上
在将钢丝绳挂在用行走小车牵引的 5T 葫芦上
牵引葫芦缓慢紧链,使电机离开地面
保持平衡的将电机运至安排好的空地
用准备好的拆皮带轮工具装在耦合器上,缓慢的推压 20T 千斤顶,使耦合器脱落,并将耦合器放在事先准备的空地
