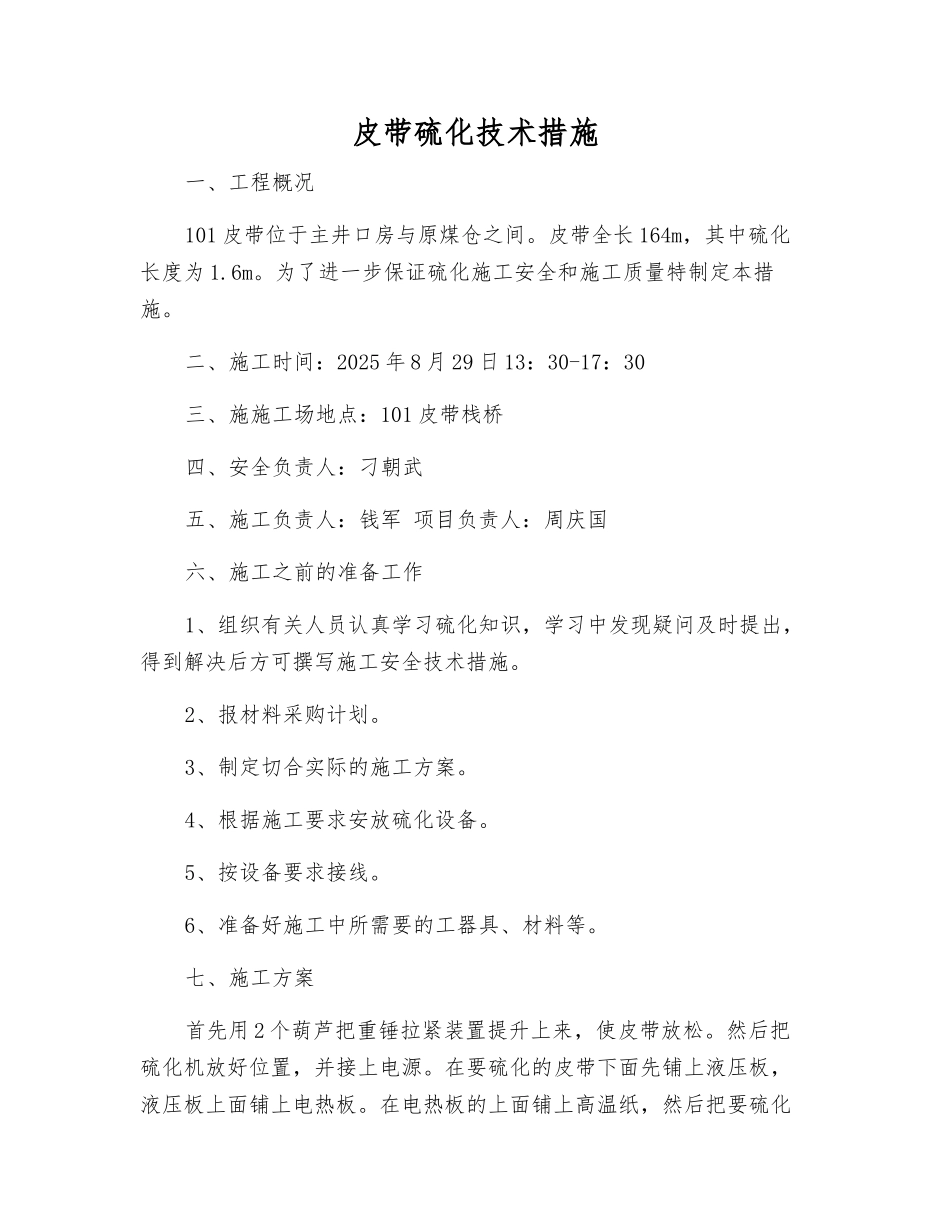

皮带硫化技术措施一、工程概况101 皮带位于主井口房与原煤仓之间
皮带全长 164m,其中硫化长度为 1
为了进一步保证硫化施工安全和施工质量特制定本措施
二、施工时间:2025 年 8 月 29 日 13:30-17:30三、施施工场地点:101 皮带栈桥四、安全负责人:刁朝武五、施工负责人:钱军 项目负责人:周庆国六、施工之前的准备工作1、组织有关人员认真学习硫化知识,学习中发现疑问及时提出,得到解决后方可撰写施工安全技术措施
2、报材料采购计划
3、制定切合实际的施工方案
4、根据施工要求安放硫化设备
5、按设备要求接线
6、准备好施工中所需要的工器具、材料等
七、施工方案首先用 2 个葫芦把重锤拉紧装置提升上来,使皮带放松

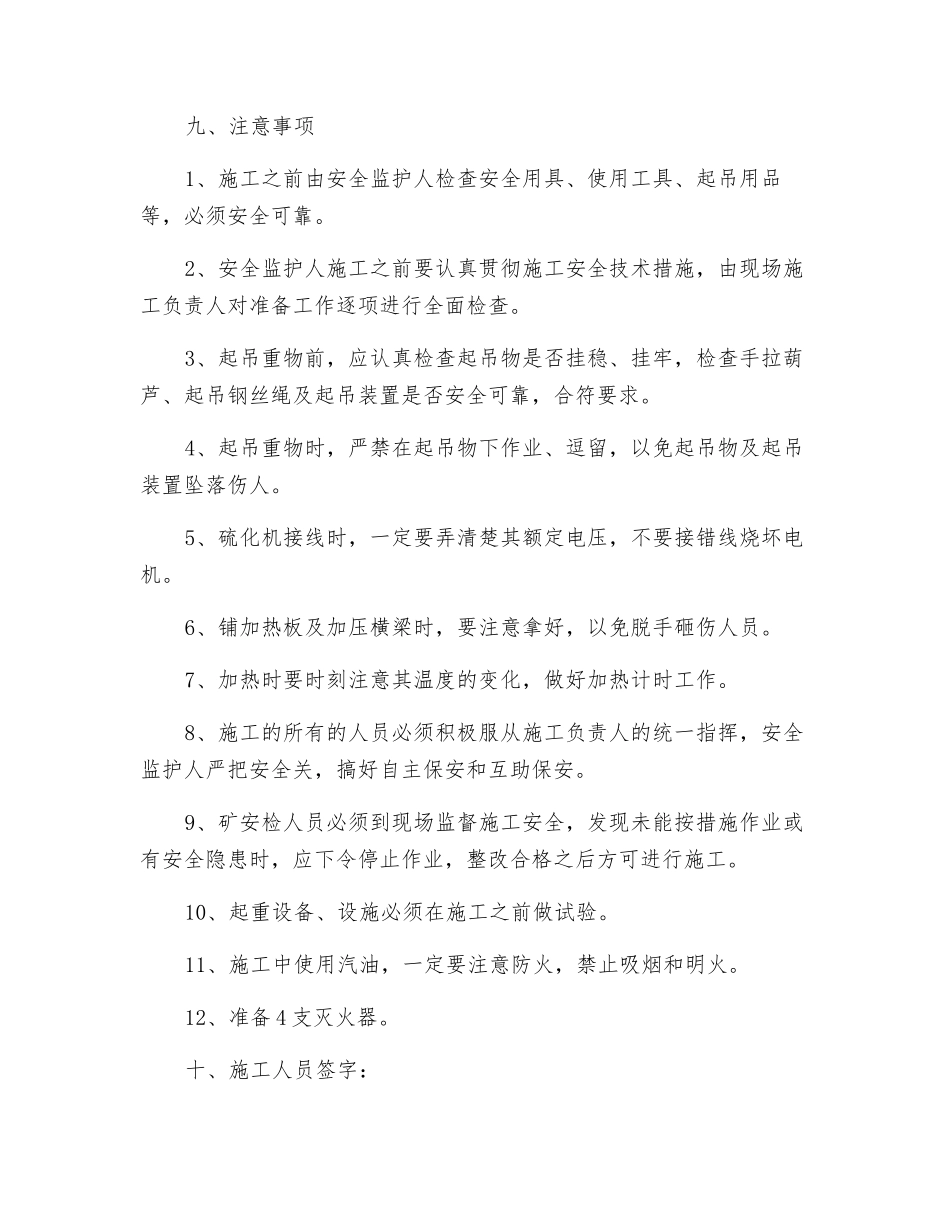

然后把硫化机放好位置,并接上电源
在要硫化的皮带下面先铺上液压板,液压板上面铺上电热板
在电热板的上面铺上高温纸,然后把要硫化的皮带放在上面
把要硫化的这一段皮带用专用刀割齐,再用磨光机磨这一层面,磨好后用毛刷扫洁净皮带上的磨屑,用汽油(120#)清洗磨面
然后用胶糊涂抹磨面和所要贴的胶带,要涂抹均匀
涂抹完后把胶带贴到皮带上,然后再用胶糊涂个贴边
接着铺上高温纸,盖上电热板,上面加上木板,再加上加压横梁紧固好螺栓,压紧加压横梁
最后接好线,送上电进行加热,在温度达到 145℃,稳定在此温度左右,再加热 30 分钟
最后关掉电源,等温度慢慢降下来后,取下硫化设备,落下张紧装置,重新张紧皮带
八、施工步骤1、首先用 2 个葫芦把重锤拉紧装置提升上来,使皮带放松
2、然后把硫化机放好位置,并接上电源
3、在要硫化的皮带下面先铺上液压板,液压板上面铺上电热板
在电热板的上面铺上高温纸,然后把要硫化的皮带放在上面
4、把要硫化的这一段皮带用专用刀割齐,再用磨光机磨这一层面,磨好后用毛刷扫洁净皮带上的磨屑,用汽油(120#)清洗磨面
5、然后用胶糊涂
