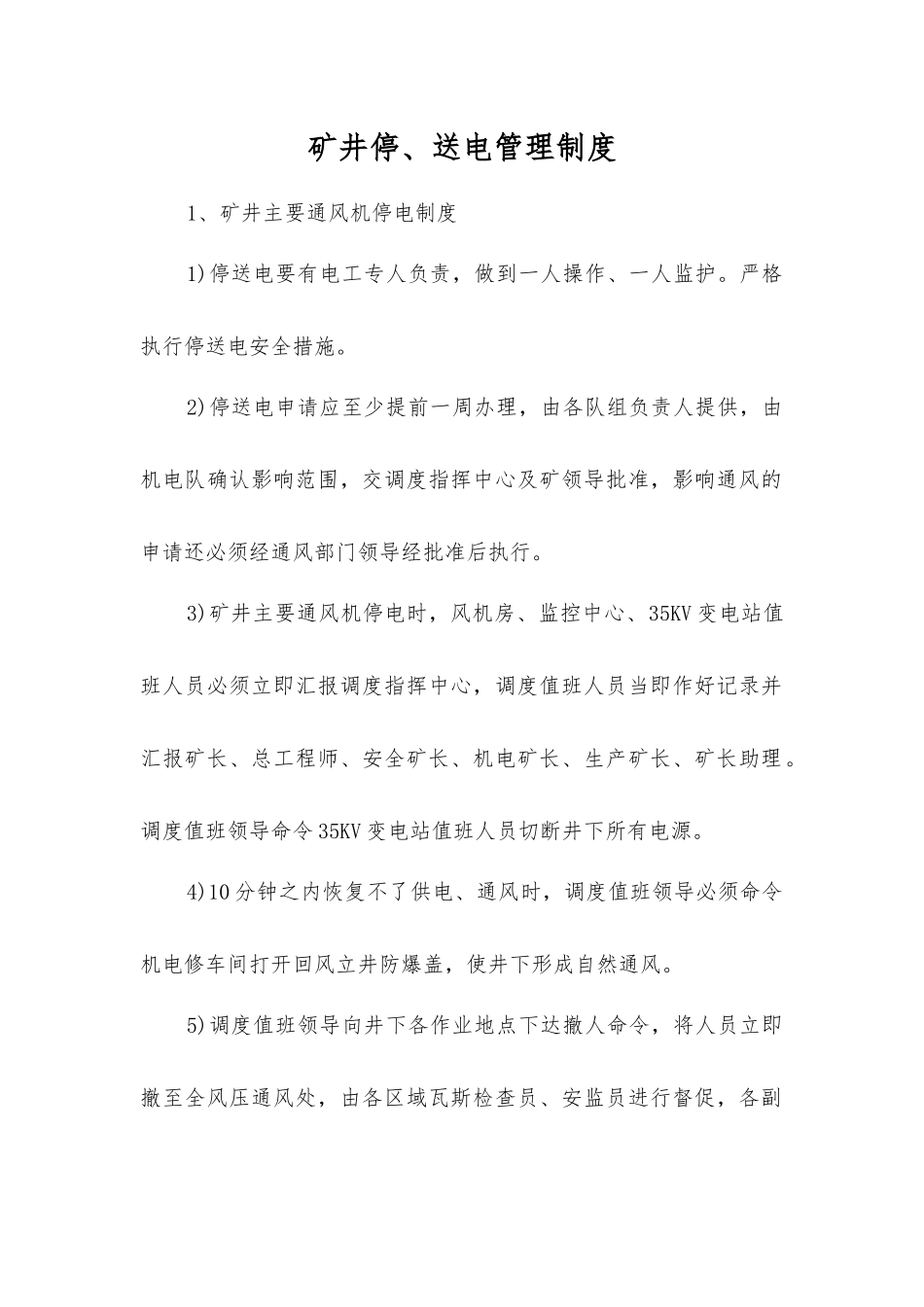

矿井停、送电管理制度1、矿井主要通风机停电制度1)停送电要有电工专人负责,做到一人操作、一人监护
严格执行停送电安全措施
2)停送电申请应至少提前一周办理,由各队组负责人提供,由机电队确认影响范围,交调度指挥中心及矿领导批准,影响通风的申请还必须经通风部门领导经批准后执行
3)矿井主要通风机停电时,风机房、监控中心、35KV 变电站值班人员必须立即汇报调度指挥中心,调度值班人员当即作好记录并汇报矿长、总工程师、安全矿长、机电矿长、生产矿长、矿长助理
调度值班领导命令 35KV 变电站值班人员切断井下所有电源
4)10 分钟之内恢复不了供电、通风时,调度值班领导必须命令机电修车间打开回风立井防爆盖,使井下形成自然通风

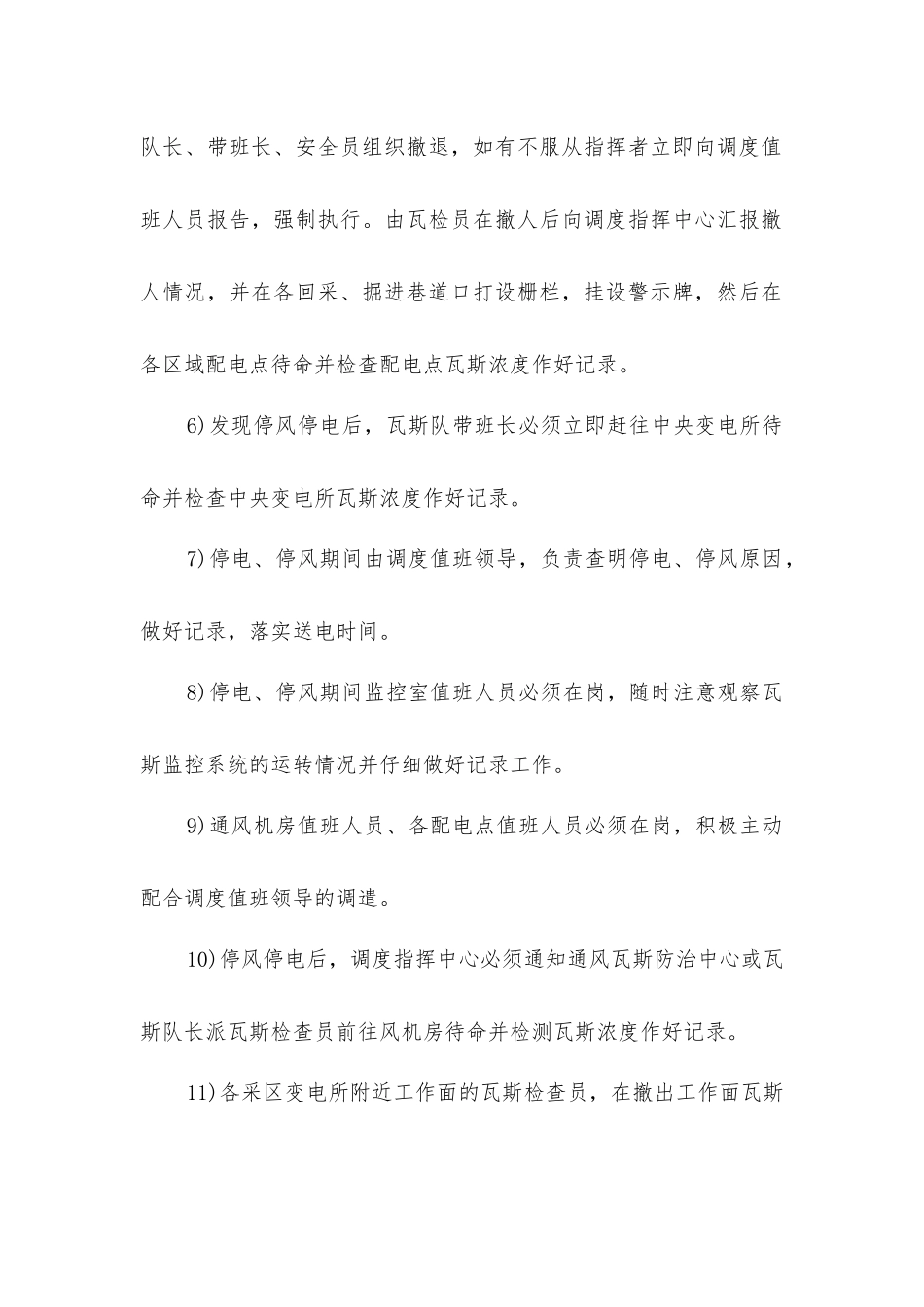

5)调度值班领导向井下各作业地点下达撤人命令,将人员立即撤至全风压通风处,由各区域瓦斯检查员、安监员进行督促,各副队长、带班长、安全员组织撤退,如有不服从指挥者立即向调度值班人员报告,强制执行
由瓦检员在撤人后向调度指挥中心汇报撤人情况,并在各回采、掘进巷道口打设栅栏,挂设警示牌,然后在各区域配电点待命并检查配电点瓦斯浓度作好记录
6)发现停风停电后,瓦斯队带班长必须立即赶往中央变电所待命并检查中央变电所瓦斯浓度作好记录
7)停电、停风期间由调度值班领导,负责查明停电、停风原因,做好记录,落实送电时间
8)停电、停风期间监控室值班人员必须在岗,随时注意观察瓦斯监控系统的运转情况并仔细做好记录工作
9)通风机房值班人员、各配电点值班人员必须在岗,积极主动配合调度值班领导的调遣
10)停风停电后,调度指挥中心必须通知通风瓦斯防治中心或瓦斯队长派瓦斯检查员前往风机房待命并检测瓦斯浓度作好记录
11)各采区变电所附近工作面的瓦斯检查员,在撤出工作面瓦斯人员,打好栅栏好,立即赶往附近变电所

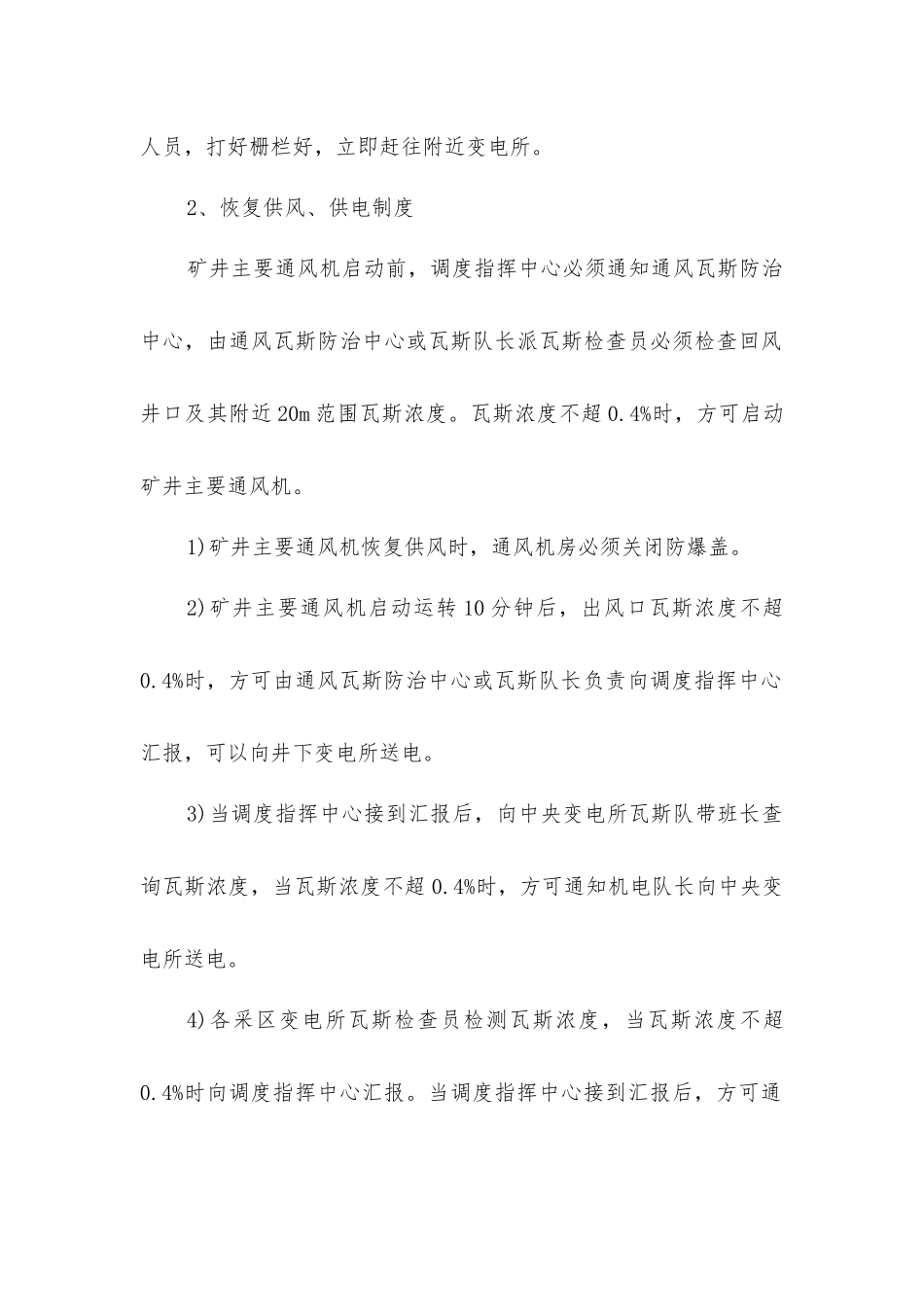

2、恢复供风、供电制度矿井主要通风机启动前,调度指挥中心必须通知通风瓦斯防治中心,
