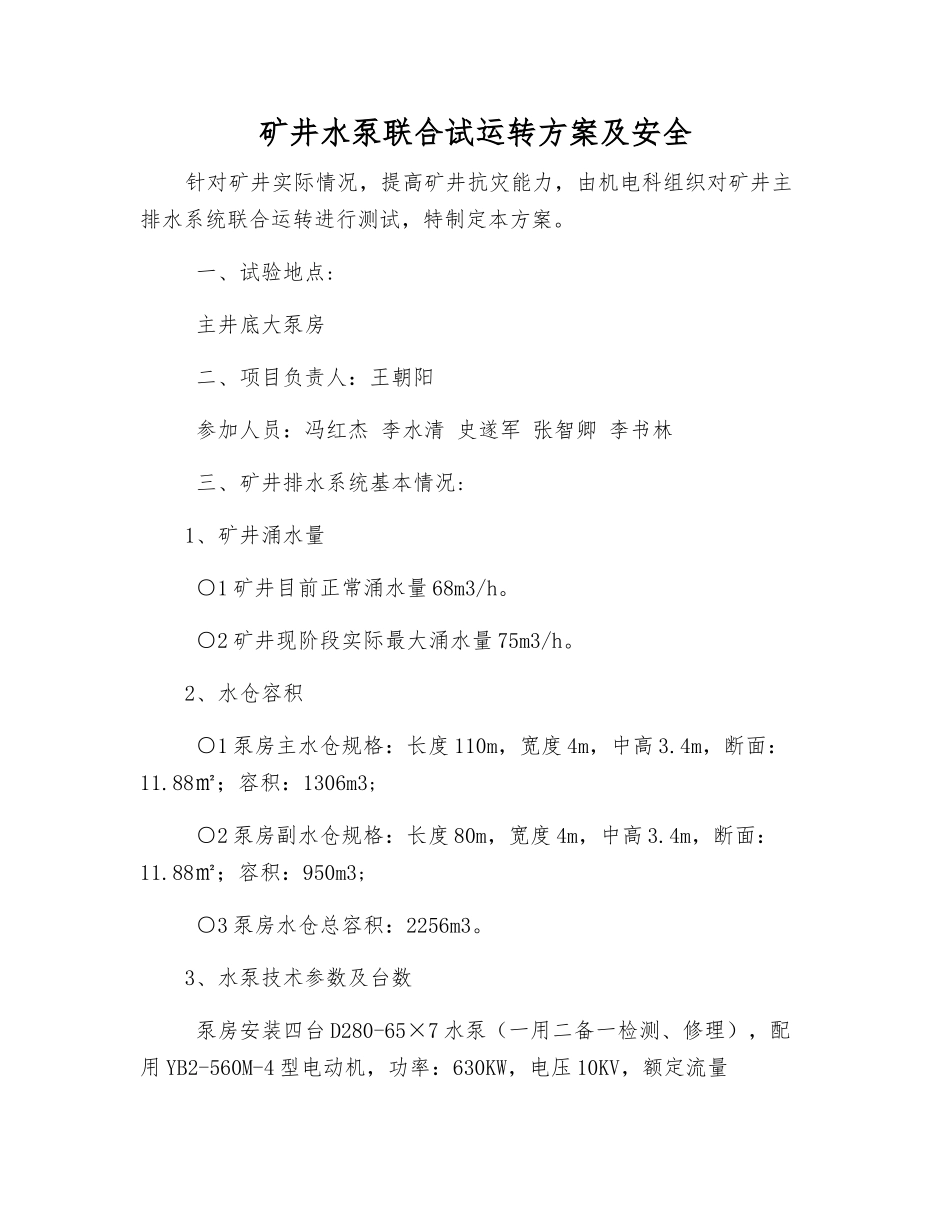

矿井水泵联合试运转方案及安全针对矿井实际情况,提高矿井抗灾能力,由机电科组织对矿井主排水系统联合运转进行测试,特制定本方案
一、试验地点: 主井底大泵房 二、项目负责人:王朝阳 参加人员:冯红杰 李水清 史遂军 张智卿 李书林 三、矿井排水系统基本情况:1、矿井涌水量 ○1 矿井目前正常涌水量 68m3/h
○2 矿井现阶段实际最大涌水量 75m3/h
2、水仓容积 ○1 泵房主水仓规格:长度 110m,宽度 4m,中高 3
4m,断面:11
88㎡;容积:1306m3; ○2 泵房副水仓规格:长度 80m,宽度 4m,中高 3
4m,断面:11
88㎡;容积:950m3; ○3 泵房水仓总容积:2256m3

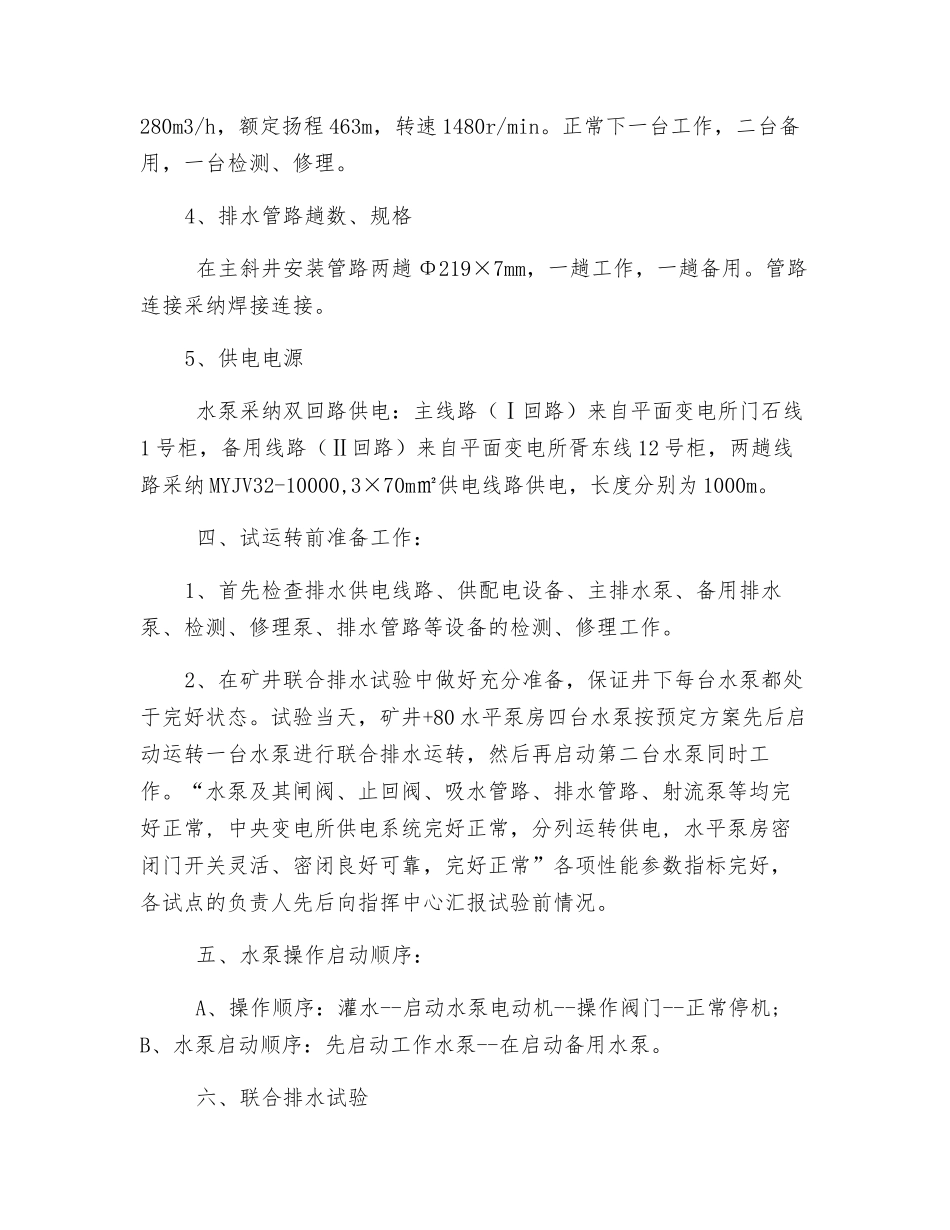

3、水泵技术参数及台数 泵房安装四台 D280-65×7 水泵(一用二备一检测、修理),配用 YB2-560M-4 型电动机,功率:630KW,电压 10KV,额定流量280m3/h,额定扬程 463m,转速 1480r/min
正常下一台工作,二台备用,一台检测、修理
4、排水管路趟数、规格 在主斜井安装管路两趟 Φ219×7mm,一趟工作,一趟备用
管路连接采纳焊接连接
5、供电电源 水泵采纳双回路供电:主线路(Ⅰ回路)来自平面变电所门石线1 号柜,备用线路(Ⅱ回路)来自平面变电所胥东线 12 号柜,两趟线路采纳 MYJV32-10000,3×70m㎡供电线路供电,长度分别为 1000m
四、试运转前准备工作:1、首先检查排水供电线路、供配电设备、主排水泵、备用排水泵、检测、修理泵、排水管路等设备的检测、修理工作
2、在矿井联合排水试验中做好充分准备,保证井下每台水泵都处于完好状态
试验当天,矿井+80 水平泵房四台水泵按预定方案先后启动运转一台水泵进行联合排水运转,然后再启动第二台水泵同时工作

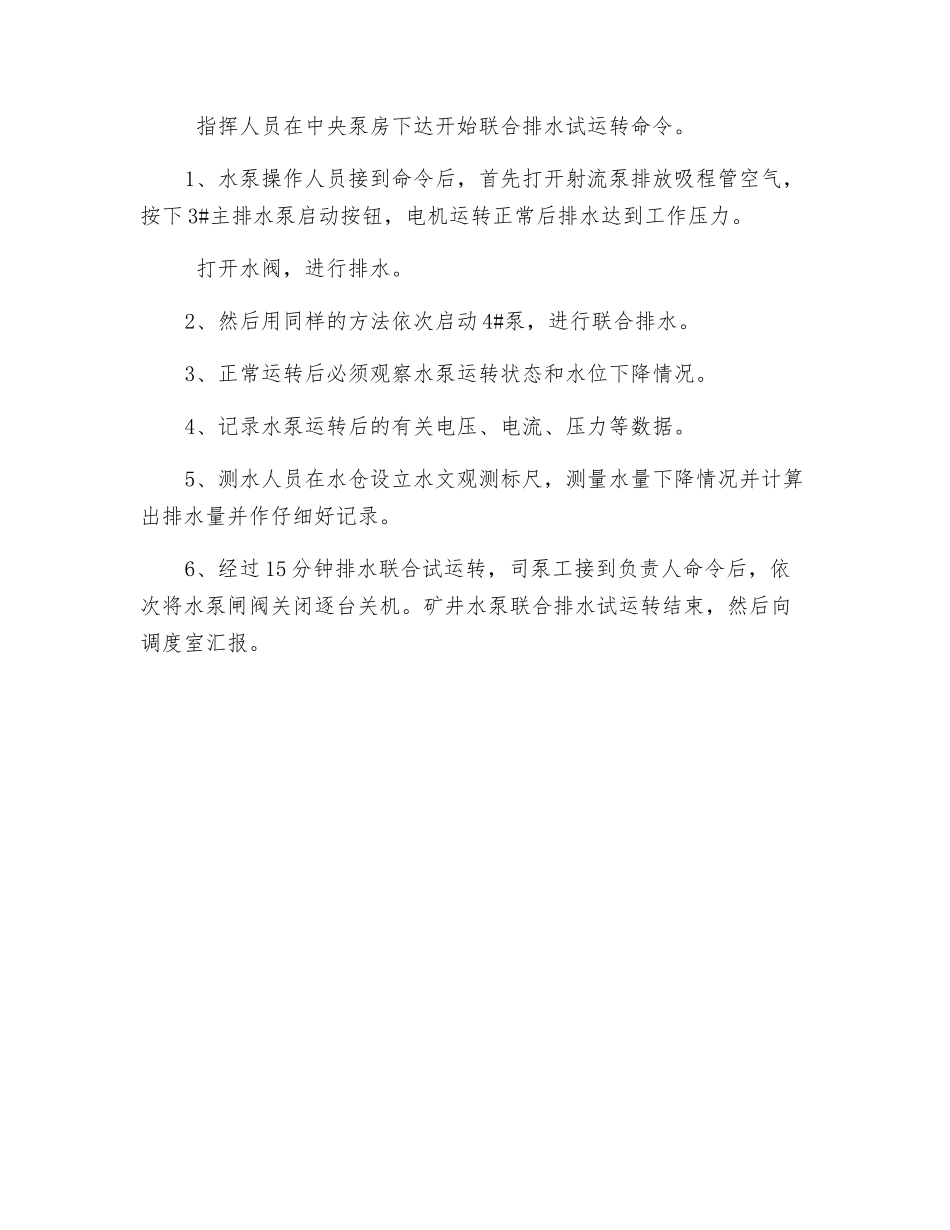

“水泵及其闸阀、止回阀、吸水管路、排水管路、射流泵等均完好正常
