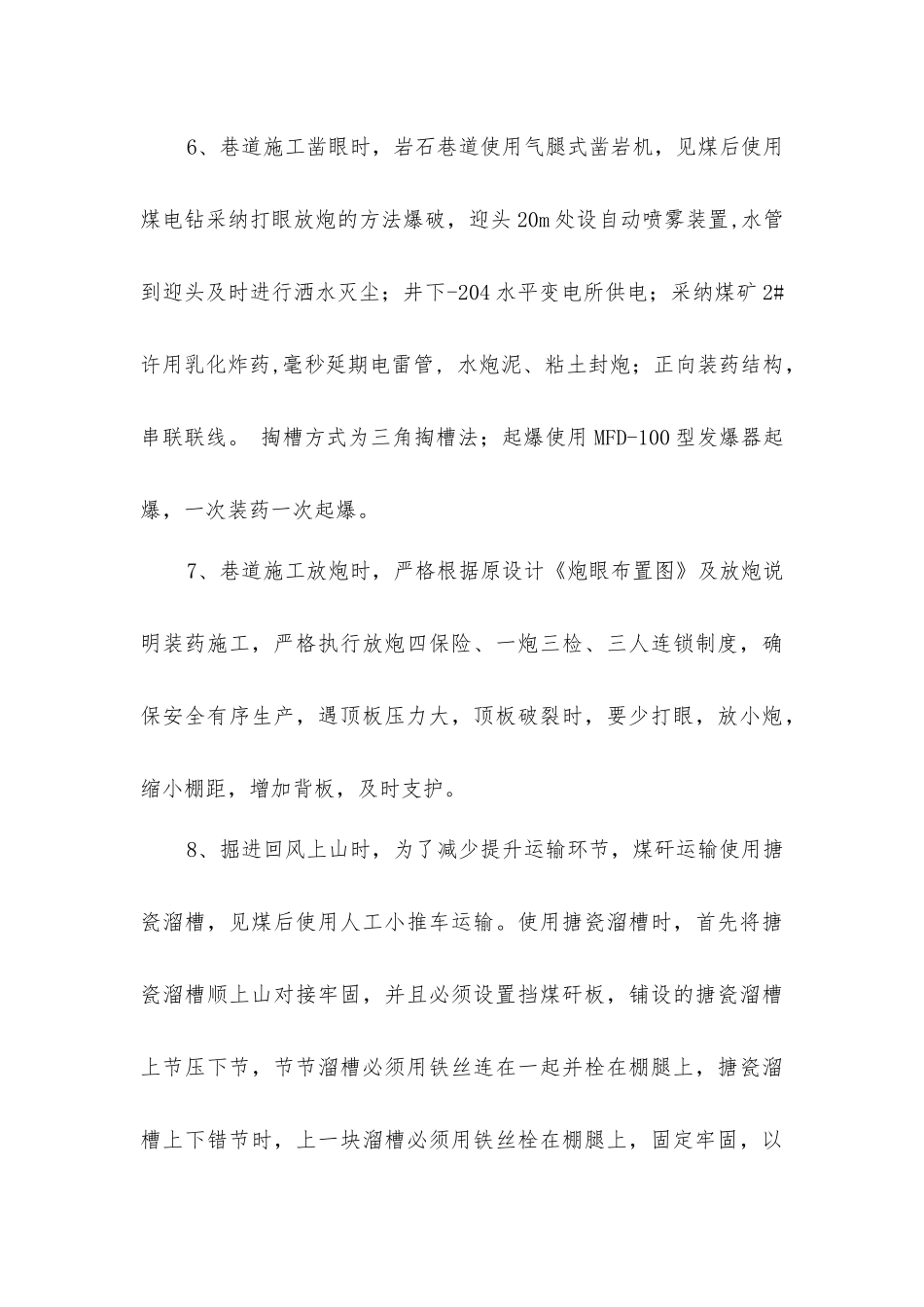

矿用工字钢棚安全技术措施11109 面回风巷,在掘进过程当中由于受地质条件所影响,现掘进巷道遇到断层,为了进一步保证 11109 面根据原设计施工,经过讨论决定,以回风巷道迎头为中,定中线开门掘进上山,为在掘进上山施工时保证安全,保证工程质量,特制定以下安全技术补充措施:1、班前仔细学习《煤矿安全规程》《煤矿技术操作章程》《煤矿安全条例》及本规程和补充规程。2、施工之前,必须准备好足够要求的一切支护材料及安全设施和应急冒顶的支护材料;清理好巷道,确保巷道畅通,安全文明生产。3、进入工作地点开门时首先检查施工点及邻近煤(岩)情况,发现悬矸悬煤及时用不低于 2.50 米的长把工具处理掉,并加固好邻近棚架,确保安全施工。4、施工时,以回风巷迎头为中开门,磁方位:283 度,平推 2米作为挂车点;破断层掘进上山,按 24 度升见煤后顺煤掘进,巷道支护断面为梯形,钢型棚架支护,净高腰线上 1.0 米,腰线下 1.0米,净宽 2.0 米,扎角 1:0.17,棚距 1.00 米,6 背顶 8 背邦,接口要严密,腿窝 0.20 米。严格根据中线施工。5、施工放炮前,首先加固开门口前后 10 米内的支架;在开门口使用好双抬棚,放炮后要逐棚检查,并将前探梁前移至工作面固定牢固,上方用方木背实;前探梁后端必须要使用挂钩挂牢,固定在棚梁上。量取好棚距后,按中线和下宽定腿窝位置,按腰线定其深度。把控好顶帮后,再把腿窝挖到设计深度。挖腿窝时必须要有专人监护。竖上棚腿,调好扎角,并稳固好棚腿。合棚梁时要做到接口严密,严禁人员在下方逗留。在每棚施工完毕后,支架与顶帮之间的间隙,必须塞紧、背实。在支架间安设牢固的拉杆和撑木,撑木要安设在棚头接口处及棚腿中间,每架棚用 4 根撑木,撑木用圆木,直径不低于 0.08 米。拉杆安设在棚头两端及两邦棚腿中间,使用型号为 Phi;22times;1200mm,配钢卡,每架棚用 4 根拉杆。6、巷道施工凿眼时,岩石巷道使用气腿式凿岩机,见煤后使用煤电钻采纳打眼放炮的方法爆破,迎头 20m 处设自动喷雾装置,水管到迎头及时进行洒水灭尘;井下-204 水平变电所供电;采纳煤矿 2#许用乳化炸药,毫秒延期电雷管, 水炮泥、粘土封炮;正向装药结构,串联联线。 掏槽方式为三角掏槽法;起爆使用 MFD-100 型发爆器起爆,一次装药一次起爆。7、巷道施工放炮时,严格根据原设计《炮眼布置图》及放炮说明装药施工,严格执行放炮四保险、一炮三检、三人连锁制度,确保安全有序...
