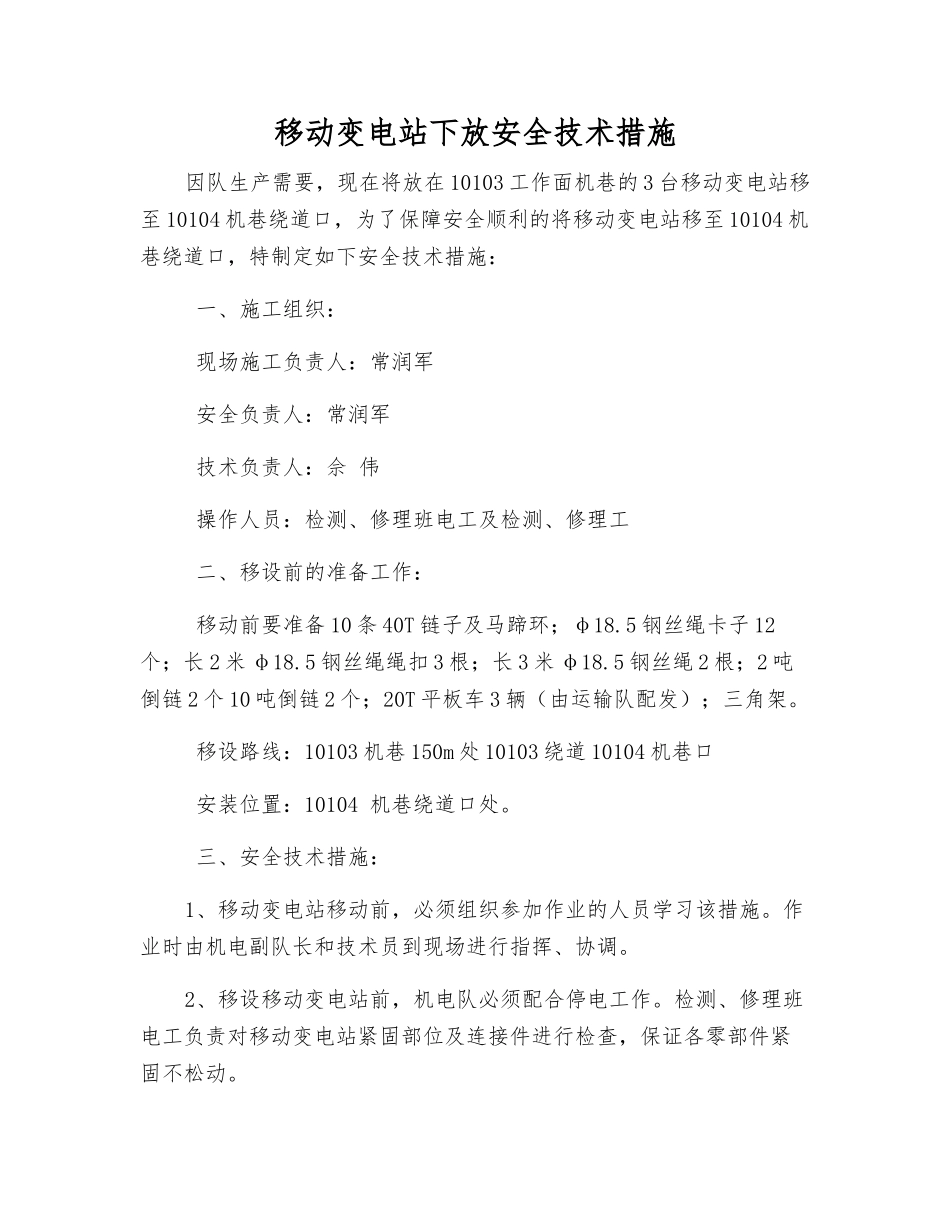

移动变电站下放安全技术措施因队生产需要,现在将放在 10103 工作面机巷的 3 台移动变电站移至 10104 机巷绕道口,为了保障安全顺利的将移动变电站移至 10104 机巷绕道口,特制定如下安全技术措施: 一、施工组织: 现场施工负责人:常润军 安全负责人:常润军 技术负责人:佘 伟 操作人员:检测、修理班电工及检测、修理工 二、移设前的准备工作: 移动前要准备 10 条 40T 链子及马蹄环;φ18

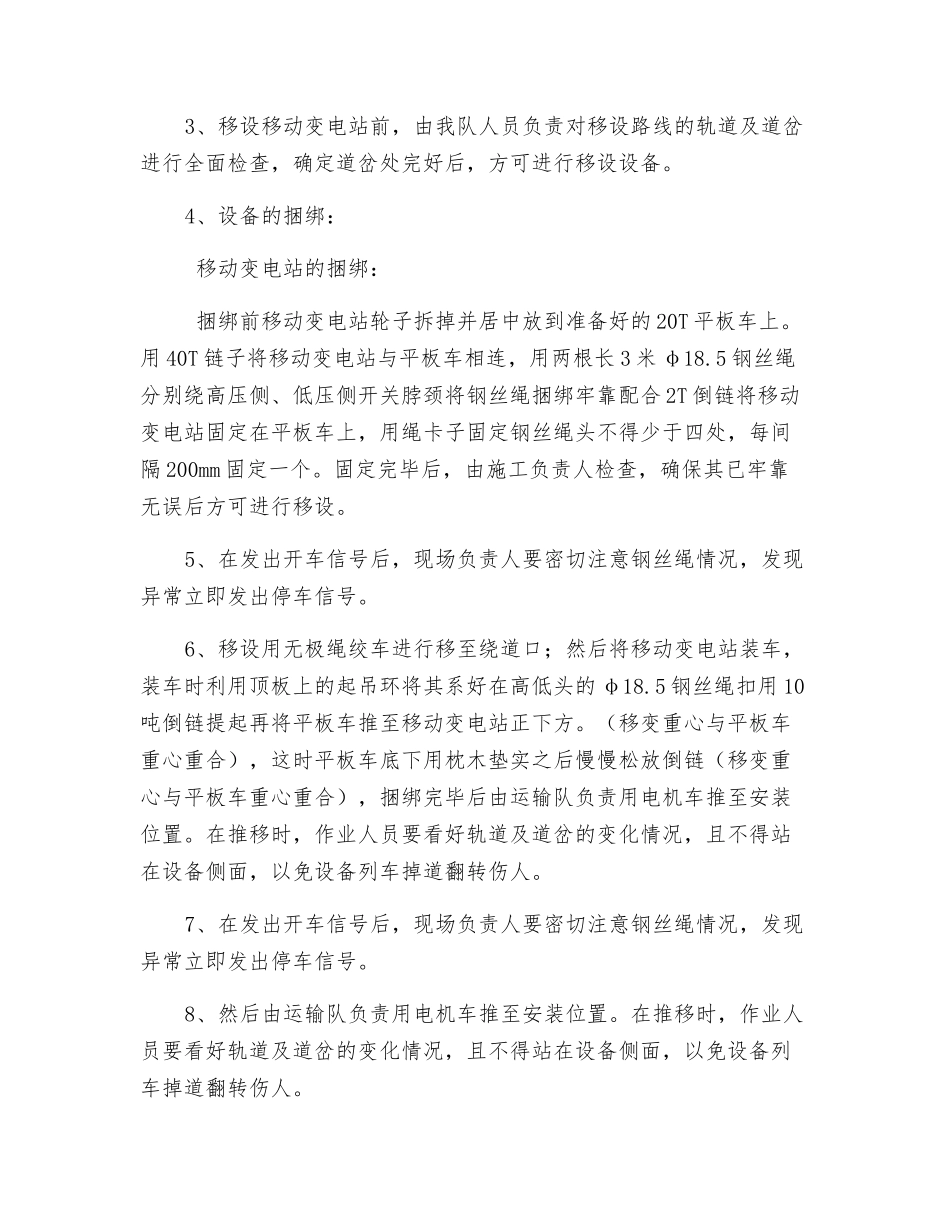

5 钢丝绳卡子 12个;长 2 米 φ18
5 钢丝绳绳扣 3 根;长 3 米 φ18
5 钢丝绳 2 根;2 吨倒链 2 个 10 吨倒链 2 个;20T 平板车 3 辆(由运输队配发);三角架
移设路线:10103 机巷 150m 处 10103 绕道 10104 机巷口 安装位置:10104 机巷绕道口处

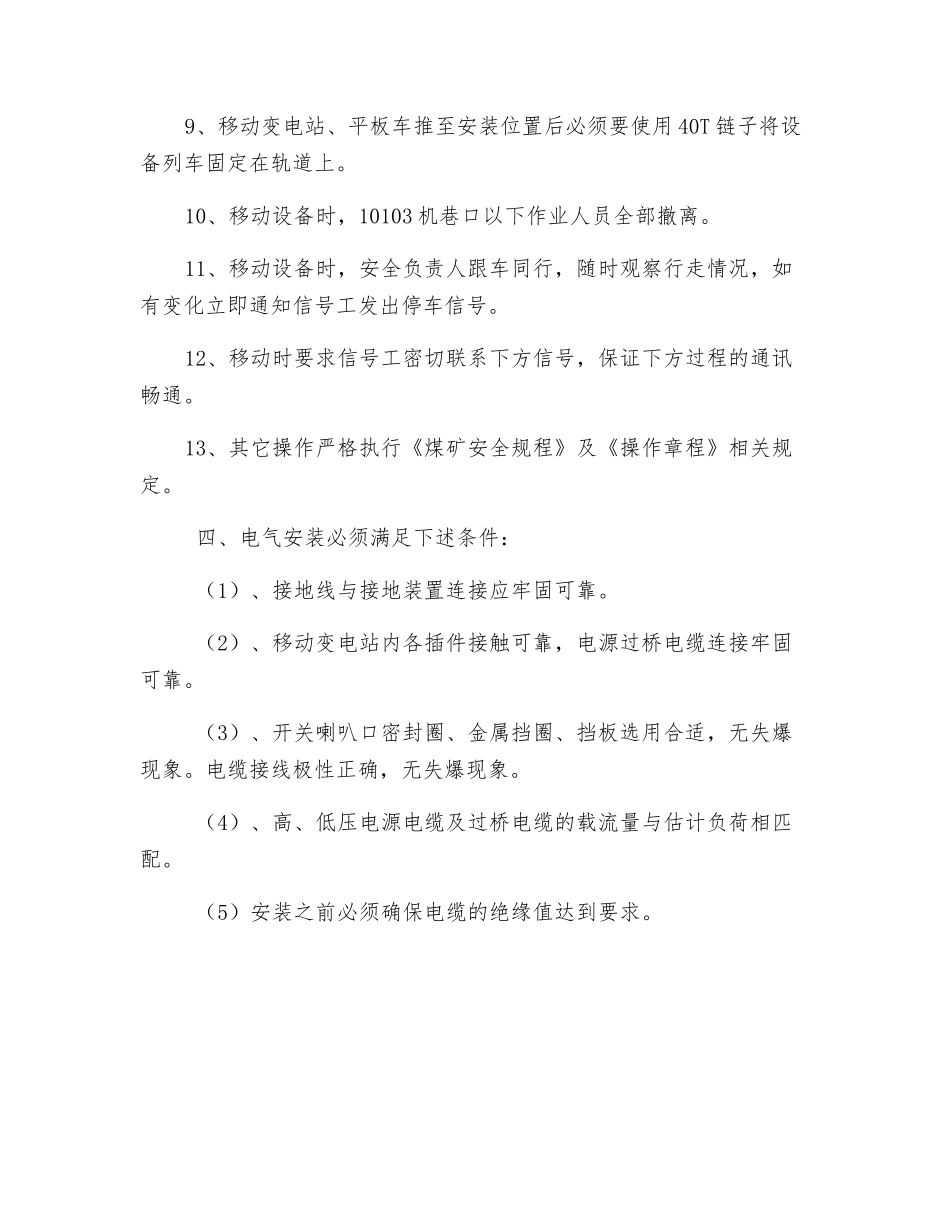

三、安全技术措施:1、移动变电站移动前,必须组织参加作业的人员学习该措施
作业时由机电副队长和技术员到现场进行指挥、协调
2、移设移动变电站前,机电队必须配合停电工作
检测、修理班电工负责对移动变电站紧固部位及连接件进行检查,保证各零部件紧固不松动
3、移设移动变电站前,由我队人员负责对移设路线的轨道及道岔进行全面检查,确定道岔处完好后,方可进行移设设备
4、设备的捆绑: 移动变电站的捆绑: 捆绑前移动变电站轮子拆掉并居中放到准备好的 20T 平板车上
用 40T 链子将移动变电站与平板车相连,用两根长 3 米 φ18
5 钢丝绳分别绕高压侧、低压侧开关脖颈将钢丝绳捆绑牢靠配合 2T 倒链将移动变电站固定在平板车上,用绳卡子固定钢丝绳头不得少于四处,每间隔 200mm 固定一个
固定完毕后,由施工负责人检查,确保其已牢靠无误后方可进行移设
5、在发出开车信号后,现场负责人要密切注意钢丝绳情况,发现异常立即发出停车信号
6、移设用无极绳绞车进行移至绕道口;然后将
