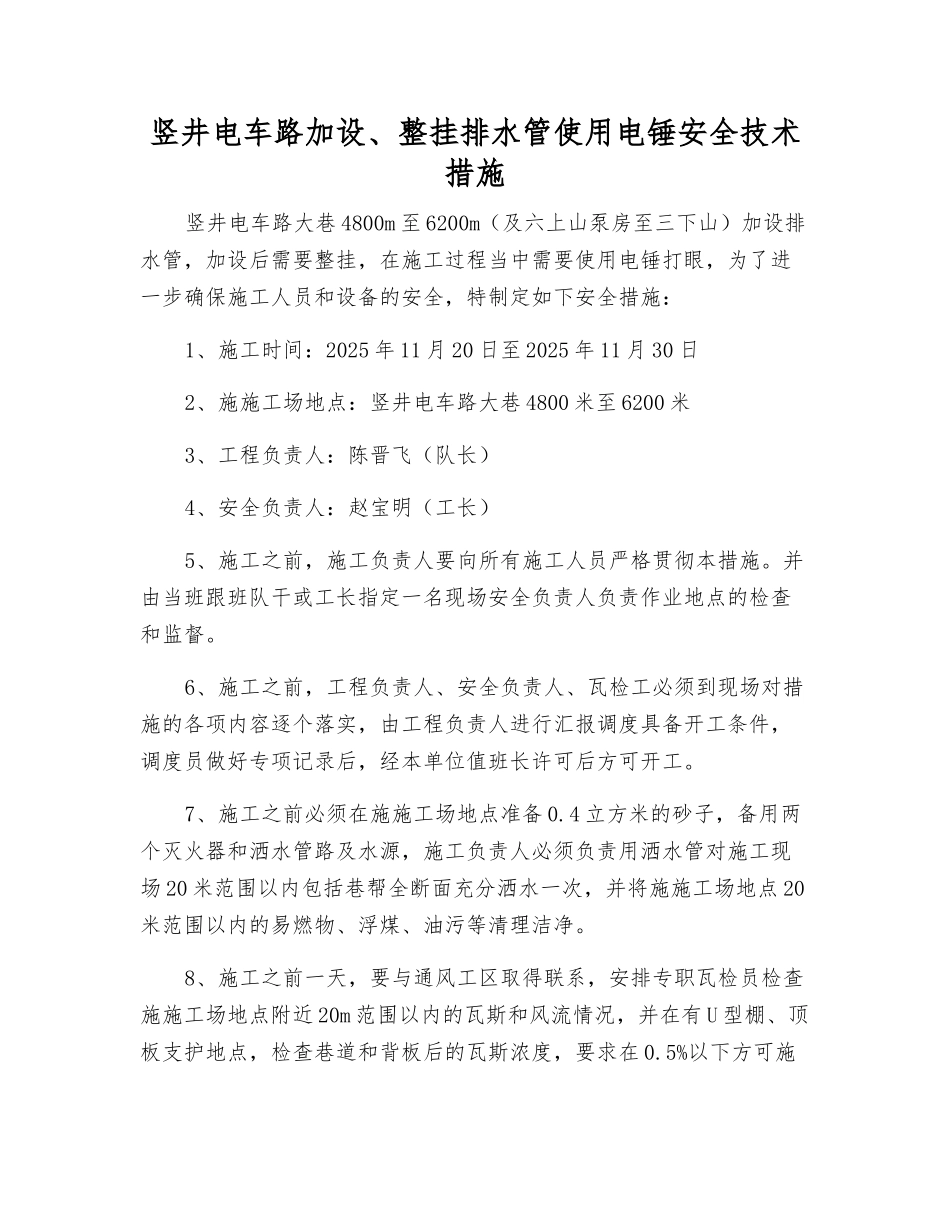

竖井电车路加设、整挂排水管使用电锤安全技术措施竖井电车路大巷 4800m 至 6200m(及六上山泵房至三下山)加设排水管,加设后需要整挂,在施工过程当中需要使用电锤打眼,为了进一步确保施工人员和设备的安全,特制定如下安全措施:1、施工时间:2025 年 11 月 20 日至 2025 年 11 月 30 日2、施施工场地点:竖井电车路大巷 4800 米至 6200 米3、工程负责人:陈晋飞(队长)4、安全负责人:赵宝明(工长)5、施工之前,施工负责人要向所有施工人员严格贯彻本措施
并由当班跟班队干或工长指定一名现场安全负责人负责作业地点的检查和监督
6、施工之前,工程负责人、安全负责人、瓦检工必须到现场对措施的各项内容逐个落实,由工程负责人进行汇报调度具备开工条件,调度员做好专项记录后,经本单位值班长许可后方可开工
7、施工之前必须在施施工场地点准备 0
4 立方米的砂子,备用两个灭火器和洒水管路及水源,施工负责人必须负责用洒水管对施工现场 20 米范围以内包括巷帮全断面充分洒水一次,并将施施工场地点 20米范围以内的易燃物、浮煤、油污等清理洁净
8、施工之前一天,要与通风工区取得联系,安排专职瓦检员检查施施工场地点附近 20m 范围以内的瓦斯和风流情况,并在有 U 型棚、顶板支护地点,检查巷道和背板后的瓦斯浓度,要求在 0
5%以下方可施工,施工中要常常检查,一旦瓦斯超限,要立即停止工作,如遇停风 (反风)、停水(无水)期间严禁施工
9、施工之前,必须敲帮问顶,检查施施工场地点及附近支护情况是否完好,如有片帮、离层情况必须处理完好后方可施工
10、施工之前一天必须与运输工区联系,施工队队组安排专人在前后 50 米放警戒,警戒人员必须站在道外,要在施施工场地点前后 50米各设置红灯一盏和施工标志牌,施工人员必须穿警示反光服

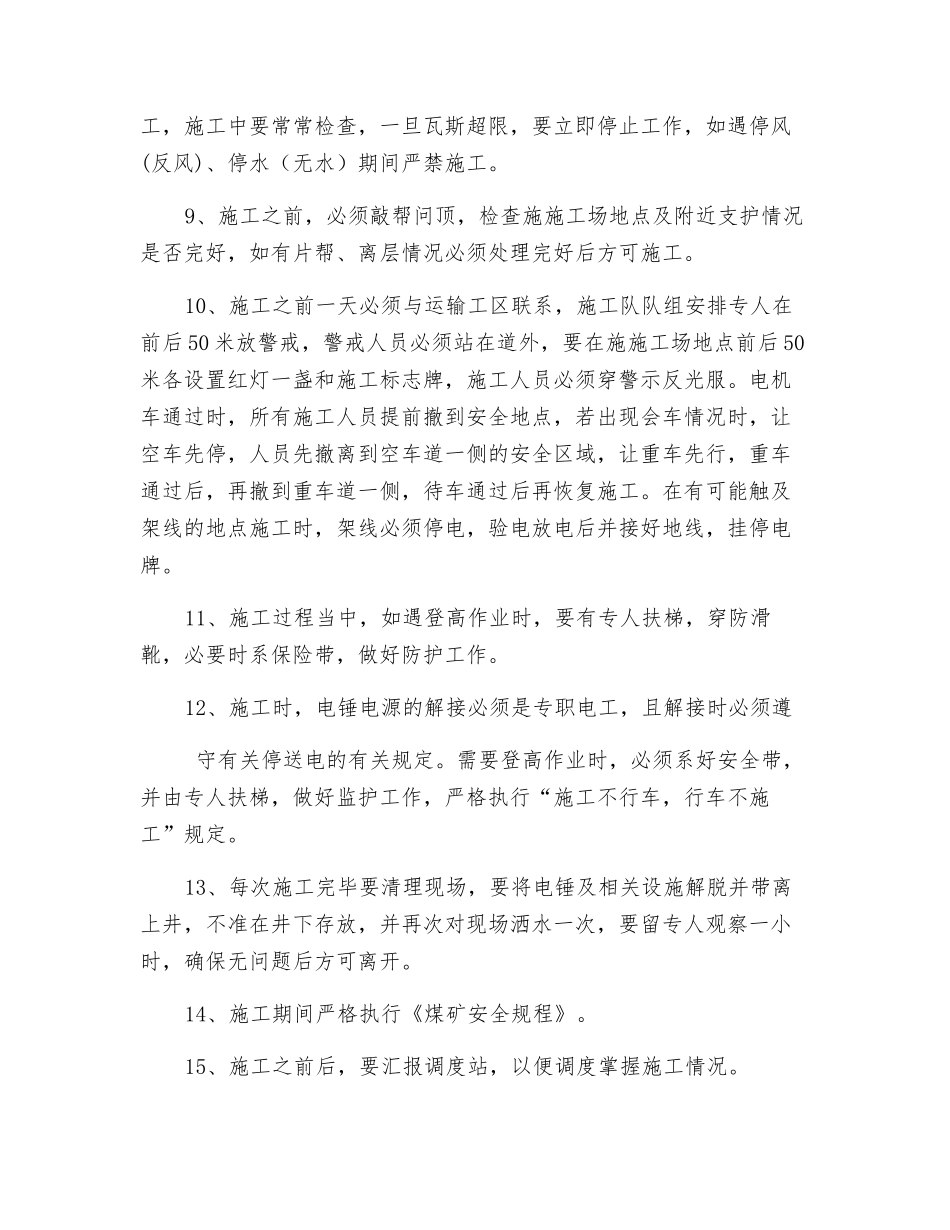

电机车通过时,所有施工人员提前撤到安全地点,若出
