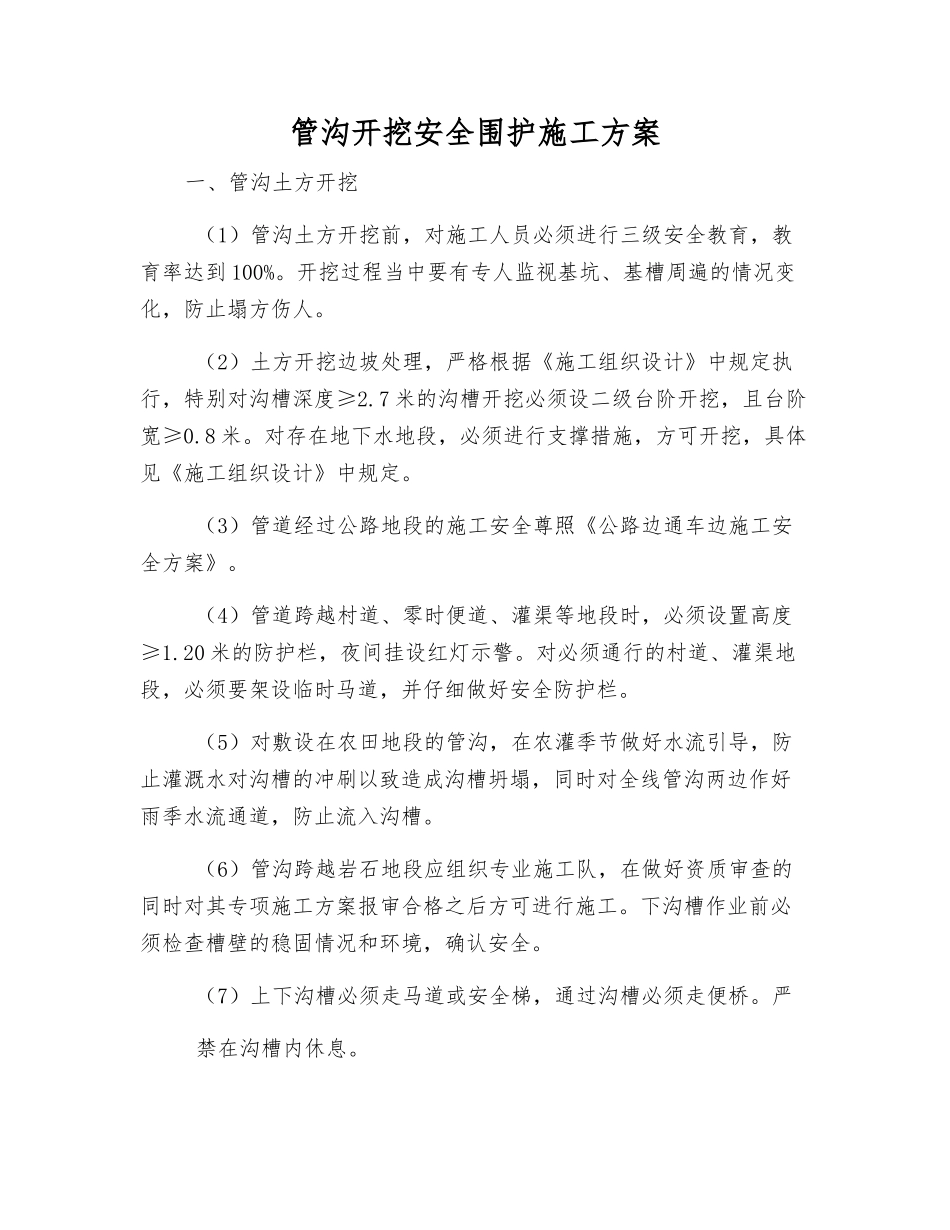

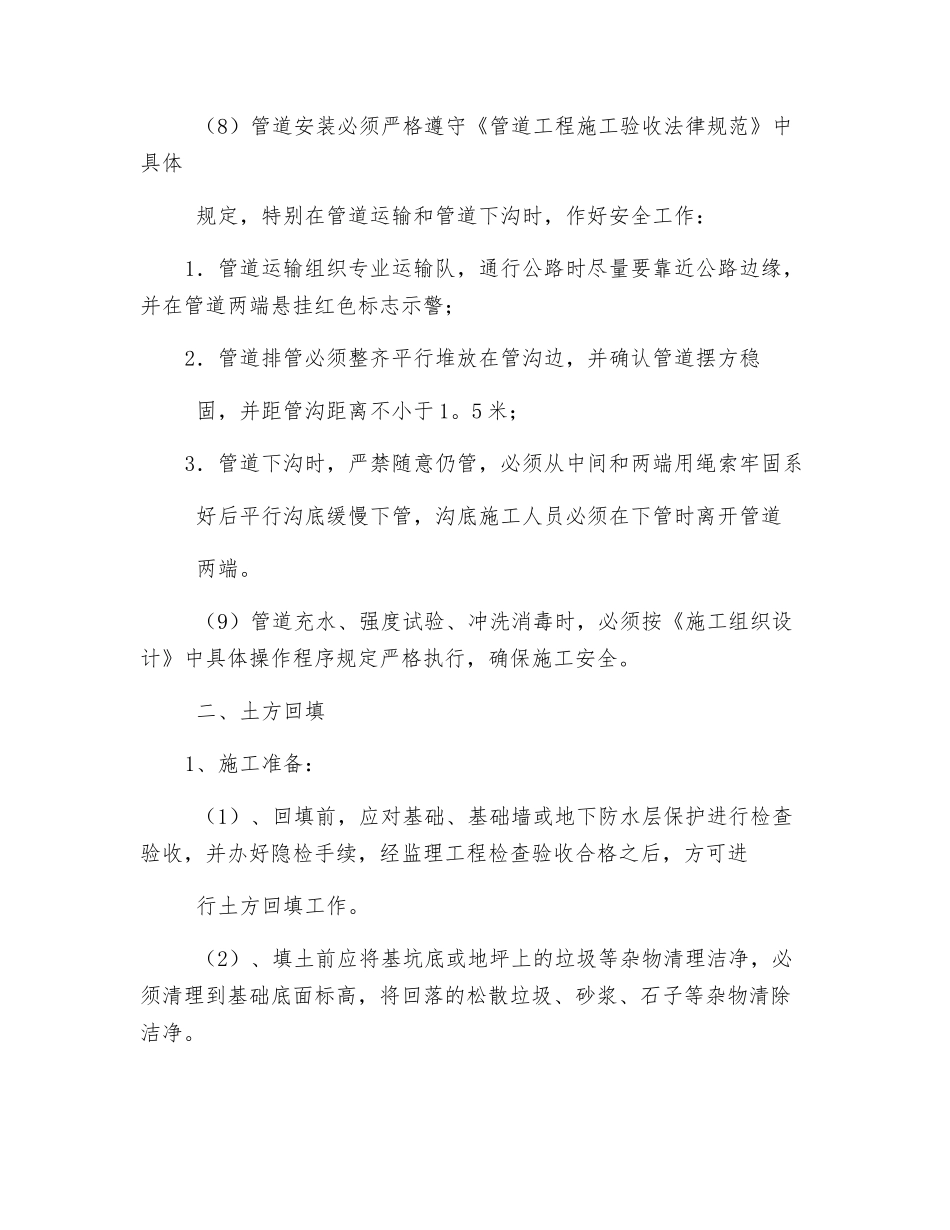

管沟开挖安全围护施工方案一、管沟土方开挖 (1)管沟土方开挖前,对施工人员必须进行三级安全教育,教育率达到 100%。开挖过程当中要有专人监视基坑、基槽周遍的情况变化,防止塌方伤人。 (2)土方开挖边坡处理,严格根据《施工组织设计》中规定执行,特别对沟槽深度≥2.7 米的沟槽开挖必须设二级台阶开挖,且台阶宽≥0.8 米。对存在地下水地段,必须进行支撑措施,方可开挖,具体见《施工组织设计》中规定。 (3)管道经过公路地段的施工安全尊照《公路边通车边施工安全方案》。 (4)管道跨越村道、零时便道、灌渠等地段时,必须设置高度≥1.20 米的防护栏,夜间挂设红灯示警。对必须通行的村道、灌渠地段,必须要架设临时马道,并仔细做好安全防护栏。 (5)对敷设在农田地段的管沟,在农灌季节做好水流引导,防止灌溉水对沟槽的冲刷以致造成沟槽坍塌,同时对全线管沟两边作好雨季水流通道,防止流入沟槽。 (6)管沟跨越岩石地段应组织专业施工队,在做好资质审查的同时对其专项施工方案报审合格之后方可进行施工。下沟槽作业前必须检查槽壁的稳固情况和环境,确认安全。 (7)上下沟槽必须走马道或安全梯,通过沟槽必须走便桥。严 禁在沟槽内休息。 (8)管道安装必须严格遵守《管道工程施工验收法律规范》中具体 规定,特别在管道运输和管道下沟时,作好安全工作:1.管道运输组织专业运输队,通行公路时尽量要靠近公路边缘,并在管道两端悬挂红色标志示警;2.管道排管必须整齐平行堆放在管沟边,并确认管道摆方稳 固,并距管沟距离不小于 1。5 米;3.管道下沟时,严禁随意仍管,必须从中间和两端用绳索牢固系 好后平行沟底缓慢下管,沟底施工人员必须在下管时离开管道 两端。 (9)管道充水、强度试验、冲洗消毒时,必须按《施工组织设计》中具体操作程序规定严格执行,确保施工安全。 二、土方回填1、施工准备: (1)、回填前,应对基础、基础墙或地下防水层保护进行检查验收,并办好隐检手续,经监理工程检查验收合格之后,方可进 行土方回填工作。 (2)、填土前应将基坑底或地坪上的垃圾等杂物清理洁净,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除洁净。 (3)、施工之前根据工程特点、填料种类、设计压实系数、施工条件等合理确定填料含水率控制范围,虚铺厚度和夯实遍数等参数,重要回填土方工程,其回填参数应通过压实试验来确定。 (4)、施工之前,应该做好水平标志,以控制...
