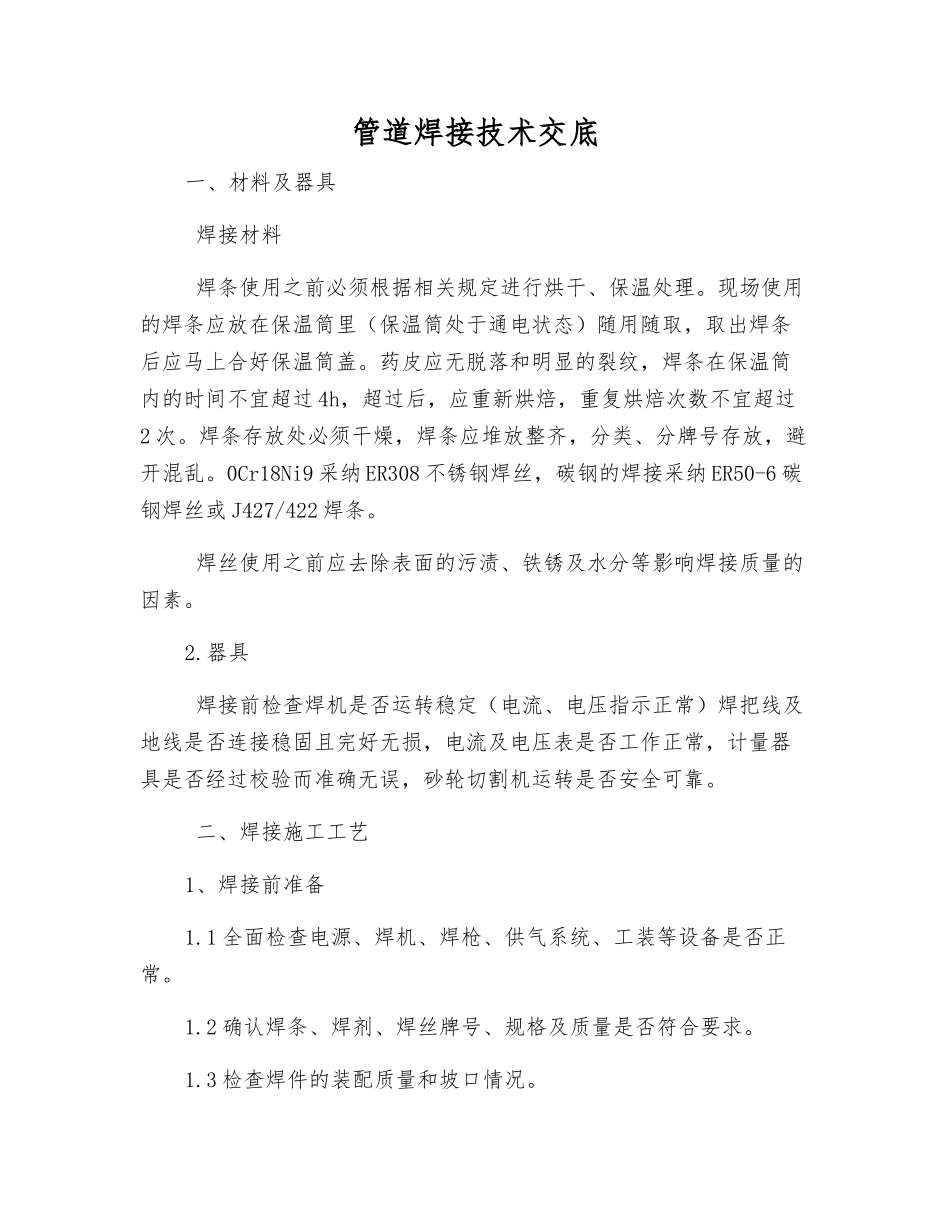

管道焊接技术交底一、材料及器具 焊接材料 焊条使用之前必须根据相关规定进行烘干、保温处理
现场使用的焊条应放在保温筒里(保温筒处于通电状态)随用随取,取出焊条后应马上合好保温筒盖
药皮应无脱落和明显的裂纹,焊条在保温筒内的时间不宜超过 4h,超过后,应重新烘焙,重复烘焙次数不宜超过2 次
焊条存放处必须干燥,焊条应堆放整齐,分类、分牌号存放,避开混乱
0Cr18Ni9 采纳 ER308 不锈钢焊丝,碳钢的焊接采纳 ER50-6 碳钢焊丝或 J427/422 焊条
焊丝使用之前应去除表面的污渍、铁锈及水分等影响焊接质量的因素
器具 焊接前检查焊机是否运转稳定(电流、电压指示正常)焊把线及地线是否连接稳固且完好无损,电流及电压表是否工作正常,计量器具是否经过校验而准确无误,砂轮切割机运转是否安全可靠
二、焊接施工工艺1、焊接前准备1
1 全面检查电源、焊机、焊枪、供气系统、工装等设备是否正常
2 确认焊条、焊剂、焊丝牌号、规格及质量是否符合要求
3 检查焊件的装配质量和坡口情况
4 焊接的坡口形式和基本尺寸必须符合工艺卡的有关规定,坡口应当保持平整,不得有裂纹、分层、夹渣等缺陷
坡口简图(接口形式

焊缝层次和顺序等) 单位:mm p=0
5-1 b=2
5-3 角度:α=60±5
5 焊条的领用制度为:每个焊工凭证件每次最多只能领 50 根(钢结构 80 根)焊条,25 根焊丝
第二次领用焊材时,需拿上次领用的焊条头来换
2、焊接工艺要点2
1 管道下料采纳机械切割的方法,不锈钢和碳钢下料不能使用同一个砂轮机,以防渗碳2
2 施焊前,应将坡口及其两侧 20mm 范围以内的铁锈、油垢、水迹等清除洁净
坡口两侧和接头部分应是光滑、均匀的、无毛刺、裂纹以及其它对焊接质量产生不良影响的杂物2
3 管壁厚度大于 3mm 必须开坡口,按 V 型坡口的组对
