绞车打运安全技术措施一、概况4103 工作面综采设备回撤通道已刷扩结束,即将进行综采设备的回撤工作
4103 工作面倾向长 120 米,需要回撤综采支架 83 架,工作面 SGZ764 刮板机两部,采煤机一套,我队将负责这些设备的打运工作,为了进一步确保安全顺利打运,特编制本措施,请予审批
二、设备运输路线 我队负责打运综采设备的打运路线如下:4103 工作面-4103 回风巷-四岔口-轨道上山-联巷-4102 回风巷-4102 工作面 三、安全技术措施1、打运期间各特别工种必须持证上岗
2、打运路线绞车型号、安装位置必须能满足打运要求,并合理选择绳径及绳长,每台车的余绳不得少于 3 圈
3、打运前必须对打运路线轨道进行深度整治,道接头间隙不得大于 10mm,高低及左右错茬不大于 5mm,轨距误差不大于 10mm,构件齐全有效且与轨型相符

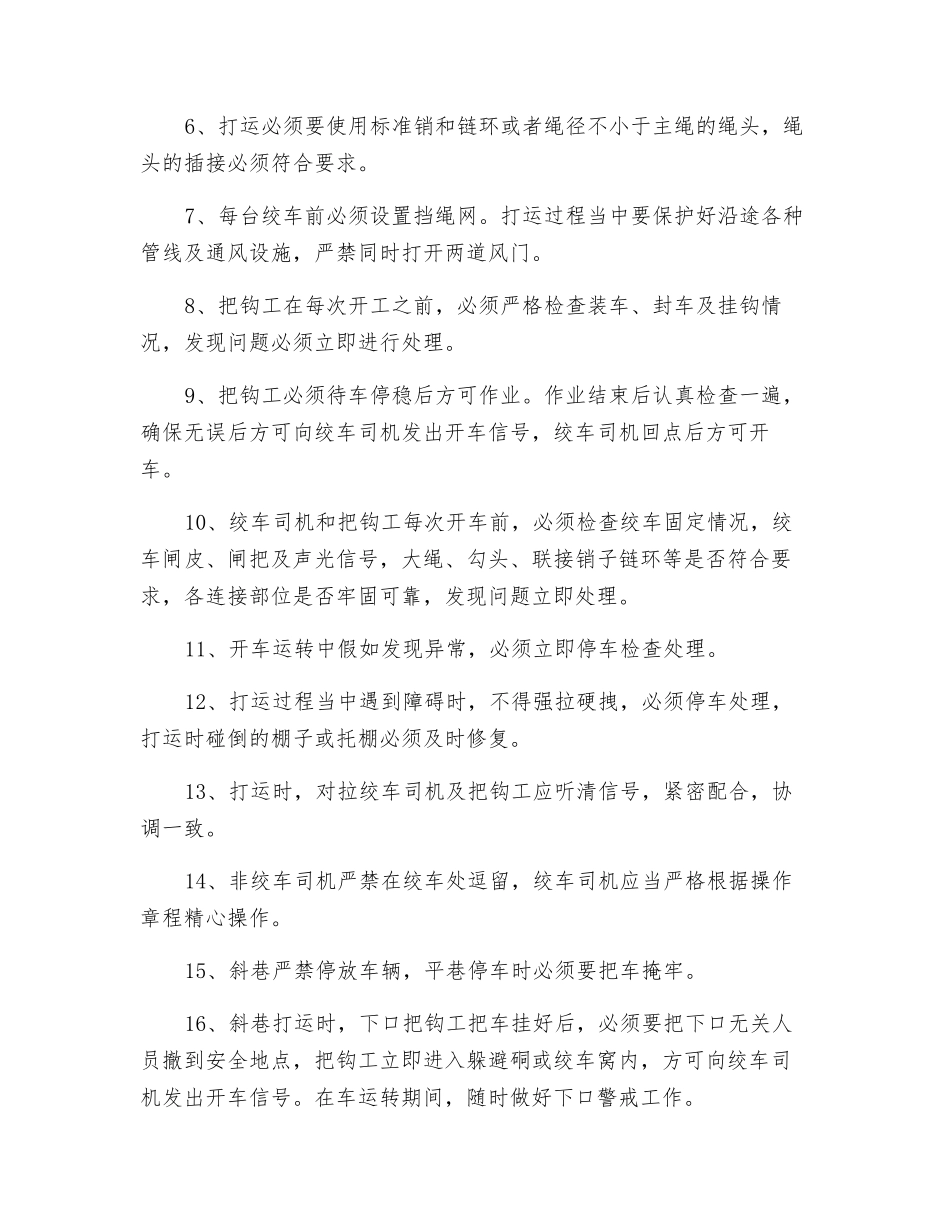

道木接触实底不得悬空,不得晃动
每个道接头下必须要有道木,轨枕间距符合要求
4、所有打运路线每台绞车的声光信号应齐全有效,清楚响亮
5、打运时必须要使用保险绳,保险绳插接在主绳上,绳径不得小于主绳
6、打运必须要使用标准销和链环或者绳径不小于主绳的绳头,绳头的插接必须符合要求
7、每台绞车前必须设置挡绳网
打运过程当中要保护好沿途各种管线及通风设施,严禁同时打开两道风门
8、把钩工在每次开工之前,必须严格检查装车、封车及挂钩情况,发现问题必须立即进行处理
9、把钩工必须待车停稳后方可作业
作业结束后认真检查一遍,确保无误后方可向绞车司机发出开车信号,绞车司机回点后方可开车
10、绞车司机和把钩工每次开车前,必须检查绞车固定情况,绞车闸皮、闸把及声光信号,大绳、勾头、联接销子链环等是否符合要求,各连接部位是否牢固可靠,发现问题立即处理

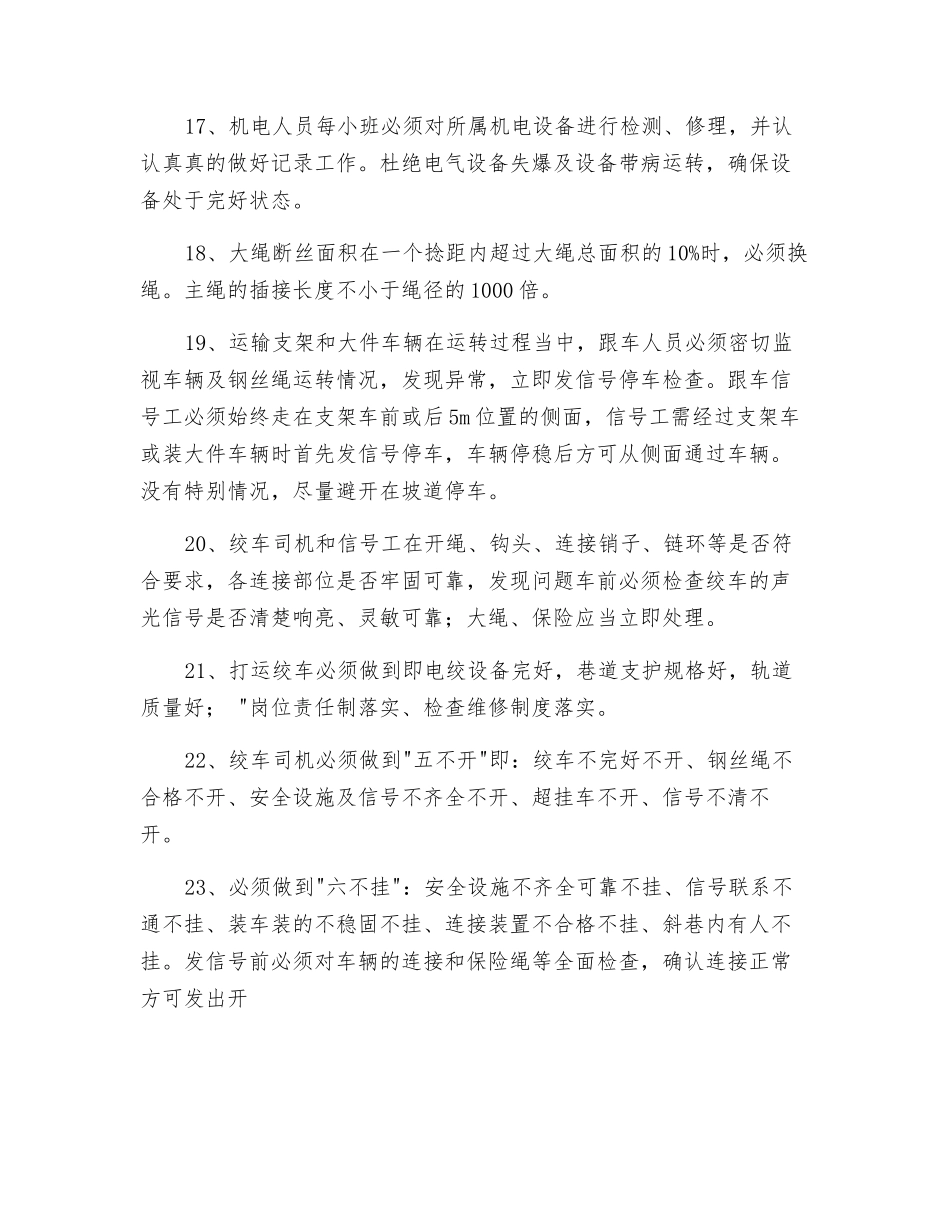

11、开车运转中假如发现异常,必须立即停车检查处理
12、打运过程当中遇到障碍时,不得强拉硬拽,必须停车
