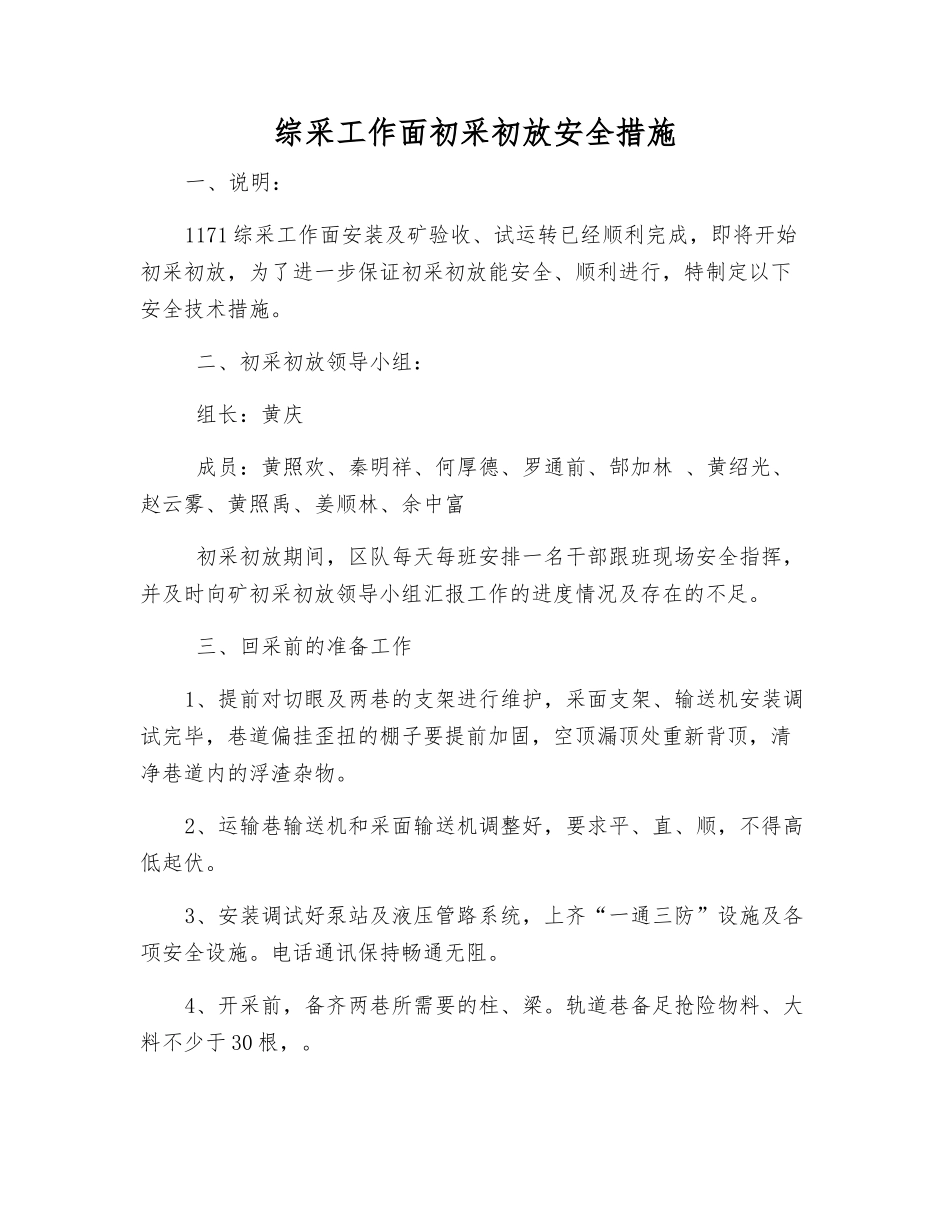

综采工作面初采初放安全措施一、说明:1171 综采工作面安装及矿验收、试运转已经顺利完成,即将开始初采初放,为了进一步保证初采初放能安全、顺利进行,特制定以下安全技术措施
二、初采初放领导小组: 组长:黄庆 成员:黄照欢、秦明祥、何厚德、罗通前、郜加林 、黄绍光、赵云雾、黄照禹、姜顺林、余中富 初采初放期间,区队每天每班安排一名干部跟班现场安全指挥,并及时向矿初采初放领导小组汇报工作的进度情况及存在的不足
三、回采前的准备工作1、提前对切眼及两巷的支架进行维护,采面支架、输送机安装调试完毕,巷道偏挂歪扭的棚子要提前加固,空顶漏顶处重新背顶,清净巷道内的浮渣杂物
2、运输巷输送机和采面输送机调整好,要求平、直、顺,不得高低起伏
3、安装调试好泵站及液压管路系统,上齐“一通三防”设施及各项安全设施
电话通讯保持畅通无阻
4、开采前,备齐两巷所需要的柱、梁
轨道巷备足抢险物料、大料不少于 30 根,

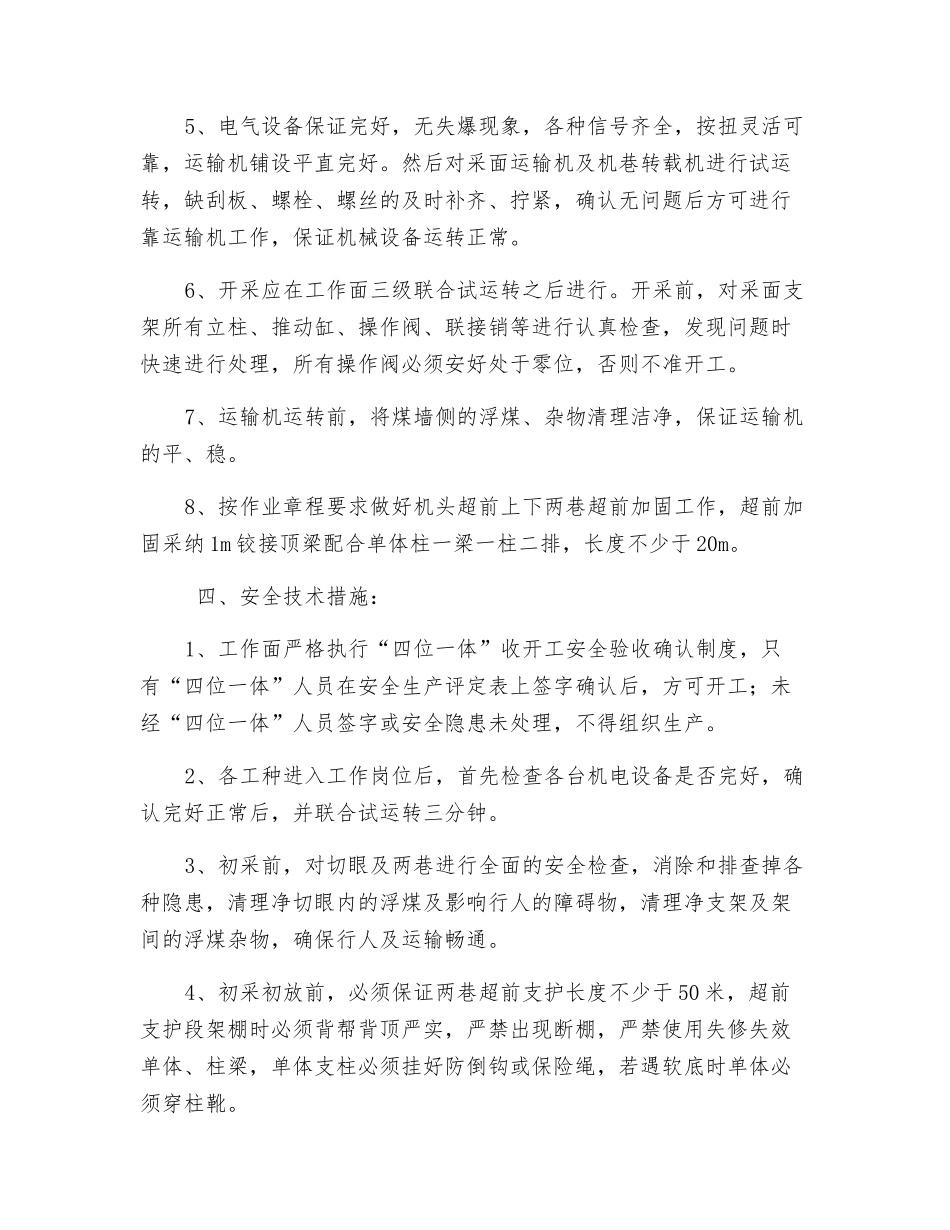

5、电气设备保证完好,无失爆现象,各种信号齐全,按扭灵活可靠,运输机铺设平直完好
然后对采面运输机及机巷转载机进行试运转,缺刮板、螺栓、螺丝的及时补齐、拧紧,确认无问题后方可进行靠运输机工作,保证机械设备运转正常
6、开采应在工作面三级联合试运转之后进行
开采前,对采面支架所有立柱、推动缸、操作阀、联接销等进行认真检查,发现问题时快速进行处理,所有操作阀必须安好处于零位,否则不准开工
7、运输机运转前,将煤墙侧的浮煤、杂物清理洁净,保证运输机的平、稳
8、按作业章程要求做好机头超前上下两巷超前加固工作,超前加固采纳 1m 铰接顶梁配合单体柱一梁一柱二排,长度不少于 20m
四、安全技术措施:1、工作面严格执行“四位一体”收开工安全验收确认制度,只有“四位一体”人员在安全生产评定表上签字确认后,方可开工;未经“四位一体”人员签字或安全隐患未处理,不得组织生产
2、各工种进入工作岗
