综采工作面利用掩护支架作为保护棚拆除支架技术讨论童亭矿传统的拆架方法是在支架被拉出后,老塘采纳人工架设一梁三柱顺山棚(需架设 8-10 棚)的方法管理顶板,这种支护方法工艺琐碎琐碎繁杂,严重制约了工作面拆除速度,同时施工人员长时间在无支护的空顶区域作业,给安全生产带来较大的隐患,员工的生命安全得不到保证
而采纳掩护架作为保护棚来拆除支架可以快速实现对空顶区的有效支护,降低了员工的危险性系数,减少了员工的劳动强度,提高了工作面拆除进度
1、利用掩护支架回收工作面支架的方法 将工作面待拆位置的第一架、第二架调向后拉出切眼(铺网使棚期间在要拆除的前三架支架顶板施工钢带锚索网进行控制顶板),为第三架、第四架支架调向就位留出空间(因拉出 2 架后顶板面积较大要及时架设顺山临时挑棚,加强顶板管理),将第三、第四架调向,并列平行于工作面煤壁,作为掩护支架,当第五架被拉出时,掩护架及时交替前移,快速支护老塘空顶区域,以此类推动行回收支架
省去了工人架设单体和 3 米长钢梁的架棚工序,节约了施工的时间,有效的控制住待拆支架处的顶板
2、双掩护支架的就位方法2
1、选择迎头性能良好,无漏液自降,液压管路畅通、阀组完好,侧护板不缺失的液压支架作为掩护支架
2、首先将第三架支架前移至煤帮,再向外调头转向 90°调整到标准位置,使其掩梁正对第四架支架底座,再将第四架调向,第四架掩护架调向后,利用自移的方式向后退,直到顶梁正对准第五架掩梁间距不大于 0
2m,升足劲

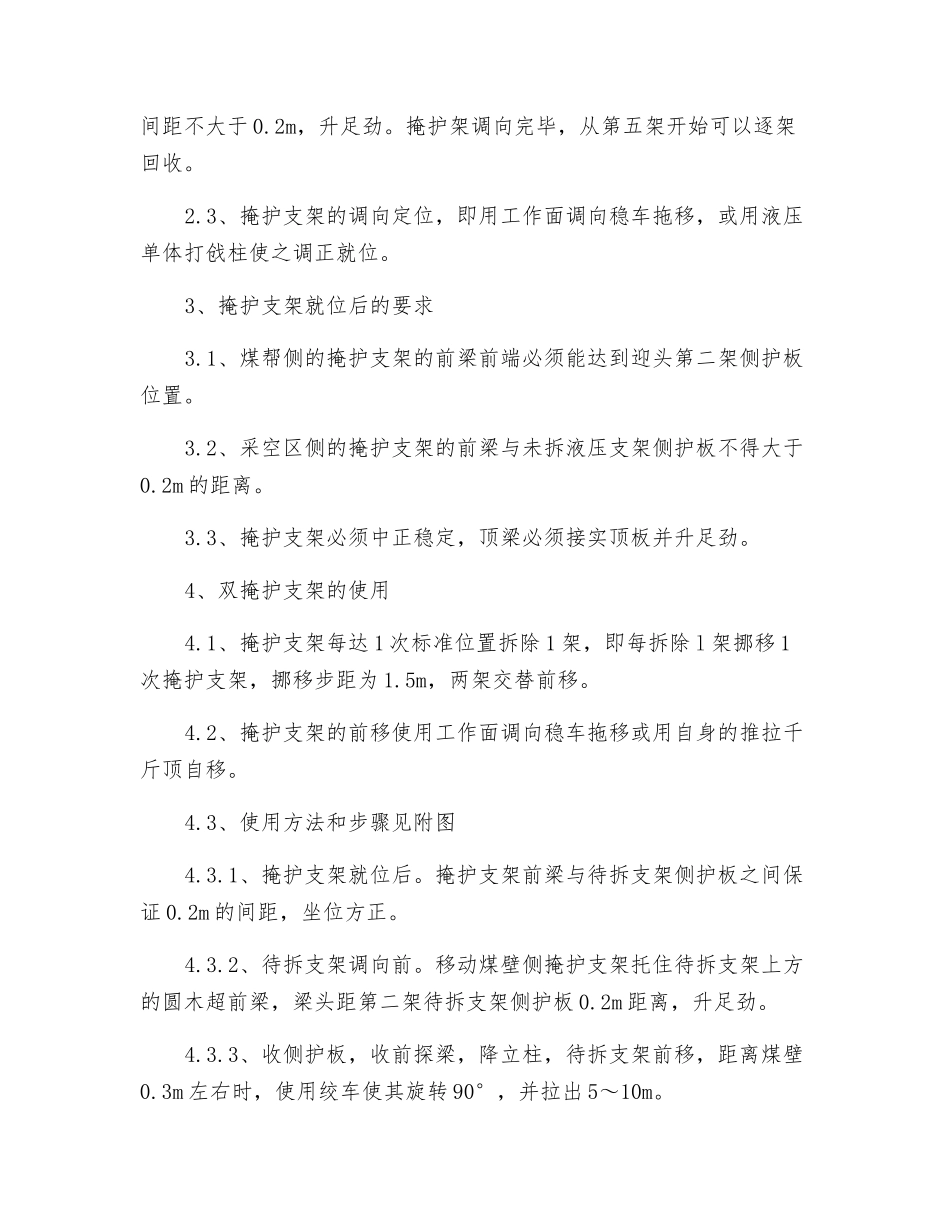

掩护架调向完毕,从第五架开始可以逐架回收
3、掩护支架的调向定位,即用工作面调向稳车拖移,或用液压单体打戗柱使之调正就位
3、掩护支架就位后的要求3
1、煤帮侧的掩护支架的前梁前端必须能达到迎头第二架侧护板位置
2、采空区侧的掩护支架的前梁与未拆液压支架侧护板不得大于0
2m 的距离
3、掩护支架必须中正稳定,顶梁必须接实
