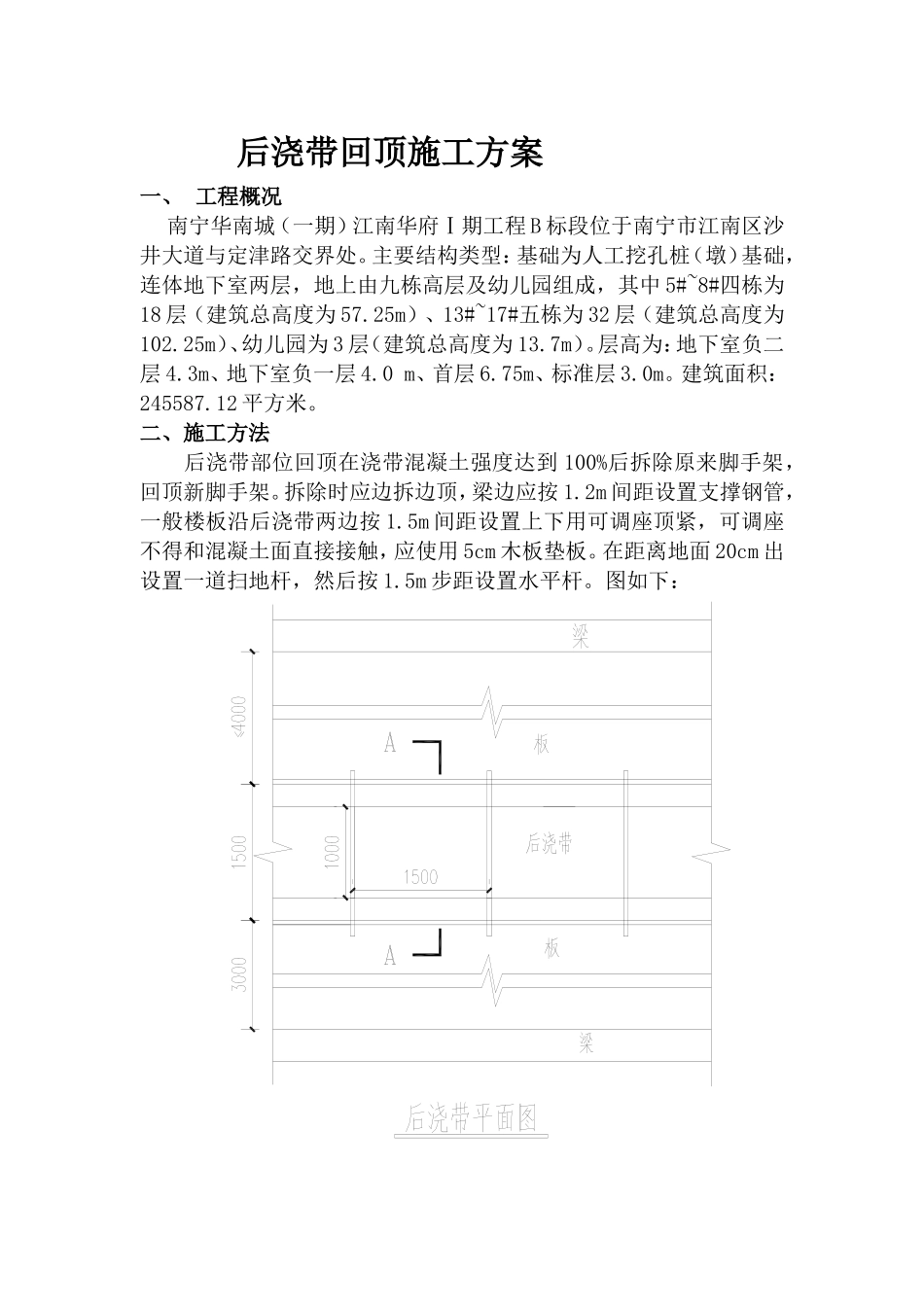

后浇带回顶施工方案一、工程概况南宁华南城(一期)江南华府Ⅰ期工程B标段位于南宁市江南区沙井大道与定津路交界处
主要结构类型:基础为人工挖孔桩(墩)基础,连体地下室两层,地上由九栋高层及幼儿园组成,其中5#~8#四栋为18层(建筑总高度为57
25m)、13#~17#五栋为32层(建筑总高度为102
25m)、幼儿园为3层(建筑总高度为13
层高为:地下室负二层4
3m、地下室负一层4
0m、首层6
75m、标准层3
建筑面积:245587

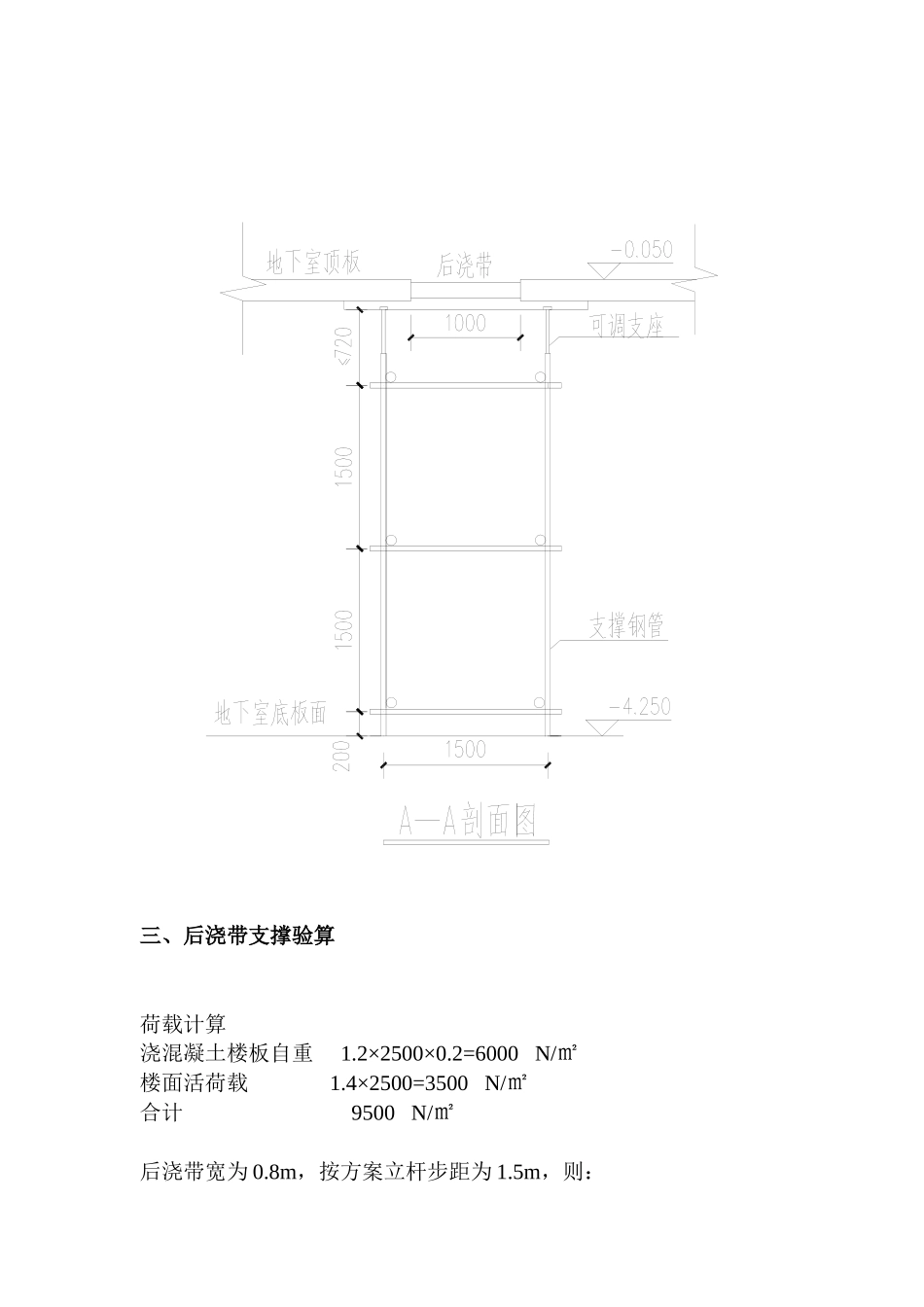

二、施工方法后浇带部位回顶在浇带混凝土强度达到100%后拆除原来脚手架,回顶新脚手架
拆除时应边拆边顶,梁边应按1
2m间距设置支撑钢管,一般楼板沿后浇带两边按1
5m间距设置上下用可调座顶紧,可调座不得和混凝土面直接接触,应使用5cm木板垫板
在距离地面20cm出设置一道扫地杆,然后按1
5m步距设置水平杆
图如下:三、后浇带支撑验算荷载计算浇混凝土楼板自重1
2×2500×0
2=6000N/㎡楼面活荷载1
4×2500=3500N/㎡合计9500N/㎡后浇带宽为0
8m,按方案立杆步距为1
5m,则:每根立杆承受的荷载面积为2
每根立杆承受的荷载为9500×3
63KN钢管采用Φ48×3
5,A=489
06mm2钢管回转半径为i=/4=/4=15
78m按强度计算,支柱的受压应力为σ===72
85N/mm2按稳定性,水平杆间距最大按1
5m计算,支柱的受压应力为λ===79
87查《钢结构设计规范》附录一,得ψ=0
789σ===188
8N/mm2
