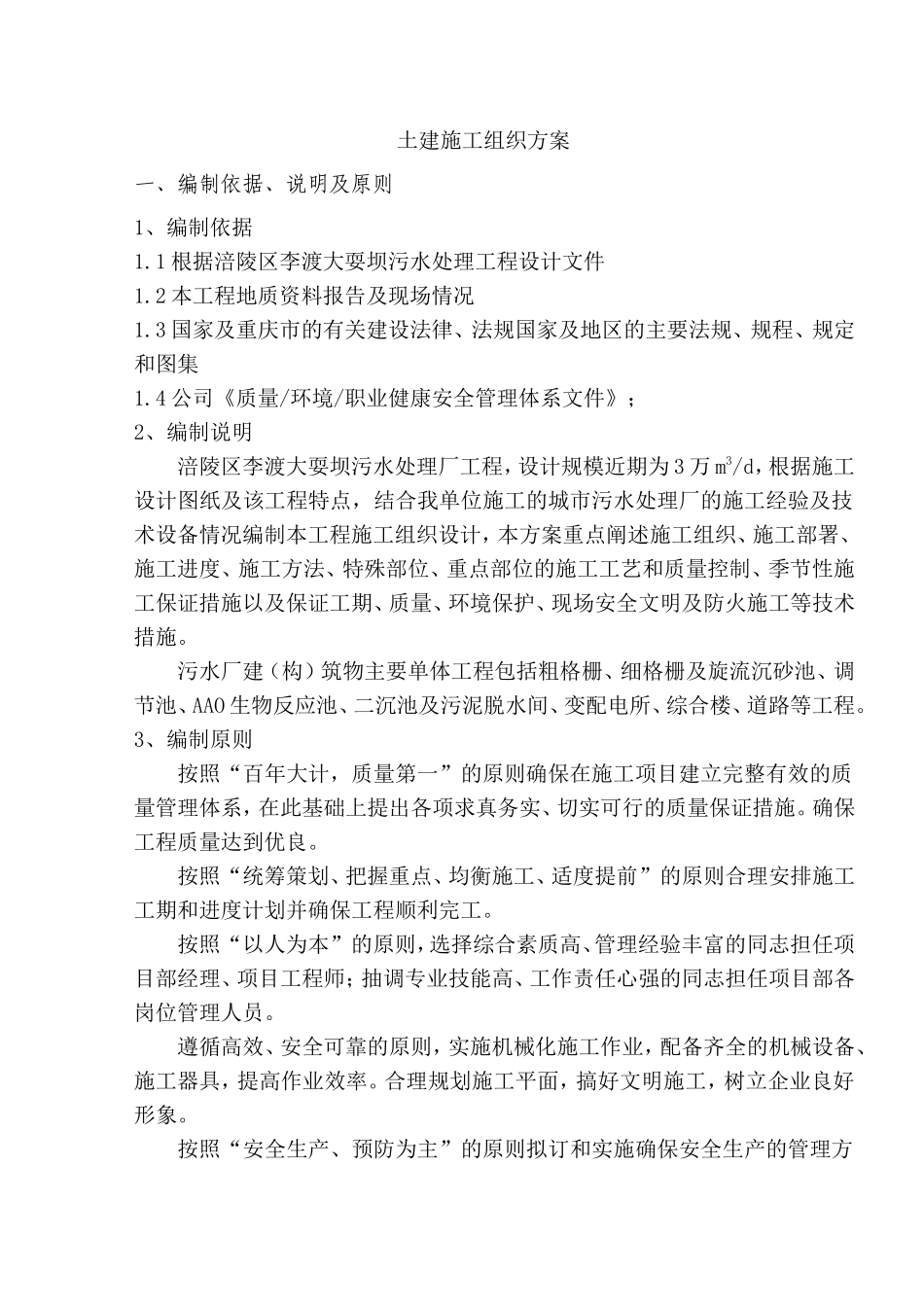

土建施工组织方案一、编制依据、说明及原则1、编制依据1
1根据涪陵区李渡大耍坝污水处理工程设计文件1
2本工程地质资料报告及现场情况1
3国家及重庆市的有关建设法律、法规国家及地区的主要法规、规程、规定和图集1
4公司《质量/环境/职业健康安全管理体系文件》;2、编制说明涪陵区李渡大耍坝污水处理厂工程,设计规模近期为3万m3/d,根据施工设计图纸及该工程特点,结合我单位施工的城市污水处理厂的施工经验及技术设备情况编制本工程施工组织设计,本方案重点阐述施工组织、施工部署、施工进度、施工方法、特殊部位、重点部位的施工工艺和质量控制、季节性施工保证措施以及保证工期、质量、环境保护、现场安全文明及防火施工等技术措施
污水厂建(构)筑物主要单体工程包括粗格栅、细格栅及旋流沉砂池、调节池、AAO生物反应池、二沉池及污泥脱水间、变配电所、综合楼、道路等工程
3、编制原则按照“百年大计,质量第一”的原则确保在施工项目建立完整有效的质量管理体系,在此基础上提出各项求真务实、切实可行的质量保证措施
确保工程质量达到优良
按照“统筹策划、把握重点、均衡施工、适度提前”的原则合理安排施工工期和进度计划并确保工程顺利完工
按照“以人为本”的原则,选择综合素质高、管理经验丰富的同志担任项目部经理、项目工程师;抽调专业技能高、工作责任心强的同志担任项目部各岗位管理人员
遵循高效、安全可靠的原则,实施机械化施工作业,配备齐全的机械设备、施工器具,提高作业效率
合理规划施工平面,搞好文明施工,树立企业良好形象
按照“安全生产、预防为主”的原则拟订和实施确保安全生产的管理方针、预案、资源、规章制度
结合同类工程施工经验,重点阐述主要分部、分项工程施工工艺及方法,保证安全、质量、工期、文明施工的技术措施

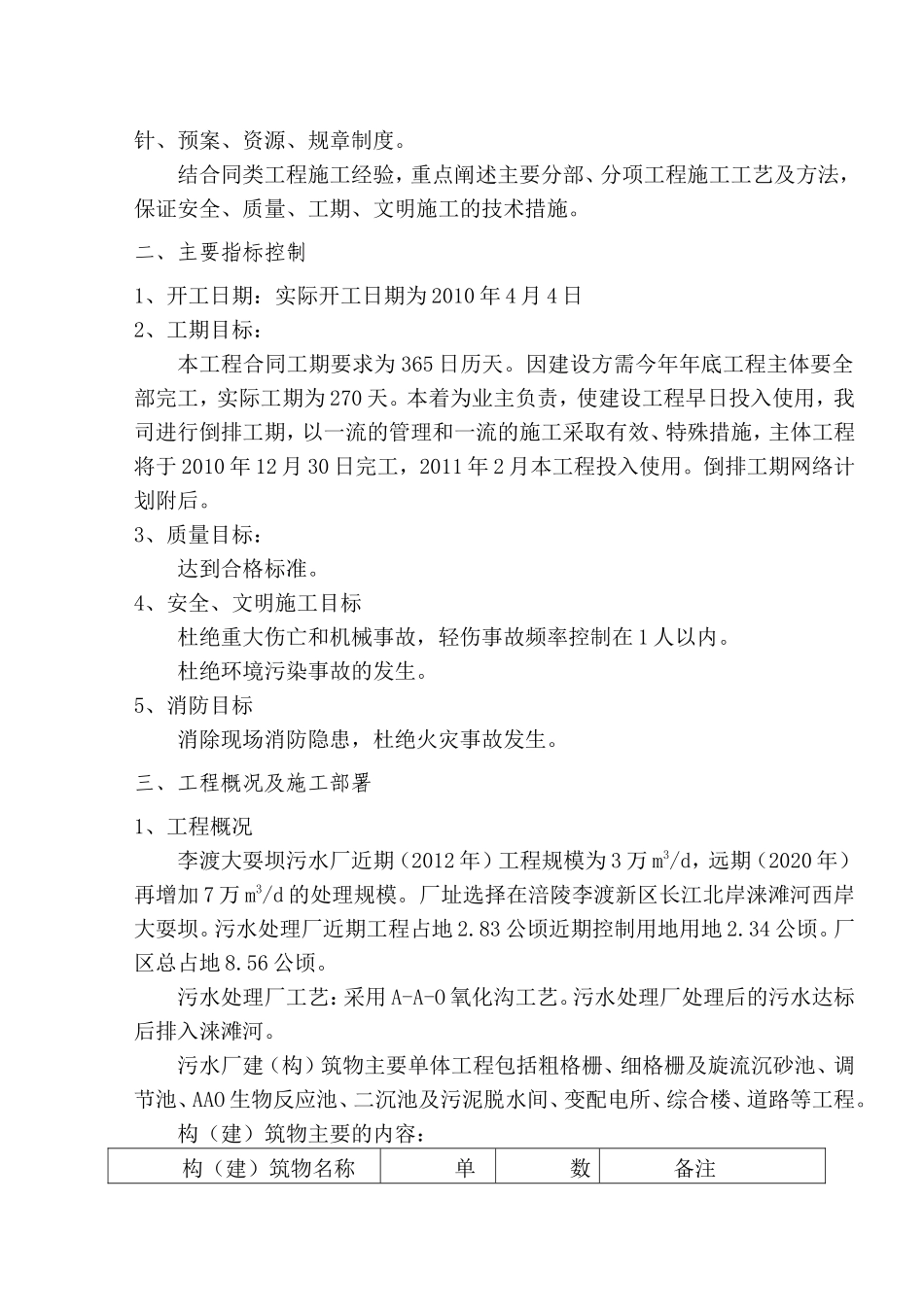

二、主要指标控制1、开工日期:实际开工日期为2010年4月4日2、工期目标:本工程合同工期要求为365日历天
