翻胶带安全技术措施一、施工时间:2025 年 6 月 2 日-2025 年 6 月 4 日 二、施施工场地点:上仓皮带走廊 三、作业内容:块煤皮带翻面 四、施工人员组织: 施工单位负责人: 施工安负责人: 五、工前准备:1
施工之前,施工负责人须提前准备和清点好本次施工所需要的各种工具、仪器、材料、备件,如绳扣、手拉葫芦、铅丝、棕绳、卡具、胶料、硫化用具等;且上述机具的额定吨位、质量、数量及精度必须满足本次施工的技术条件和安全要求
施工之前先准备好皮带硫化粘接时所用的材料
六、施工安全措施 施工负责人须提前对全体施工人员进行施工之前的安全教育、传授起吊知识,施工之前对全员贯彻本次施工的安全技术措施
本次施工所需物质机具进行再次清点对施工中所发生的工艺和工序过程进行商讨和切磋,以保工程的安全和质量
全体施工人员必须听从施工负责人的统一指挥,严格遵守本措施的有关规定,遇到关键问题要相互协商,不得擅自蛮干,防止发生各种人身或机械事故
拆装起吊时必须严格根据标准进行施工
工作人员必须做到先检查工作,先排除现场隐患后开始施工,做到隐患不排除不作业
起吊时,起吊设备不的超过起吊设备本身负荷
起吊时,必须由两个人以上进行,一人操作,一人检查
检查人员必须密切注意起吊过程当中的安全情况,及时提醒指挥人员,一但发现安全隐患,立即停止作业,排除安全隐患在进行起吊
严格执行停送电制度
谁停电谁送电,保证安全用电
因现场有胶料、航空汽油等易燃易爆物品,要做好防火措施,现场要严禁明火,准备防灭火用具,水、灭火器等
搬运硫化部件要轻拿轻放,所有搬运人员要一起用力,防止部件掉落砸、碰伤人
皮带开停必须严格遵守《带式输送机安全操作章程》且人员应站至安全帮
施工结束后,有现场施工负责人申请送电试机
试机正常后清理现场,方可认定施工结束

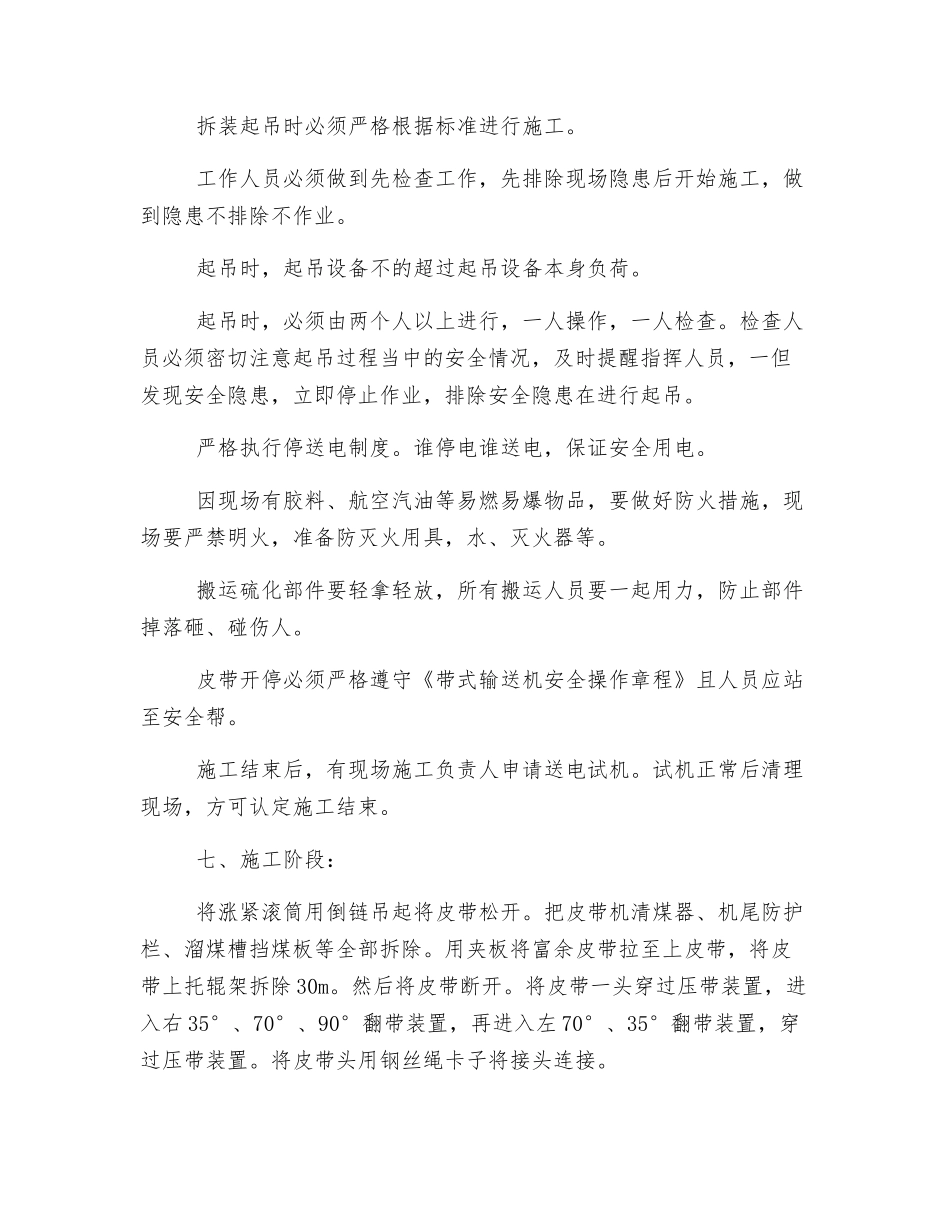

七、施工阶段: 将涨紧滚筒用倒链吊起将皮带松
