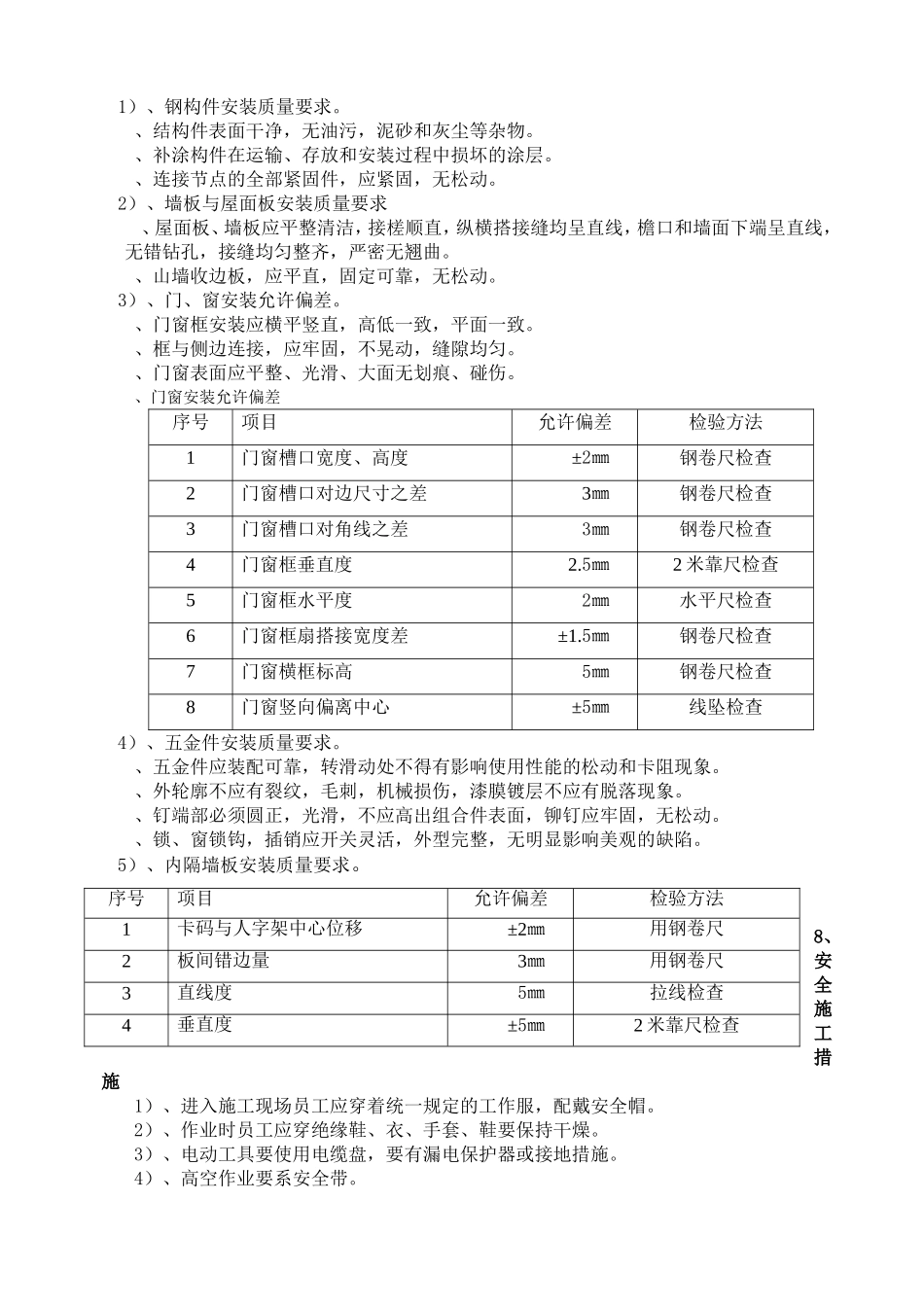

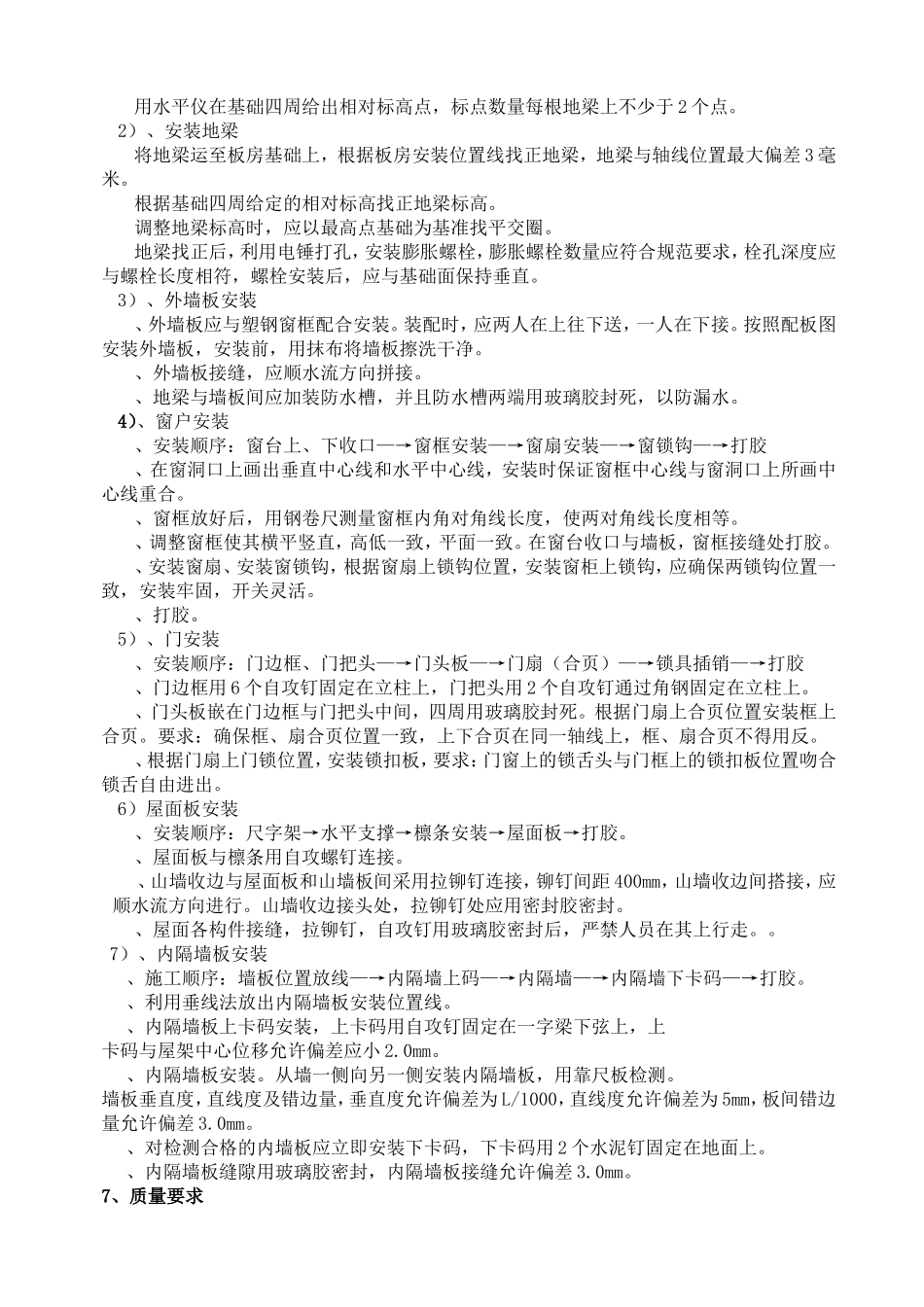

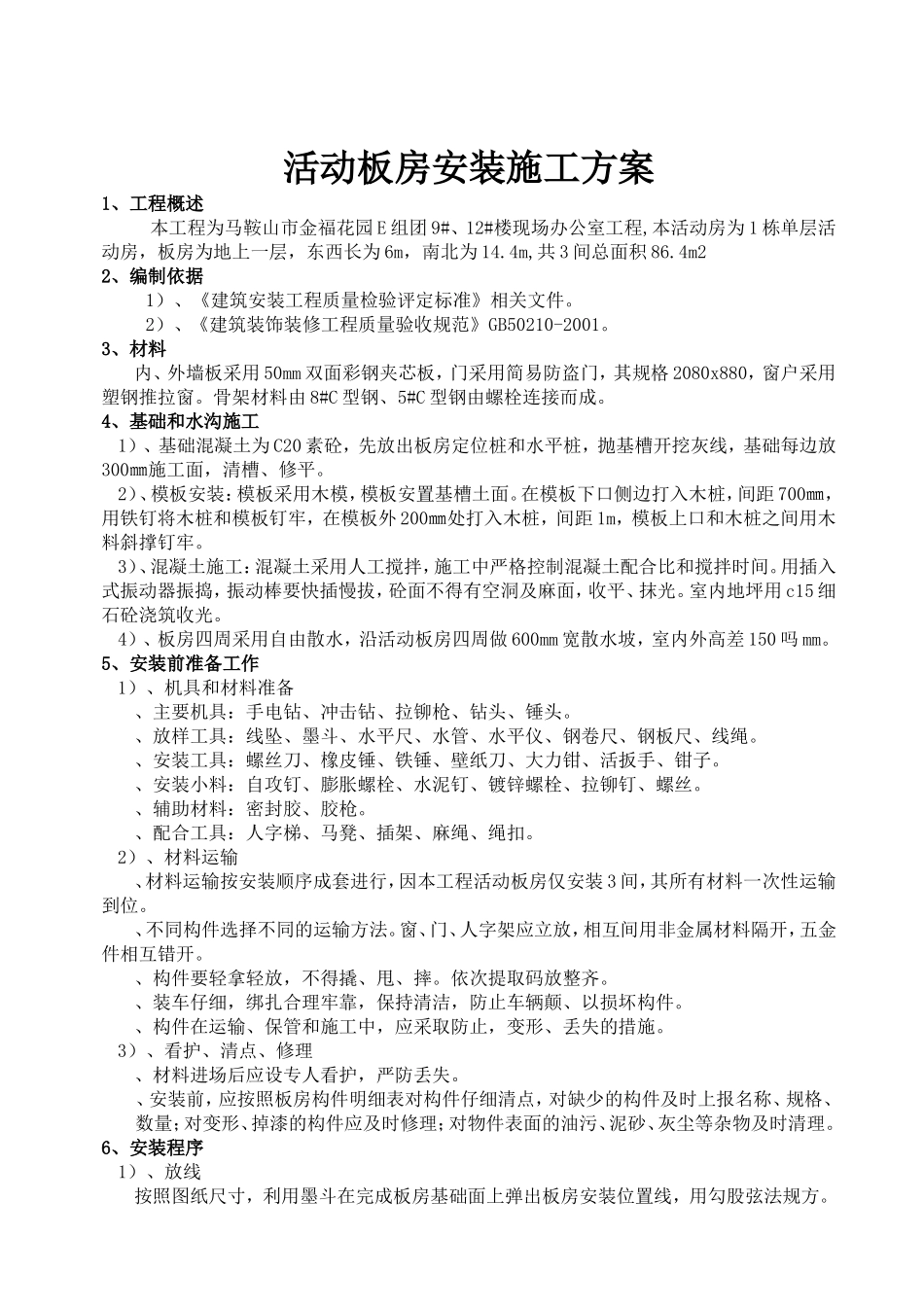

活动板房安装施工方案1、工程概述本工程为马鞍山市金福花园E组团9#、12#楼现场办公室工程,本活动房为1栋单层活动房,板房为地上一层,东西长为6m,南北为14
4m,共3间总面积86
4m22、编制依据1)、《建筑安装工程质量检验评定标准》相关文件
2)、《建筑装饰装修工程质量验收规范》GB50210-2001
3、材料内、外墙板采用50mm双面彩钢夹芯板,门采用简易防盗门,其规格2080x880,窗户采用塑钢推拉窗
骨架材料由8#C型钢、5#C型钢由螺栓连接而成
4、基础和水沟施工1)、基础混凝土为C20素砼,先放出板房定位桩和水平桩,抛基槽开挖灰线,基础每边放300㎜施工面,清槽、修平
2)、模板安装:模板采用木模,模板安置基槽土面
在模板下口侧边打入木桩,间距700㎜,用铁钉将木桩和模板钉牢,在模板外200㎜处打入木桩,间距1m,模板上口和木桩之间用木料斜撑钉牢
3)、混凝土施工:混凝土采用人工搅拌,施工中严格控制混凝土配合比和搅拌时间
用插入式振动器振捣,振动棒要快插慢拔,砼面不得有空洞及麻面,收平、抹光
室内地坪用c15细石砼浇筑收光
4)、板房四周采用自由散水,沿活动板房四周做600mm宽散水坡,室内外高差150吗mm
5、安装前准备工作1)、机具和材料准备、主要机具:手电钻、冲击钻、拉铆枪、钻头、锤头
、放样工具:线坠、墨斗、水平尺、水管、水平仪、钢卷尺、钢板尺、线绳
、安装工具:螺丝刀、橡皮锤、铁锤、壁纸刀、大力钳、活扳手、钳子
、安装小料:自攻钉、膨胀螺栓、水泥钉、镀锌螺栓、拉铆钉、螺丝
、辅助材料:密封胶、胶枪
、配合工具:人字梯、马凳、插架、麻绳、绳扣
2)、材料运输、材料运输按安装顺序成套进行,因本工程活动板房仅安装3间,其所有材料一次性运输到位
、不同构件选择不同的运输方法
窗、门、人字架应立放,相互间用非金属材料隔开,五金件相互错开
、构件要轻拿
