脚手架搭设工程安全技术交底

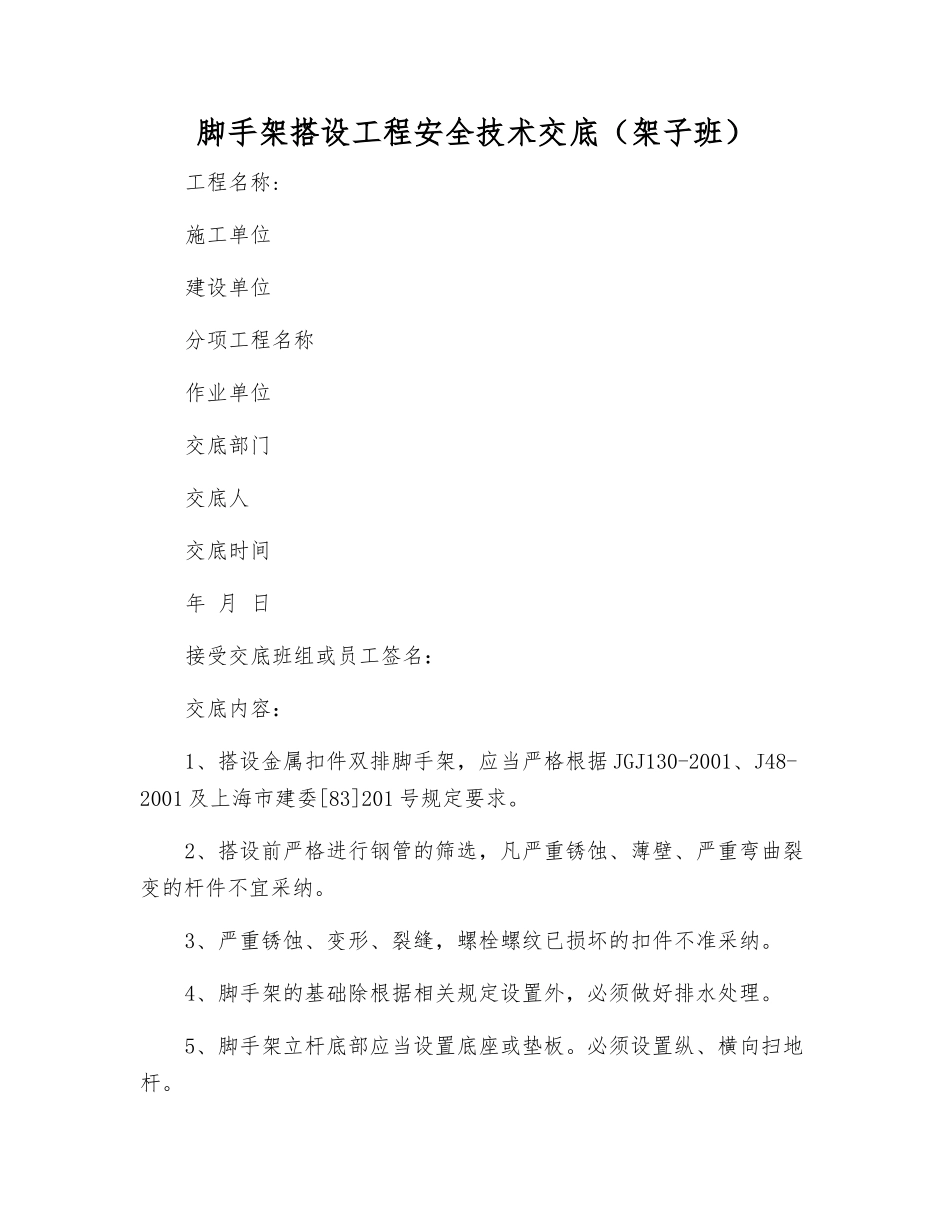

脚手架搭设工程安全技术交底_第1页
1/2
脚手架搭设工程安全技术交底_第2页
2/2
脚手架搭设工程安全技术交底(架子班)工程名称:施工单位建设单位分项工程名称作业单位交底部门交底人交底时间年 月 日接受交底班组或员工签名:交底内容:1、搭设金属扣件双排脚手架,应当严格根据 JGJ130-2001、J48-2001 及上海市建委[83]201 号规定要求。2、搭设前严格进行钢管的筛选,凡严重锈蚀、薄壁、严重弯曲裂变的杆件不宜采纳。3、严重锈蚀、变形、裂缝,螺栓螺纹已损坏的扣件不准采纳。4、脚手架的基础除根据相关规定设置外,必须做好排水处理。5、脚手架立杆底部应当设置底座或垫板。必须设置纵、横向扫地杆。6、所有扣件紧固力矩,应达到 45~55N.M。7、同一立面的小横杆,应对等交错设置,同时立杆上下对直。8、斜杆接长,不宜采纳对接扣件。应采纳搭接方式,搭接不应少于二只旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于1OOmm。9、脚手架的连墙件,不宜采纳铅丝攀拉,必须采纳埋件形式的刚性材料。并从第一步起按隔步隔纵设置。10、脚手架作业层,必须设置不少于三步且高度不低于 180mm 的挡脚板。挡脚板必须用醒目的安全色加以警示。11、落地脚手架应同步搭设上下通行的斜道,并应每隔 250~300mm 设置一根防滑木条,人行斜道宽度不小于 1m ,坡度采纳 1:3。运料斜道宽度不小于 1.5m,坡度采纳 1:6。12、必须严格根据搭设方案搭设。补充作业指导内容:
