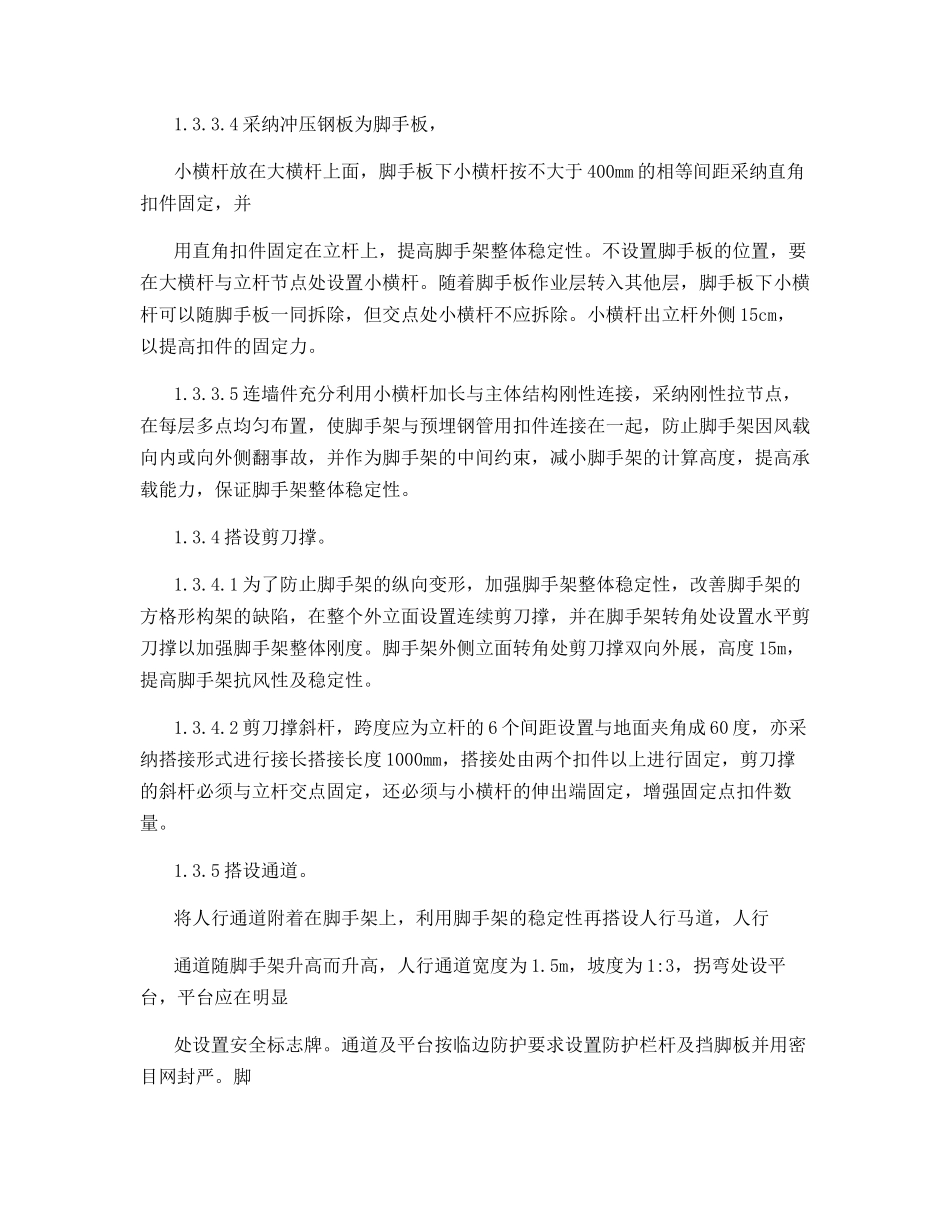

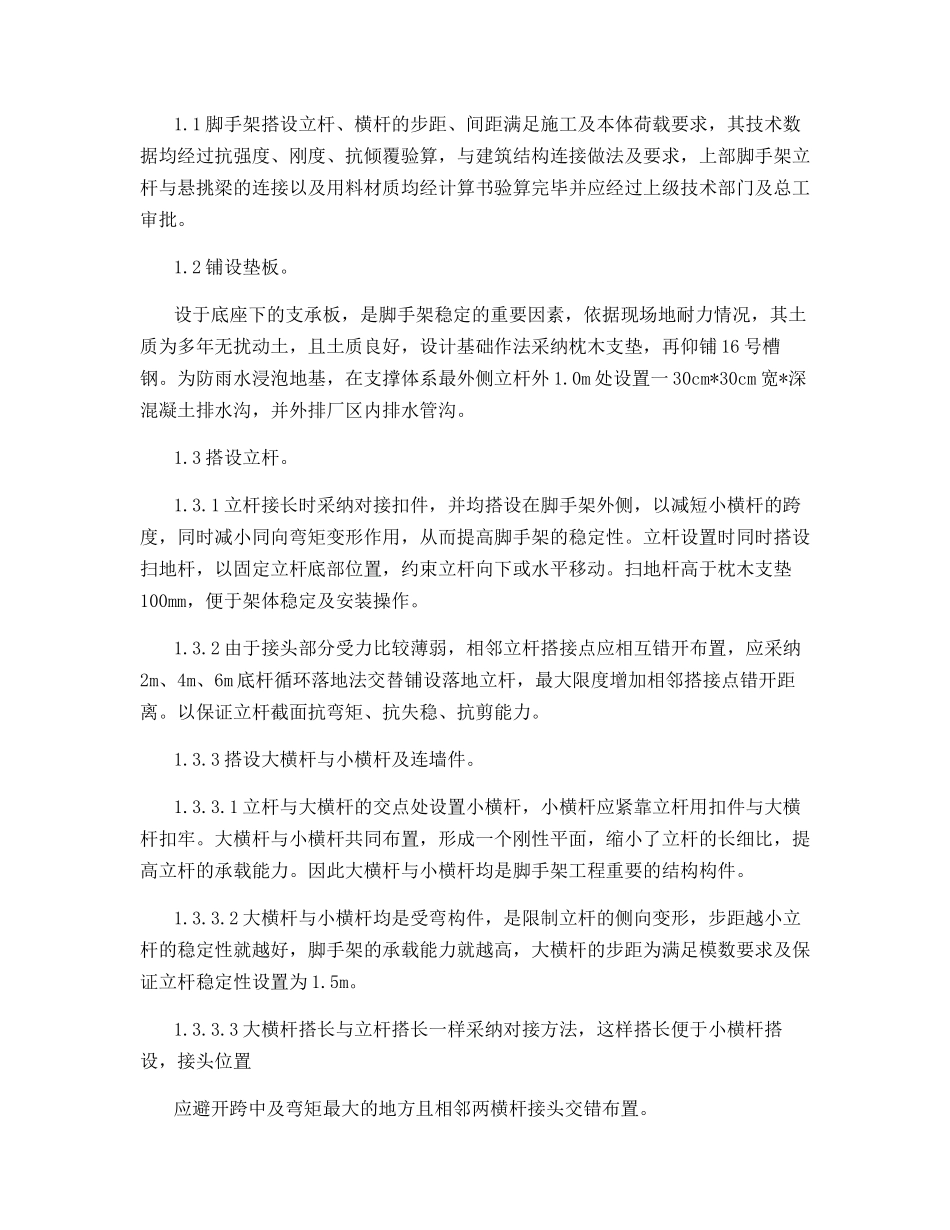

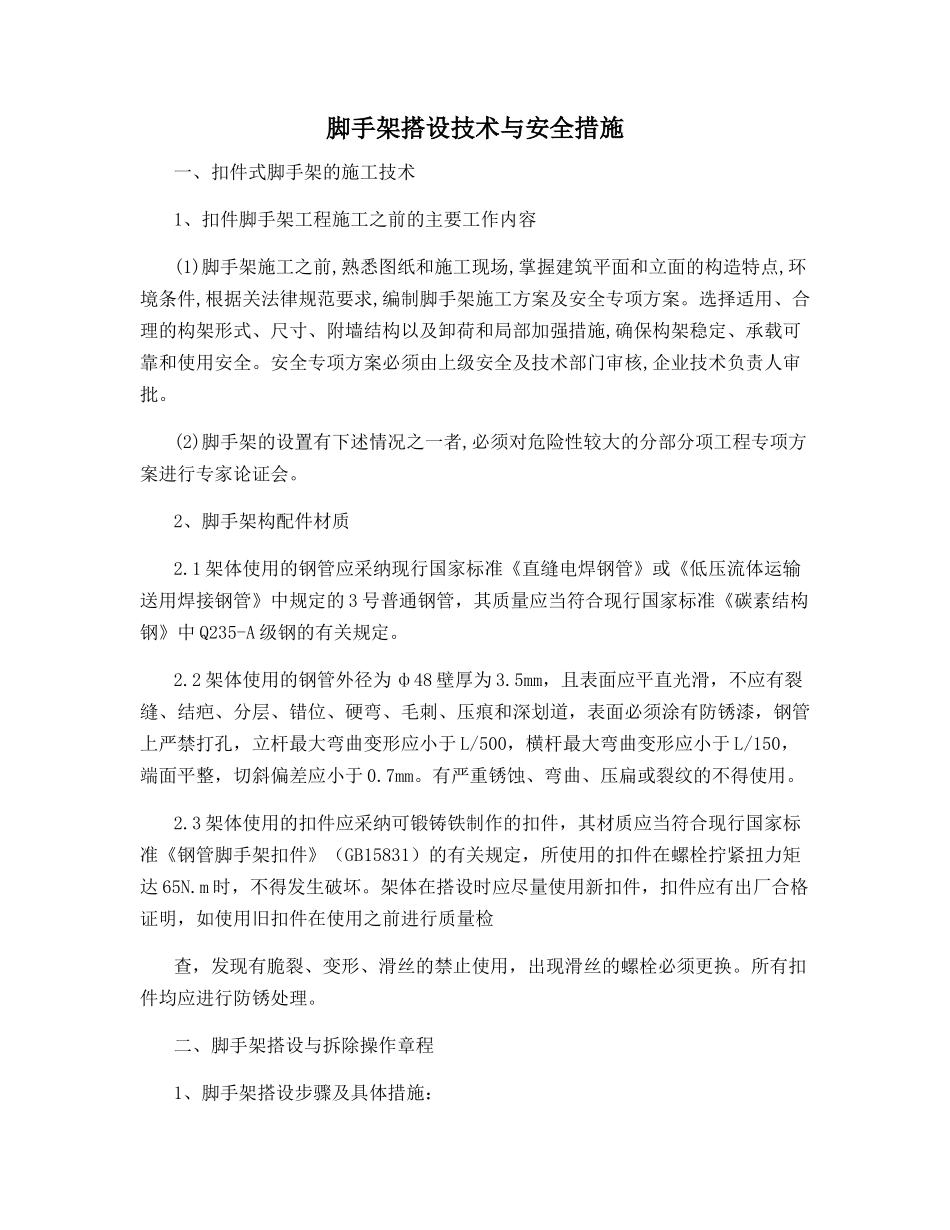

脚手架搭设技术与安全措施一、扣件式脚手架的施工技术1、扣件脚手架工程施工之前的主要工作内容(1)脚手架施工之前,熟悉图纸和施工现场,掌握建筑平面和立面的构造特点,环境条件,根据关法律规范要求,编制脚手架施工方案及安全专项方案
选择适用、合理的构架形式、尺寸、附墙结构以及卸荷和局部加强措施,确保构架稳定、承载可靠和使用安全
安全专项方案必须由上级安全及技术部门审核,企业技术负责人审批
(2)脚手架的设置有下述情况之一者,必须对危险性较大的分部分项工程专项方案进行专家论证会
2、脚手架构配件材质2
1 架体使用的钢管应采纳现行国家标准《直缝电焊钢管》或《低压流体运输送用焊接钢管》中规定的 3 号普通钢管,其质量应当符合现行国家标准《碳素结构钢》中 Q235-A 级钢的有关规定
2 架体使用的钢管外径为 ф48 壁厚为 3
5mm,且表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深划道,表面必须涂有防锈漆,钢管上严禁打孔,立杆最大弯曲变形应小于 L/500,横杆最大弯曲变形应小于 L/150,端面平整,切斜偏差应小于 0
有严重锈蚀、弯曲、压扁或裂纹的不得使用
3 架体使用的扣件应采纳可锻铸铁制作的扣件,其材质应当符合现行国家标准《钢管脚手架扣件》(GB15831)的有关规定,所使用的扣件在螺栓拧紧扭力矩达 65N
m 时,不得发生破坏
架体在搭设时应尽量使用新扣件,扣件应有出厂合格证明,如使用旧扣件在使用之前进行质量检查,发现有脆裂、变形、滑丝的禁止使用,出现滑丝的螺栓必须更换
所有扣件均应进行防锈处理
二、脚手架搭设与拆除操作章程1、脚手架搭设步骤及具体措施:1
1 脚手架搭设立杆、横杆的步距、间距满足施工及本体荷载要求,其技术数据均经过抗强度、刚度、抗倾覆验算,与建筑结构连接做法及要求,上部脚手架立杆与悬挑梁的连接以及用料材质均经计算书验算
