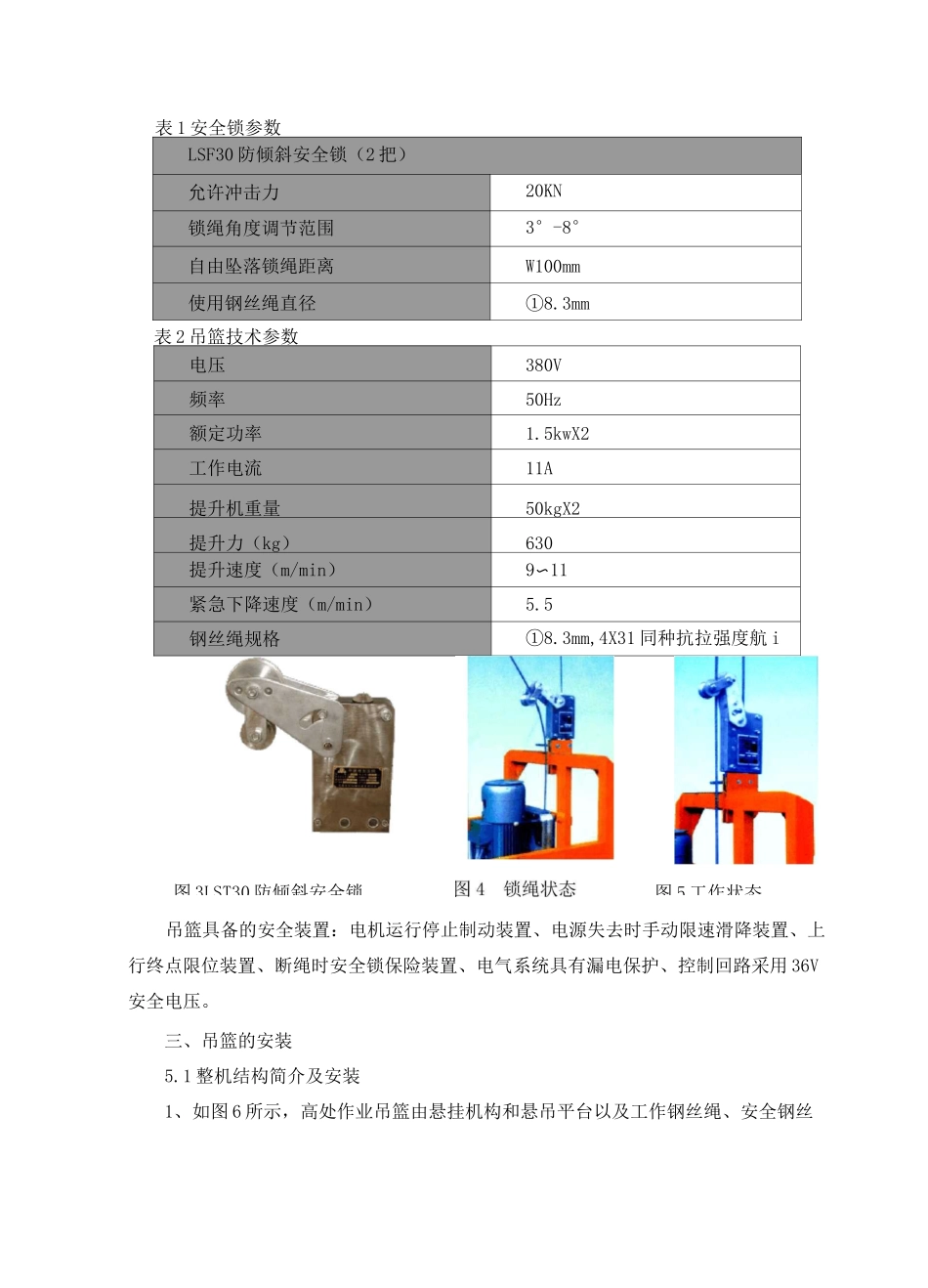

建筑物粉刷施工方案一)、技术要求a、涂料工程的等级和产品的品牌应符设计要求和国家现行有关技术标准的规定。涂料工程基体或基层的含水率:混凝土和抹灰表面施涂溶剂型涂料时,不得大于 8%;施涂水性和乳液涂料时,不得大于 10%;为满足施工条件,必需对基层做好的适当的处理工作。b、涂料工程所用涂料和半成品(包括施涂现场配制的),均应有品名、种类、颜色、制作时间、贮存有效期、使用说明和产品合格证。c、涂料工程中采用的腻子应与基层、基体、底涂料和面涂料的性能相配套。腻子的塑性和易涂性应满足施工要求,干燥后应与基层或基体粘结牢固,无粉化、起皮、裂纹等现象。d、涂料通常由三层做法组成,即一遍底漆两遍面漆。e、所有饰面涂料处理必须满足防裂及防火、防腐等要求。饰面表面及阳角必须做好成品保护工作。(二)、本项目外墙涂料工程编制依据:1、《合成树脂乳液外墙涂料》生产标准 GB/TB9755-20012、《建筑防水涂料试验方法》GB/T16777-19973、《建筑涂饰工程施工及验收规程》JGJ/T29-20034、《建筑装饰装修工程质量验收规范》GB50210-20015、《涂装作业安全规程-劳动卫生和劳动卫生管理》GB76916、《建筑施工高处作业安全技术规范》JGJ80(三)、吊篮安装方案一、准备工作1、吊篮进场可根据场地大小,分批进场;2、设置一配电箱,预备 380V 电源,电源容量大于 100A;3、顶部有其它杂物的应清理干净,便于安装或移动;4、在吊篮安装时将委托吊篮公司派吊篮技术人员负责指导安装,吊篮使用单位准备工人负责搬运、协助吊篮的安装、拆卸;5、搬运:水平搬运包括平台、绳坠铁、电器系统;垂直搬运包括吊篮钢丝绳、卡LTD63 提升机(2 台)额定提升力6.3KN提升速度9〜11m/min电机功率1.5Kw制动力矩15.2Nm电压AC380V使用钢丝绳直径①8.3mm图 1LTD63 提升机参数漏电保过热保紧急制电流过载保图 2 电器控制箱具等6、操作人员必须戴好安全帽、系好安全带;7、操作人员必须身体健康,18 岁以上人员能适应高空作业,经过培训,掌握吊篮操作的有关规定;8、操作人员必须熟知《吊篮安装使用规程》;9、严禁操作人员违章操作。二、吊篮的选型及布置我公司准备在该项目中,根据需要设置电动吊篮,具体的吊篮布置请参见附图。吊篮的型号及相关资料如下:该吊篮采用 1.5 米、2 米、2.5 米篮节进行组合拼装形式,该工程所布置施工吊篮规格长度为 6 米,最大载重为 630Kg。吊篮参数如下:L电器控制箱(1漏电开热继电急停开熔断...
