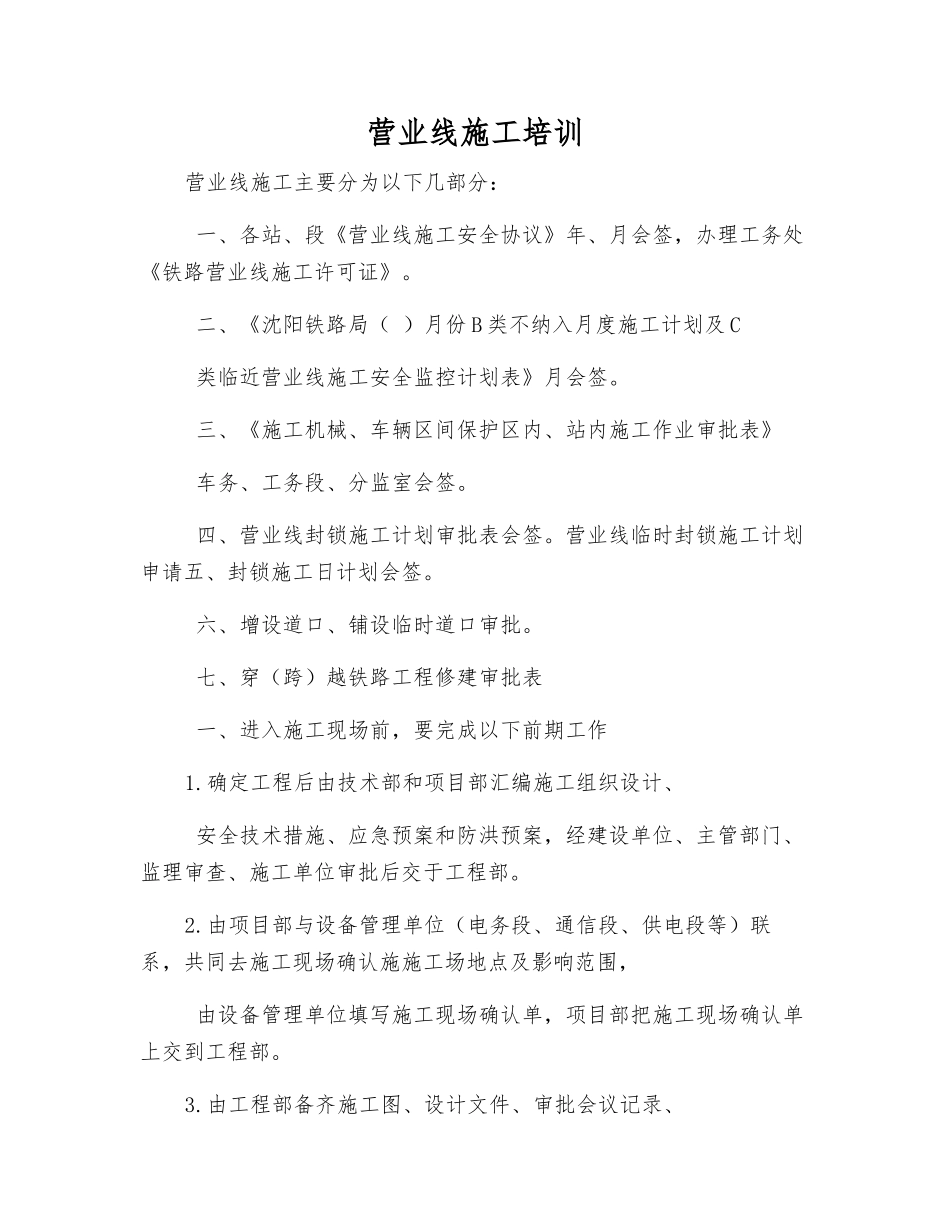

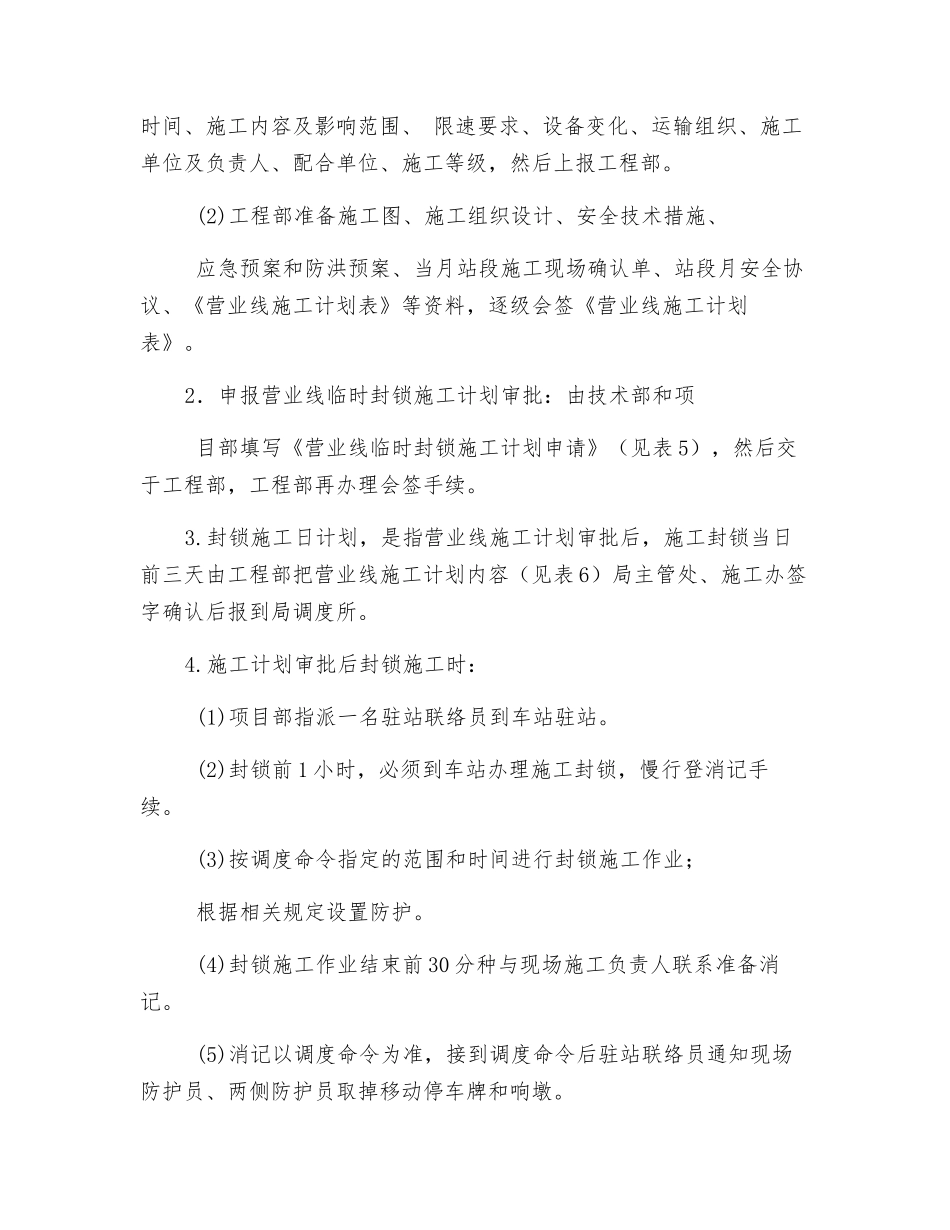

营业线施工培训营业线施工主要分为以下几部分: 一、各站、段《营业线施工安全协议》年、月会签,办理工务处《铁路营业线施工许可证》。 二、《沈阳铁路局( )月份 B 类不纳入月度施工计划及 C 类临近营业线施工安全监控计划表》月会签。 三、《施工机械、车辆区间保护区内、站内施工作业审批表》 车务、工务段、分监室会签。 四、营业线封锁施工计划审批表会签。营业线临时封锁施工计划申请五、封锁施工日计划会签。 六、增设道口、铺设临时道口审批。 七、穿(跨)越铁路工程修建审批表 一、进入施工现场前,要完成以下前期工作1.确定工程后由技术部和项目部汇编施工组织设计、 安全技术措施、应急预案和防洪预案,经建设单位、主管部门、监理审查、施工单位审批后交于工程部。2.由项目部与设备管理单位(电务段、通信段、供电段等)联系,共同去施工现场确认施施工场地点及影响范围, 由设备管理单位填写施工现场确认单,项目部把施工现场确认单上交到工程部。3.由工程部备齐施工图、设计文件、审批会议记录、 概预算审查意见、施工组织设计、安全技术措施、应急预案、防洪预案、施工现场确认单(电务段、通信段、供电段等)等资料,然后会签各站、段年、月的《营业线施工安全协议》(见表 1)。4.各站、段《营业线施工安全协议》会签后,由工程部到铁路局有关处室会签《营业线施工安全协议》,然后到工务处和电务处办理《铁路营业线施工许可证》。5.由项目部准备施工机械、车辆的操纵人员上岗培训合格证、身份证、驾驶证及机械车辆合格证等四证的复印件,上交到工程部,工程部办理《施工机械、车辆区间保护区内及站内施工作业审批表》(见表 2)。6.项目部每月 8 日前提报下月的临近营业线施工 B、C 类计划及施工现场确认单(电务段、通信段、供电段等), 上报到工程部,由工程部办理《沈阳铁路局( )月份 B 类不纳入月度施工计划及 C 类临近营业线施工安全监控计划表》(见表 3)。 二、 施工现场开工时,工程部把会签审批后的铁路局工务处和电务处的《铁路营业线施工许可证》,各站、段年和月的《营业线施工安全协议》,《施工机械、车辆区间保护区内及站内施工作业审批表》,《沈阳铁路局( )月份 B 类不纳入月度施工计划及 C 类临近营业线施工安全监控计划表》等复印件交于项目部留档。 三、 关于营业线封锁施工作业:1、申报营业线封锁施工计划审批: (1)由技术部和项目部提前两个月提报封锁...
