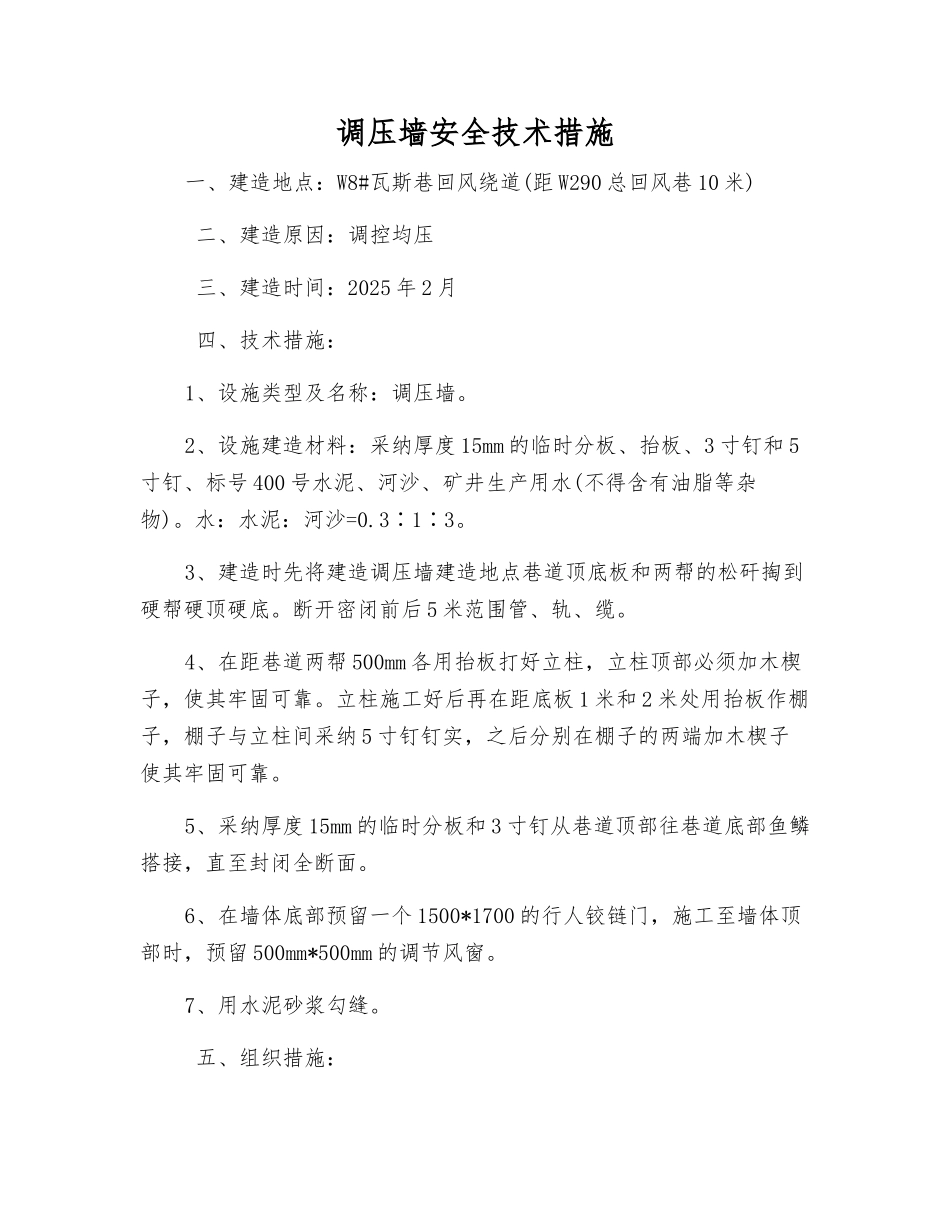

调压墙安全技术措施一、建造地点:W8#瓦斯巷回风绕道(距 W290 总回风巷 10 米) 二、建造原因:调控均压 三、建造时间:2025 年 2 月 四、技术措施:1、设施类型及名称:调压墙
2、设施建造材料:采纳厚度 15mm 的临时分板、抬板、3 寸钉和 5寸钉、标号 400 号水泥、河沙、矿井生产用水(不得含有油脂等杂物)
水:水泥:河沙=0
3、建造时先将建造调压墙建造地点巷道顶底板和两帮的松矸掏到硬帮硬顶硬底
断开密闭前后 5 米范围管、轨、缆
4、在距巷道两帮 500mm 各用抬板打好立柱,立柱顶部必须加木楔子,使其牢固可靠
立柱施工好后再在距底板 1 米和 2 米处用抬板作棚子,棚子与立柱间采纳 5 寸钉钉实,之后分别在棚子的两端加木楔子使其牢固可靠
5、采纳厚度 15mm 的临时分板和 3 寸钉从巷道顶部往巷道底部鱼鳞搭接,直至封闭全断面
6、在墙体底部预留一个 1500*1700 的行人铰链门,施工至墙体顶部时,预留 500mm*500mm 的调节风窗
7、用水泥砂浆勾缝

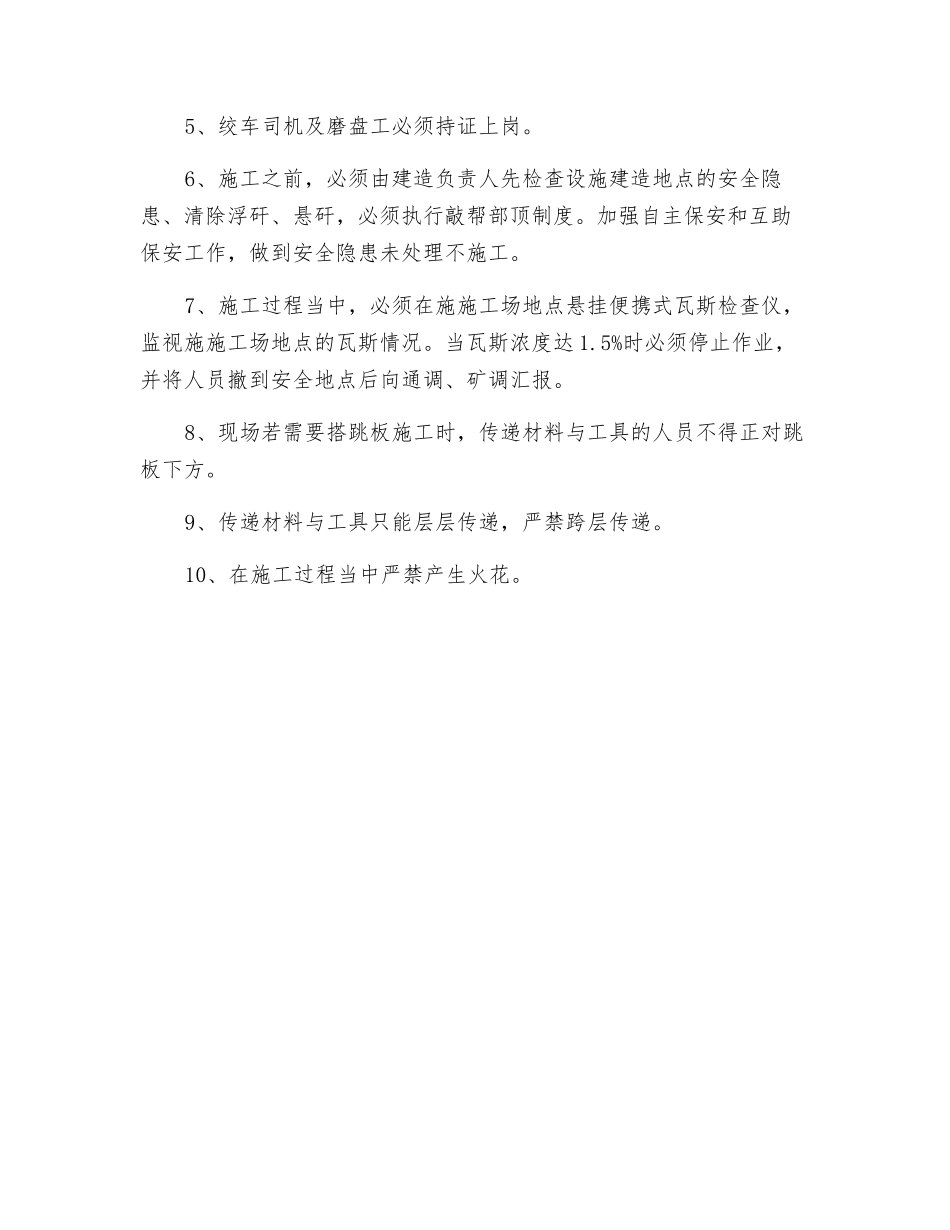

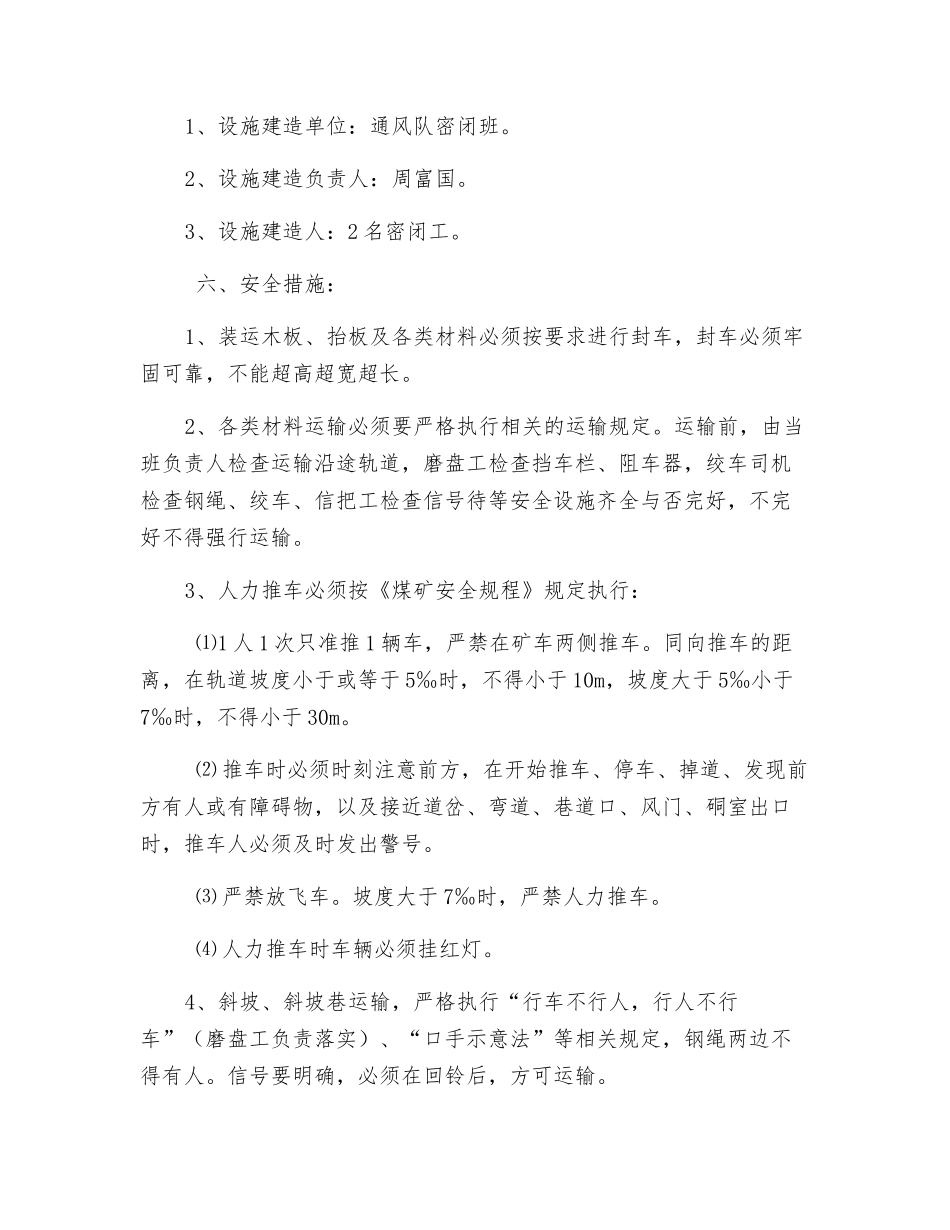

五、组织措施:1、设施建造单位:通风队密闭班
2、设施建造负责人:周富国
3、设施建造人:2 名密闭工
六、安全措施:1、装运木板、抬板及各类材料必须按要求进行封车,封车必须牢固可靠,不能超高超宽超长
2、各类材料运输必须要严格执行相关的运输规定
运输前,由当班负责人检查运输沿途轨道,磨盘工检查挡车栏、阻车器,绞车司机检查钢绳、绞车、信把工检查信号待等安全设施齐全与否完好,不完好不得强行运输
3、人力推车必须按《煤矿安全规程》规定执行: ⑴1 人 1 次只准推 1 辆车,严禁在矿车两侧推车
同向推车的距离,在轨道坡度小于或等于 5‰时,不得小于 10m,坡度大于 5‰小于7‰时,不得小于 30m
⑵ 推车时必须时刻注意前方,在开始推车、停车、掉道、发现前方有人或有障碍物
