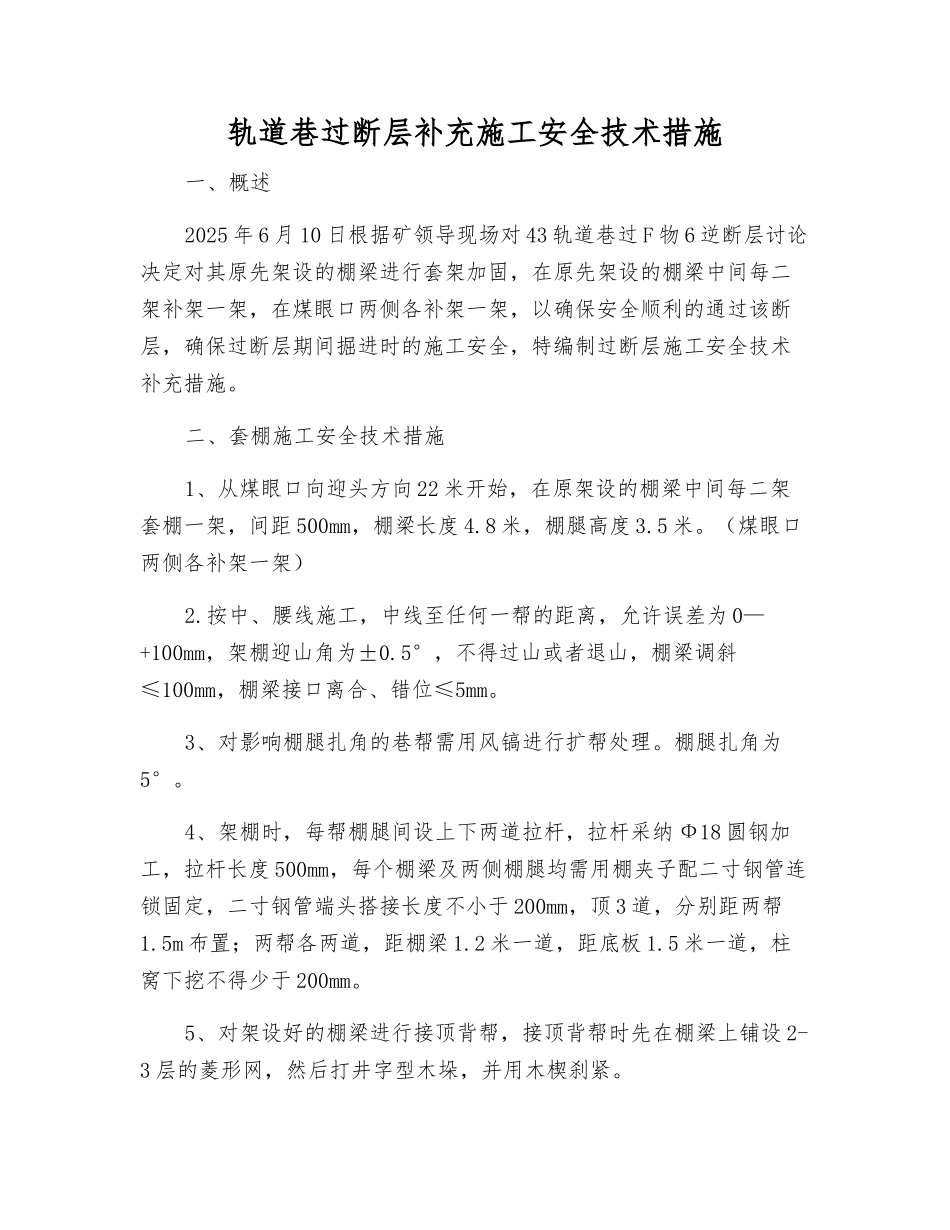

轨道巷过断层补充施工安全技术措施一、概述2025 年 6 月 10 日根据矿领导现场对 43 轨道巷过 F 物 6 逆断层讨论决定对其原先架设的棚梁进行套架加固,在原先架设的棚梁中间每二架补架一架,在煤眼口两侧各补架一架,以确保安全顺利的通过该断层,确保过断层期间掘进时的施工安全,特编制过断层施工安全技术补充措施
二、套棚施工安全技术措施1、从煤眼口向迎头方向 22 米开始,在原架设的棚梁中间每二架套棚一架,间距 500mm,棚梁长度 4
8 米,棚腿高度 3
(煤眼口两侧各补架一架)2
按中、腰线施工,中线至任何一帮的距离,允许误差为 0— +100mm,架棚迎山角为±0
5°,不得过山或者退山,棚梁调斜≤100mm,棚梁接口离合、错位≤5mm
3、对影响棚腿扎角的巷帮需用风镐进行扩帮处理
棚腿扎角为5°
4、架棚时,每帮棚腿间设上下两道拉杆,拉杆采纳 Ф18 圆钢加工,拉杆长度 500mm,每个棚梁及两侧棚腿均需用棚夹子配二寸钢管连锁固定,二寸钢管端头搭接长度不小于 200mm,顶 3 道,分别距两帮1
5m 布置;两帮各两道,距棚梁 1
2 米一道,距底板 1
5 米一道,柱窝下挖不得少于 200mm

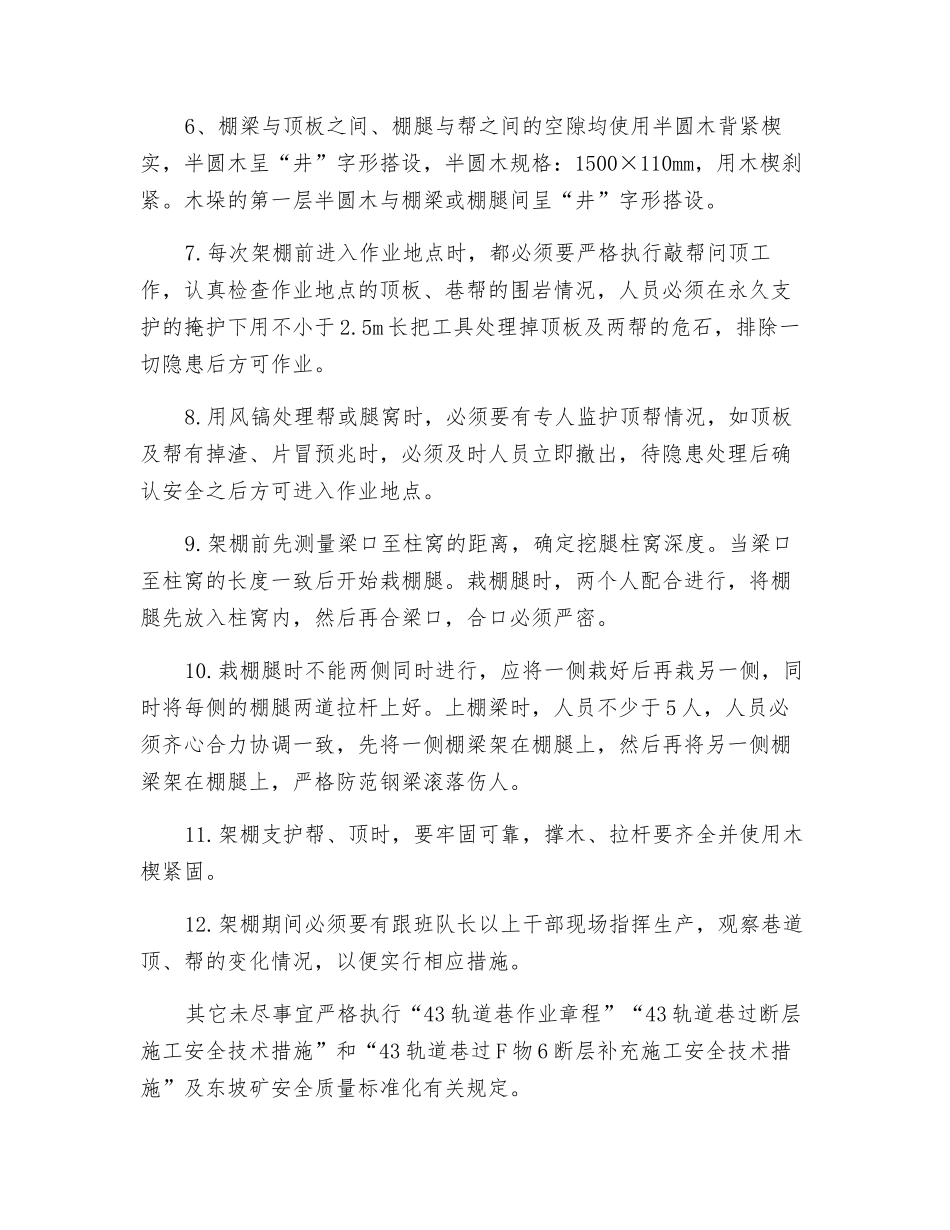

5、对架设好的棚梁进行接顶背帮,接顶背帮时先在棚梁上铺设 2-3 层的菱形网,然后打井字型木垛,并用木楔刹紧
6、棚梁与顶板之间、棚腿与帮之间的空隙均使用半圆木背紧楔实,半圆木呈“井”字形搭设,半圆木规格:1500×110mm,用木楔刹紧
木垛的第一层半圆木与棚梁或棚腿间呈“井”字形搭设
每次架棚前进入作业地点时,都必须要严格执行敲帮问顶工作,认真检查作业地点的顶板、巷帮的围岩情况,人员必须在永久支护的掩护下用不小于 2
5m 长把工具处理掉顶板及两帮的危石,排除一切隐患后方可作业
用风镐处理帮或腿窝时,必须要有专人监护顶帮情况,如顶板及帮有掉渣、片冒预
