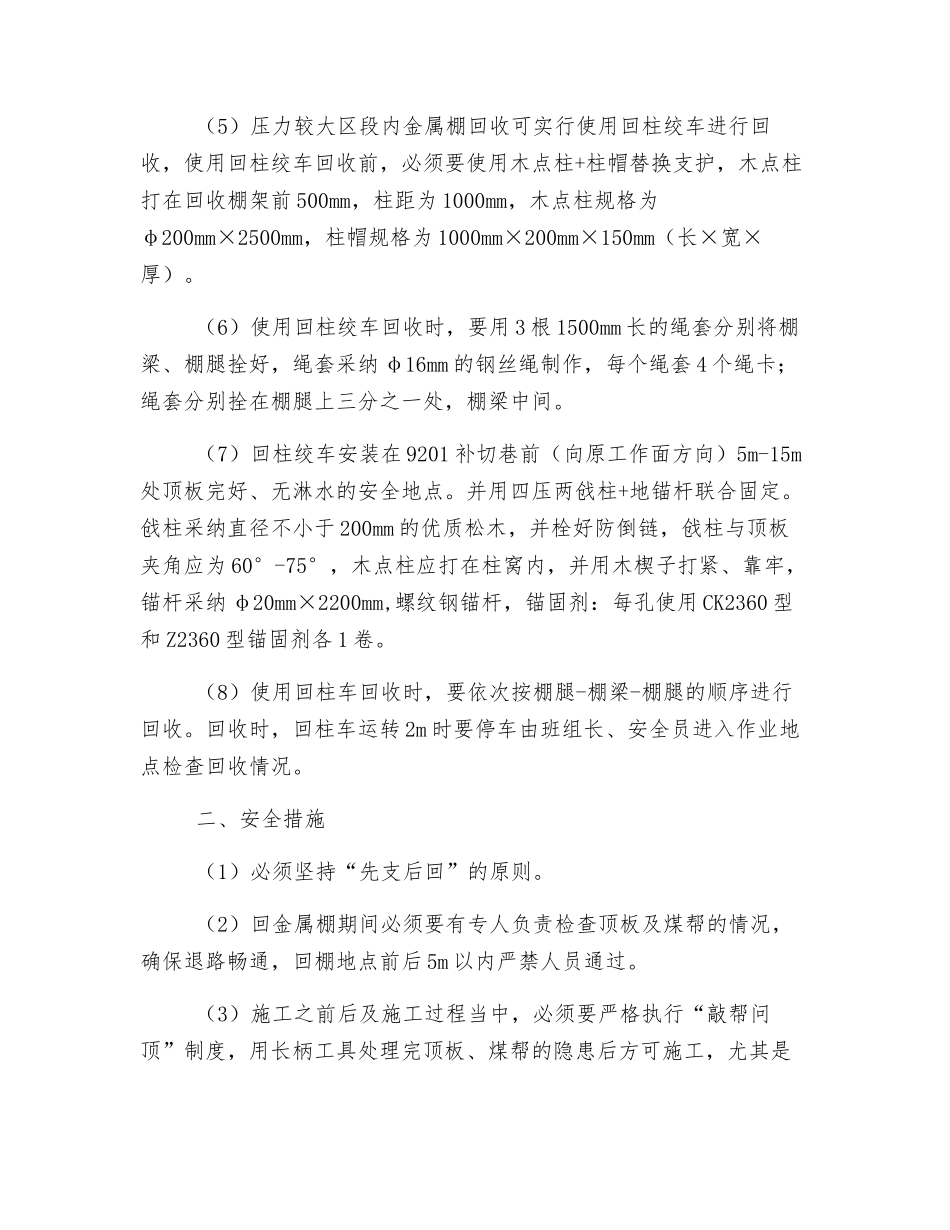

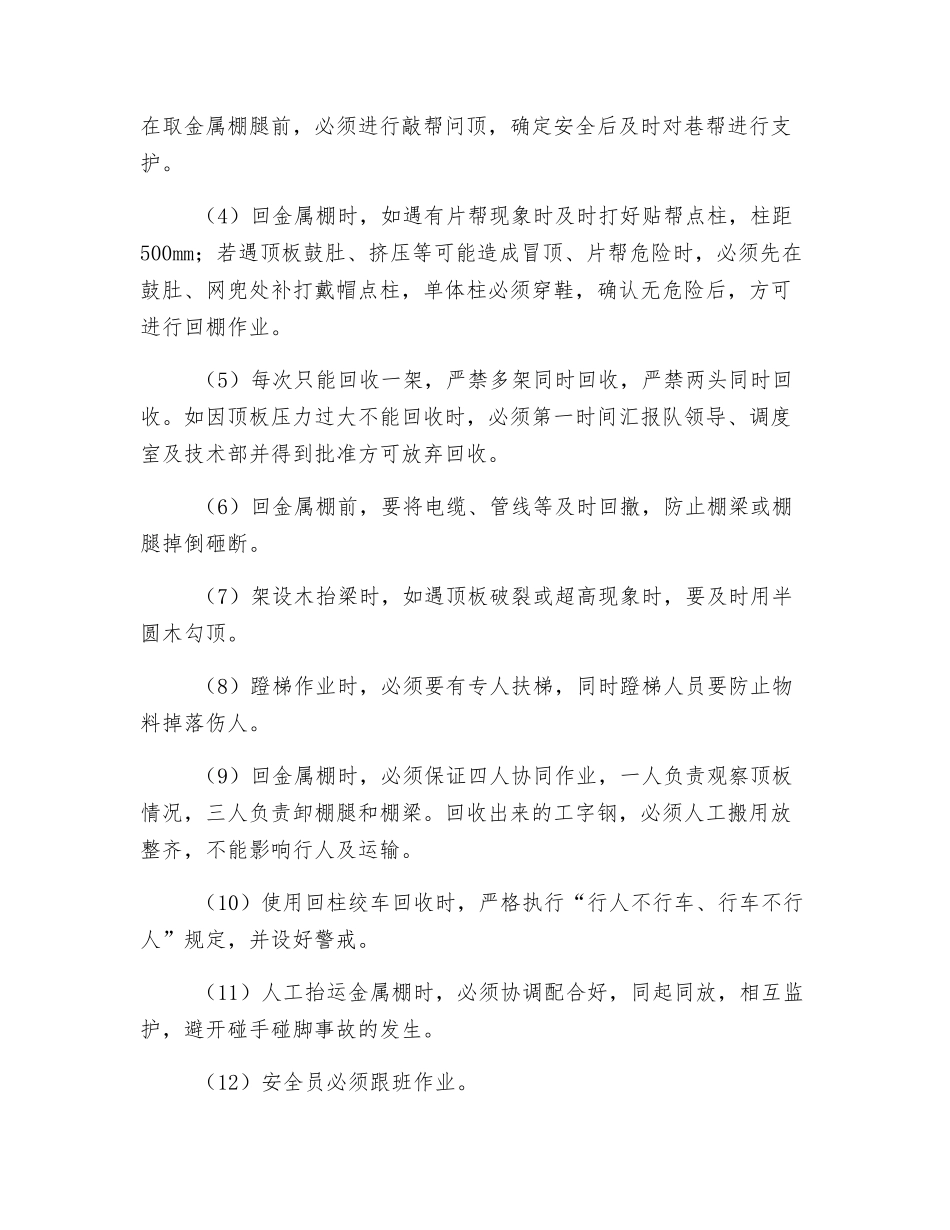

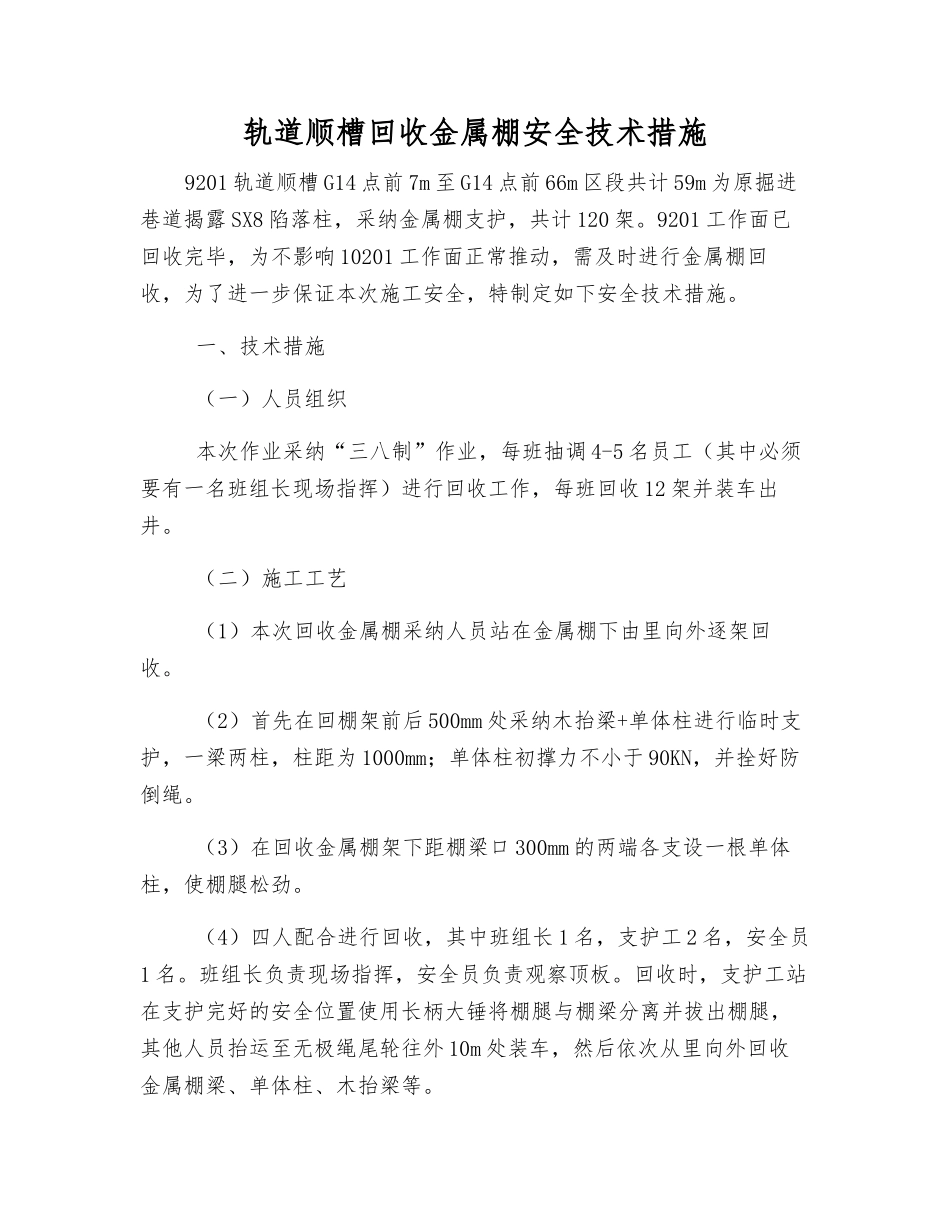

轨道顺槽回收金属棚安全技术措施9201 轨道顺槽 G14 点前 7m 至 G14 点前 66m 区段共计 59m 为原掘进巷道揭露 SX8 陷落柱,采纳金属棚支护,共计 120 架。9201 工作面已回收完毕,为不影响 10201 工作面正常推动,需及时进行金属棚回收,为了进一步保证本次施工安全,特制定如下安全技术措施。 一、技术措施 (一)人员组织 本次作业采纳“三八制”作业,每班抽调 4-5 名员工(其中必须要有一名班组长现场指挥)进行回收工作,每班回收 12 架并装车出井。 (二)施工工艺 (1)本次回收金属棚采纳人员站在金属棚下由里向外逐架回收。 (2)首先在回棚架前后 500mm 处采纳木抬梁+单体柱进行临时支护,一梁两柱,柱距为 1000mm;单体柱初撑力不小于 90KN,并拴好防倒绳。 (3)在回收金属棚架下距棚梁口 300mm 的两端各支设一根单体柱,使棚腿松劲。 (4)四人配合进行回收,其中班组长 1 名,支护工 2 名,安全员1 名。班组长负责现场指挥,安全员负责观察顶板。回收时,支护工站在支护完好的安全位置使用长柄大锤将棚腿与棚梁分离并拔出棚腿,其他人员抬运至无极绳尾轮往外 10m 处装车,然后依次从里向外回收金属棚梁、单体柱、木抬梁等。 (5)压力较大区段内金属棚回收可实行使用回柱绞车进行回收,使用回柱绞车回收前,必须要使用木点柱+柱帽替换支护,木点柱打在回收棚架前 500mm,柱距为 1000mm,木点柱规格为φ200mm×2500mm,柱帽规格为 1000mm×200mm×150mm(长×宽×厚)。 (6)使用回柱绞车回收时,要用 3 根 1500mm 长的绳套分别将棚梁、棚腿拴好,绳套采纳 φ16mm 的钢丝绳制作,每个绳套 4 个绳卡;绳套分别拴在棚腿上三分之一处,棚梁中间。 (7)回柱绞车安装在 9201 补切巷前(向原工作面方向)5m-15m处顶板完好、无淋水的安全地点。并用四压两戗柱+地锚杆联合固定。戗柱采纳直径不小于 200mm 的优质松木,并栓好防倒链,戗柱与顶板夹角应为 60°-75°,木点柱应打在柱窝内,并用木楔子打紧、靠牢,锚杆采纳 φ20mm×2200mm,螺纹钢锚杆,锚固剂:每孔使用 CK2360 型和 Z2360 型锚固剂各 1 卷。 (8)使用回柱车回收时,要依次按棚腿-棚梁-棚腿的顺序进行回收。回收时,回柱车运转 2m 时要停车由班组长、安全员进入作业地点检查回收情况。 二、安全措施 (1)必须坚持“先支后回”的原则。 (2)回金属棚期间必须要有专人负责检查顶板及煤帮的情况,...
