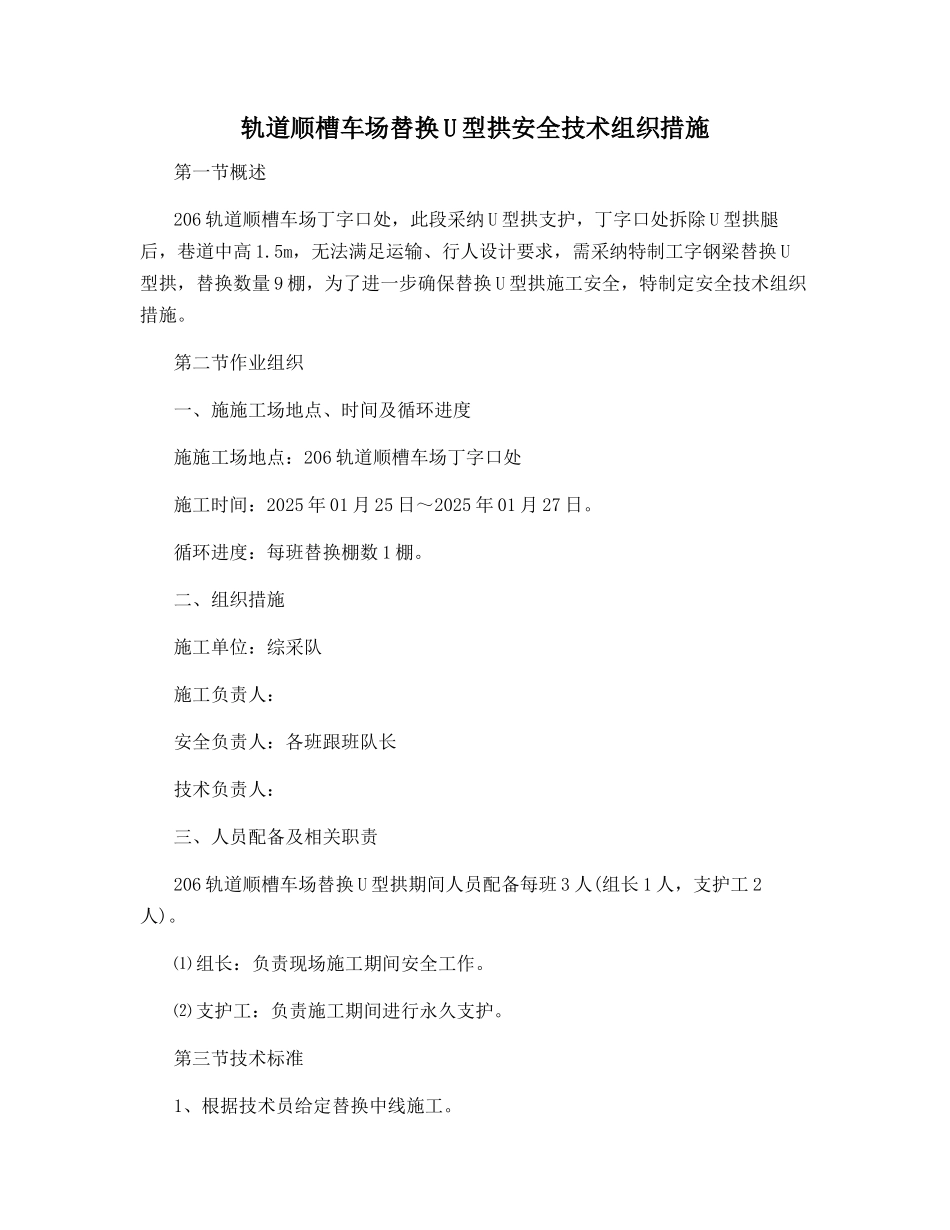

轨道顺槽车场替换 U 型拱安全技术组织措施第一节概述206 轨道顺槽车场丁字口处,此段采纳 U 型拱支护,丁字口处拆除 U 型拱腿后,巷道中高 1
5m,无法满足运输、行人设计要求,需采纳特制工字钢梁替换 U型拱,替换数量 9 棚,为了进一步确保替换 U 型拱施工安全,特制定安全技术组织措施
第二节作业组织一、施施工场地点、时间及循环进度施施工场地点:206 轨道顺槽车场丁字口处施工时间:2025 年 01 月 25 日~2025 年 01 月 27 日
循环进度:每班替换棚数 1 棚
二、组织措施施工单位:综采队施工负责人:安全负责人:各班跟班队长技术负责人:三、人员配备及相关职责206 轨道顺槽车场替换 U 型拱期间人员配备每班 3 人(组长 1 人,支护工 2人)
⑴ 组长:负责现场施工期间安全工作
⑵ 支护工:负责施工期间进行永久支护
第三节技术标准1、根据技术员给定替换中线施工

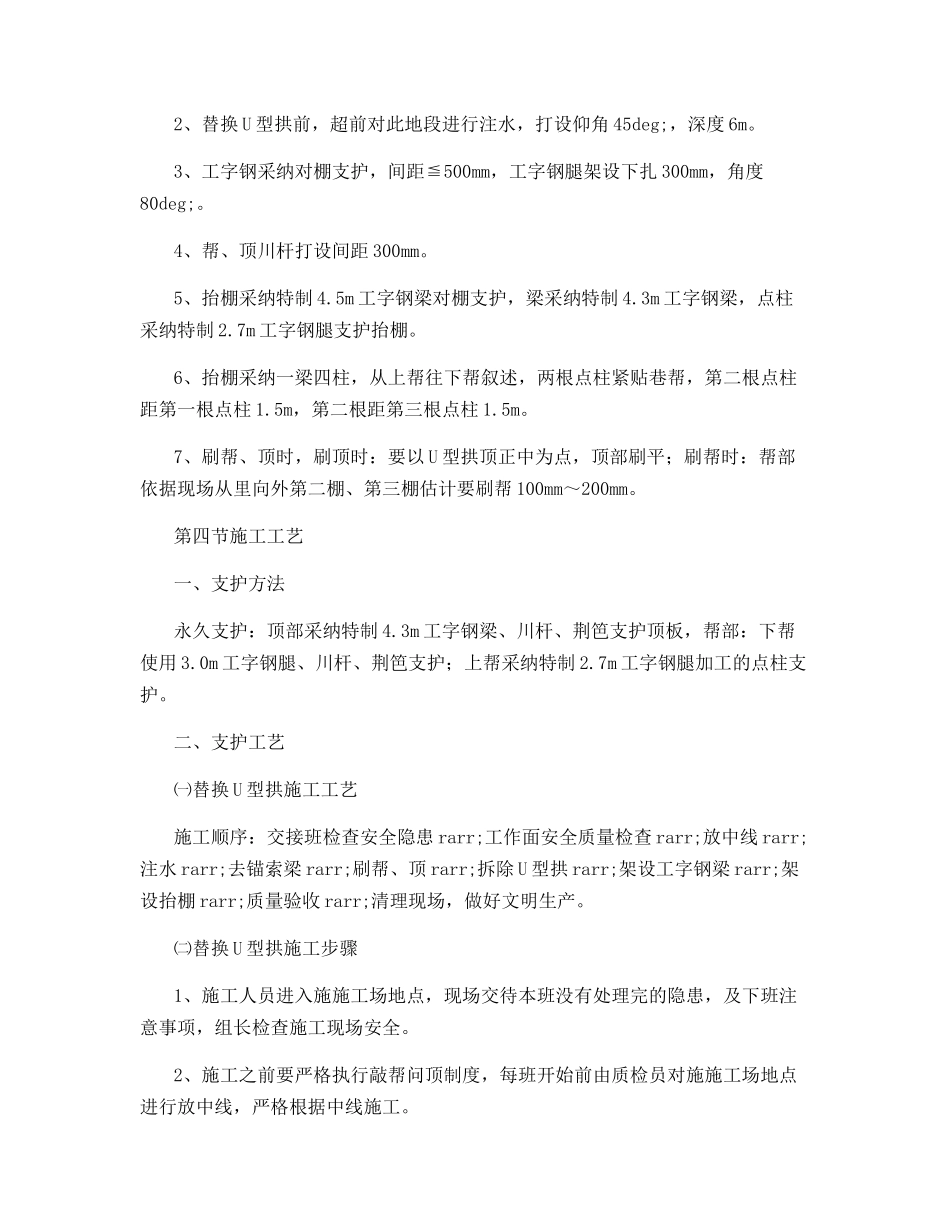

2、替换 U 型拱前,超前对此地段进行注水,打设仰角 45deg;,深度 6m
3、工字钢采纳对棚支护,间距≦500mm,工字钢腿架设下扎 300mm,角度80deg;
4、帮、顶川杆打设间距 300mm
5、抬棚采纳特制 4
5m 工字钢梁对棚支护,梁采纳特制 4
3m 工字钢梁,点柱采纳特制 2
7m 工字钢腿支护抬棚
6、抬棚采纳一梁四柱,从上帮往下帮叙述,两根点柱紧贴巷帮,第二根点柱距第一根点柱 1
5m,第二根距第三根点柱 1
7、刷帮、顶时,刷顶时:要以 U 型拱顶正中为点,顶部刷平;刷帮时:帮部依据现场从里向外第二棚、第三棚估计要刷帮 100mm~200mm
第四节施工工艺一、支护方法永久支护:顶部采纳特制 4
3m 工字钢梁、川杆、荆笆支护顶板,帮部:下帮使用 3
0m 工字钢腿、川杆、荆笆支护;上帮采纳特制 2
7m 工字钢腿加工的点柱支护

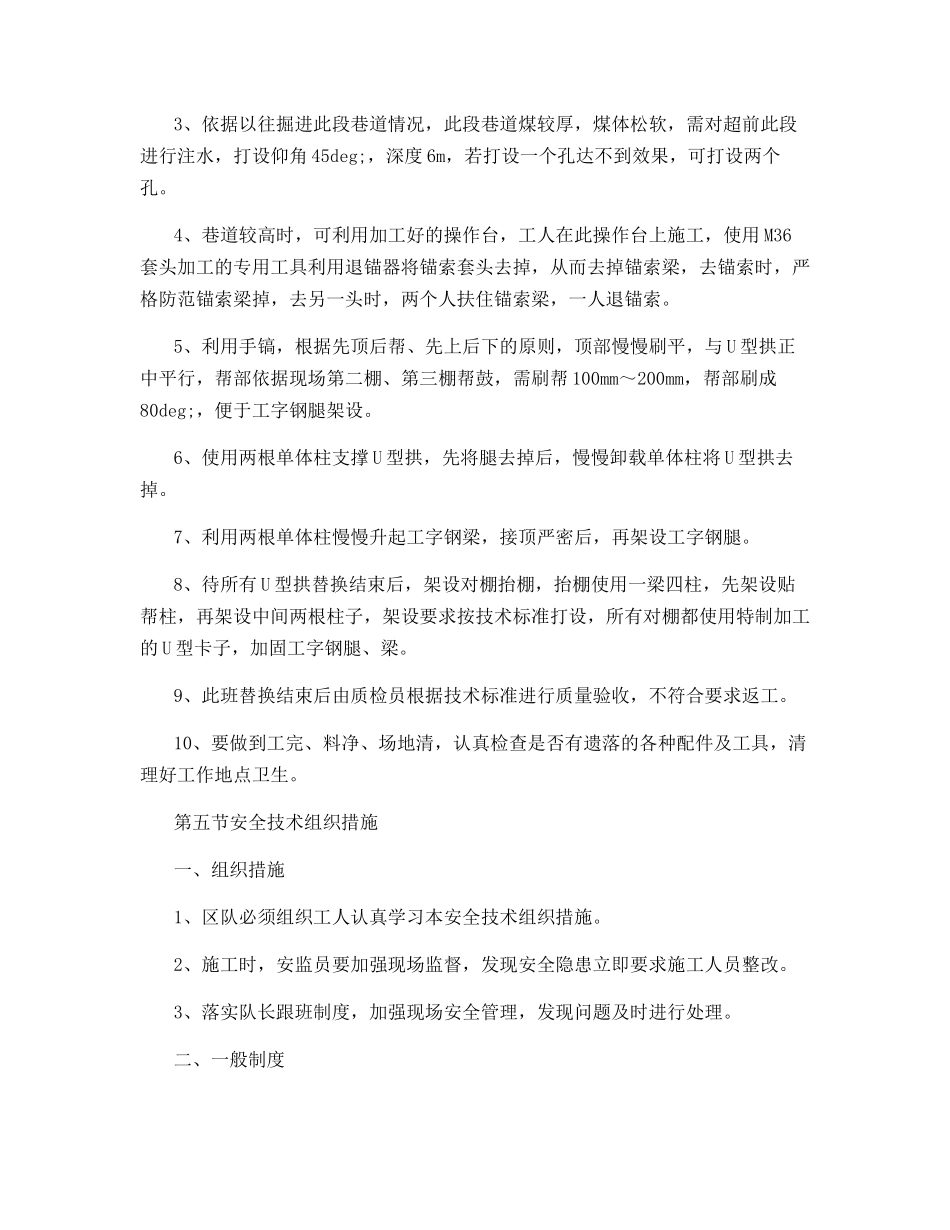

二、支护工艺㈠替换 U
