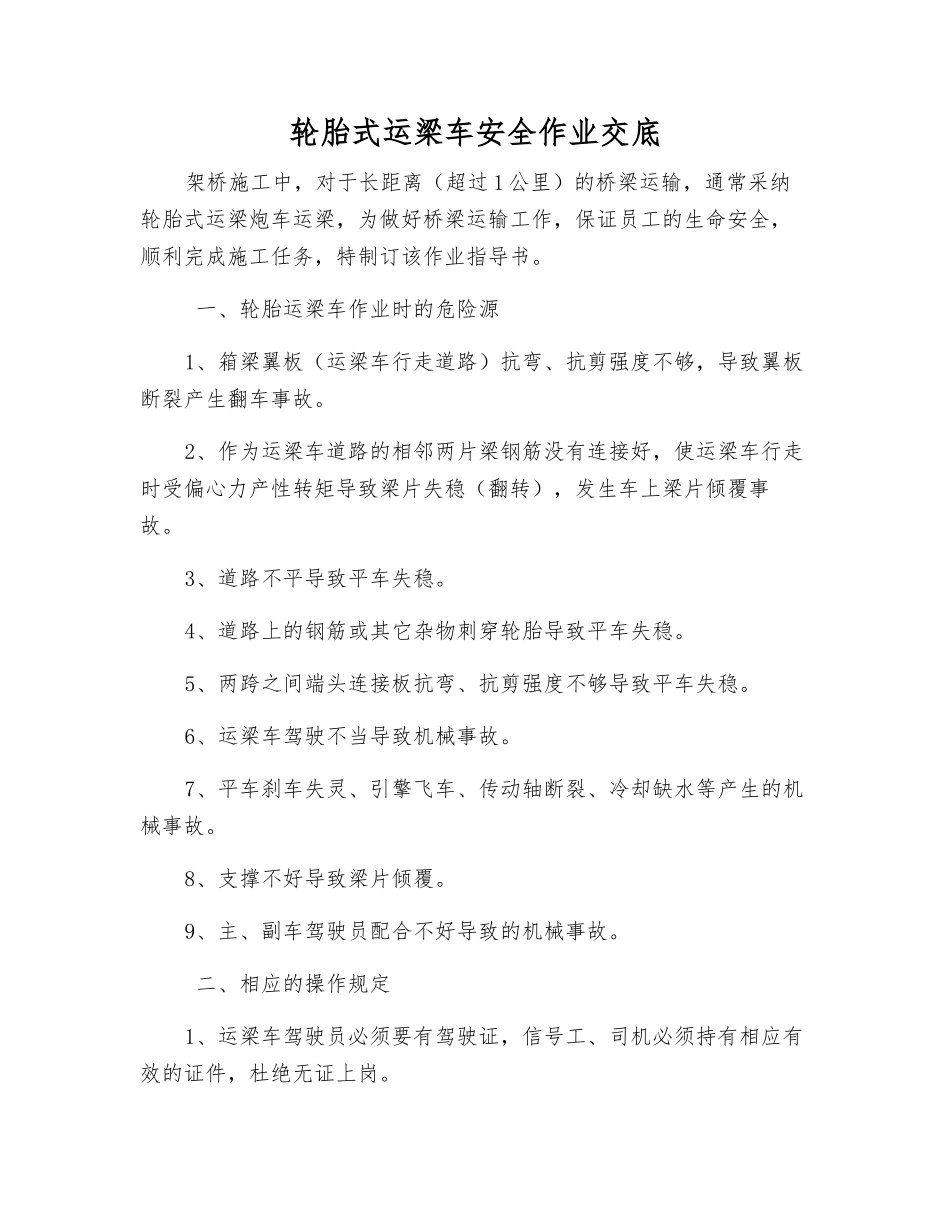

轮胎式运梁车安全作业交底架桥施工中,对于长距离(超过 1 公里)的桥梁运输,通常采纳轮胎式运梁炮车运梁,为做好桥梁运输工作,保证员工的生命安全,顺利完成施工任务,特制订该作业指导书
一、轮胎运梁车作业时的危险源1、箱梁翼板(运梁车行走道路)抗弯、抗剪强度不够,导致翼板断裂产生翻车事故
2、作为运梁车道路的相邻两片梁钢筋没有连接好,使运梁车行走时受偏心力产性转矩导致梁片失稳(翻转),发生车上梁片倾覆事故
3、道路不平导致平车失稳
4、道路上的钢筋或其它杂物刺穿轮胎导致平车失稳
5、两跨之间端头连接板抗弯、抗剪强度不够导致平车失稳
6、运梁车驾驶不当导致机械事故
7、平车刹车失灵、引擎飞车、传动轴断裂、冷却缺水等产生的机械事故
8、支撑不好导致梁片倾覆
9、主、副车驾驶员配合不好导致的机械事故
二、相应的操作规定1、运梁车驾驶员必须要有驾驶证,信号工、司机必须持有相应有效的证件,杜绝无证上岗

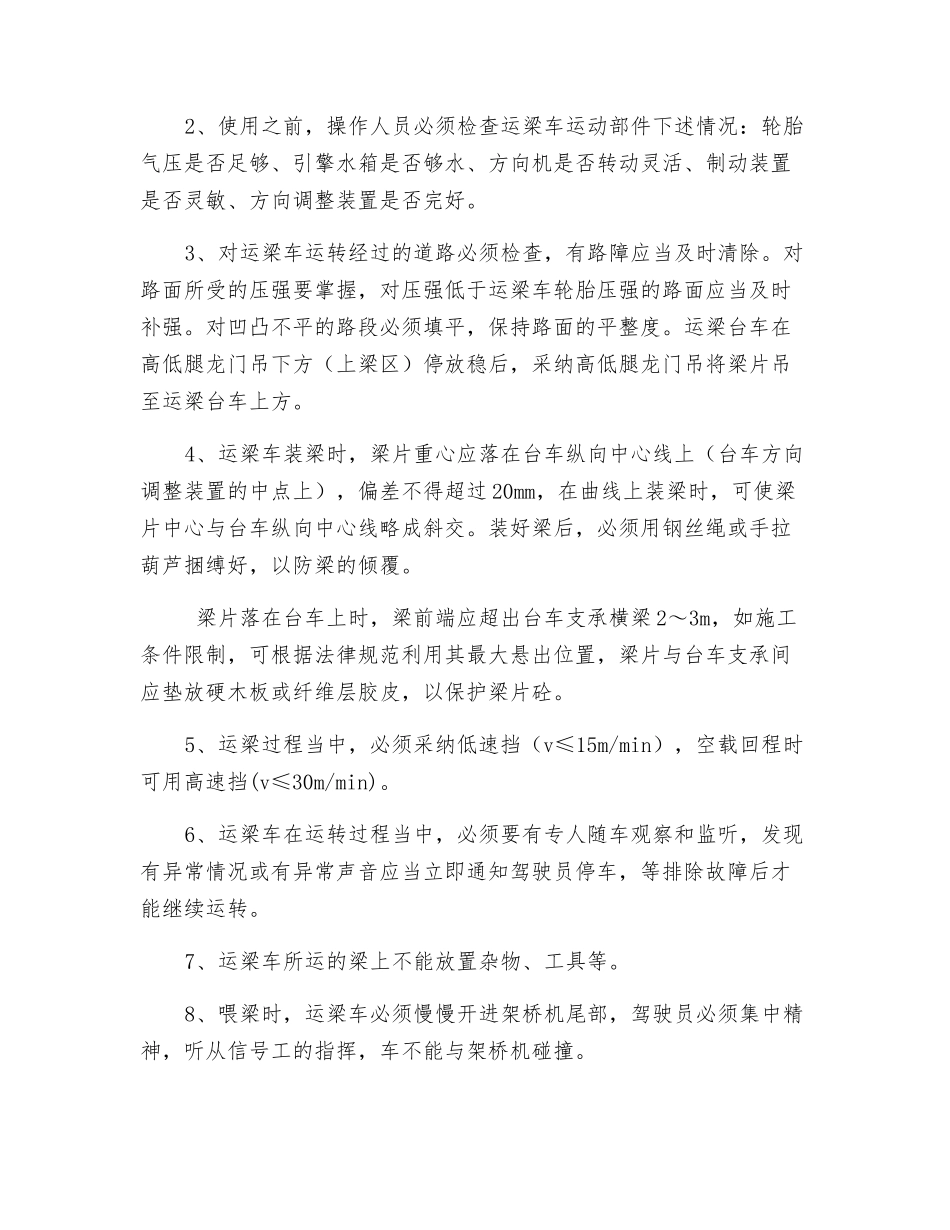

2、使用之前,操作人员必须检查运梁车运动部件下述情况:轮胎气压是否足够、引擎水箱是否够水、方向机是否转动灵活、制动装置是否灵敏、方向调整装置是否完好
3、对运梁车运转经过的道路必须检查,有路障应当及时清除
对路面所受的压强要掌握,对压强低于运梁车轮胎压强的路面应当及时补强
对凹凸不平的路段必须填平,保持路面的平整度
运梁台车在高低腿龙门吊下方(上梁区)停放稳后,采纳高低腿龙门吊将梁片吊至运梁台车上方
4、运梁车装梁时,梁片重心应落在台车纵向中心线上(台车方向调整装置的中点上),偏差不得超过 20mm,在曲线上装梁时,可使梁片中心与台车纵向中心线略成斜交
装好梁后,必须用钢丝绳或手拉葫芦捆缚好,以防梁的倾覆
梁片落在台车上时,梁前端应超出台车支承横梁 2~3m,如施工条件限制,可根据法律规范利用其最大悬出位置,梁片与台车支承间应垫放硬木板或纤维层胶皮,以保护梁片砼

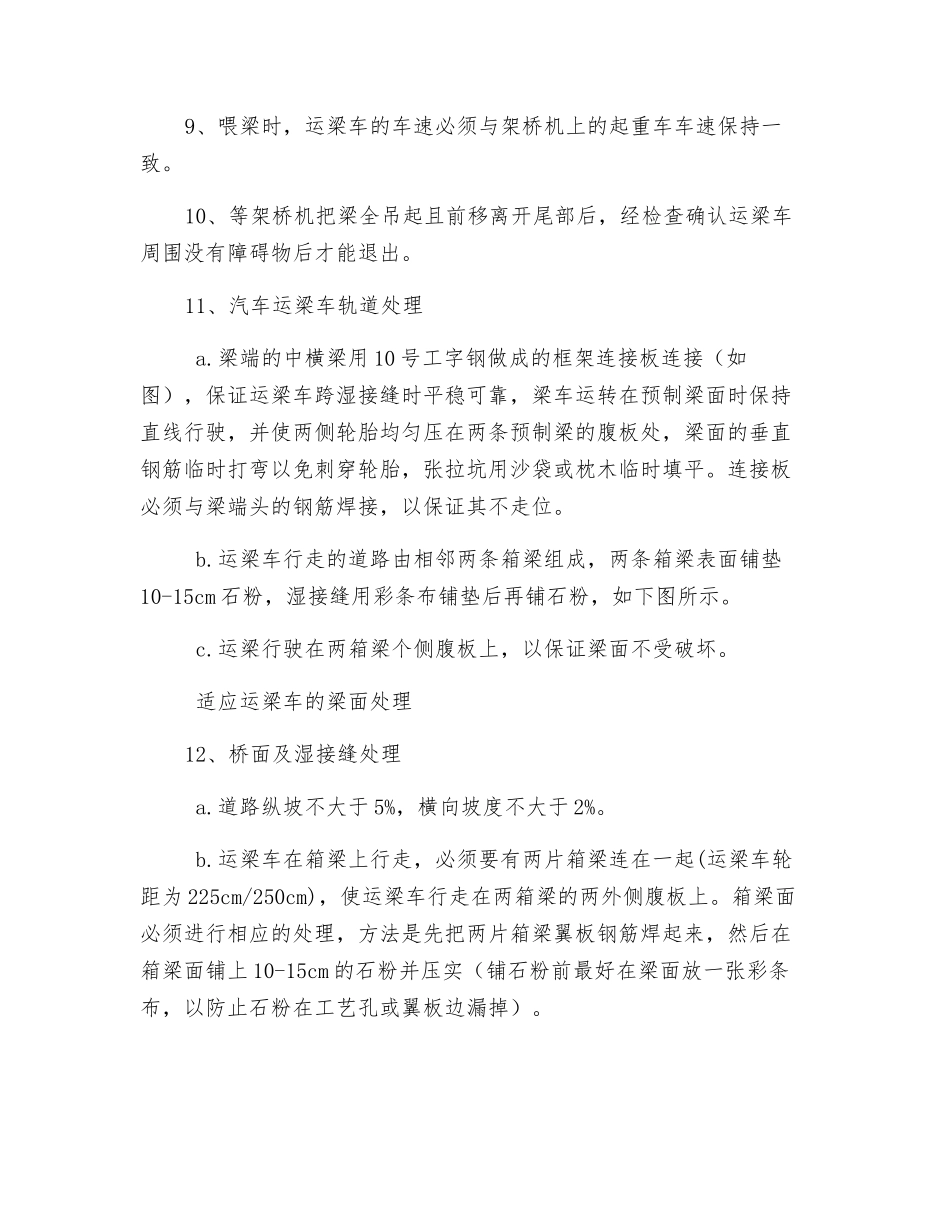

5、运梁过程当中,必
