辅运大巷改造安全技术措施由于辅运大巷在建井时巷道成型差,存在诸多安全隐患
为了更有效预防,现我矿对辅运大巷 400 米至 2100 米进行垒砖、铺网、喷浆喷白等改造
在改造期间,为了进一步保证意外事故的发生,现制定如下安全技术措施: 一、工程概况: 对辅运大巷 400 米至 2100 米整体改造,对巷帮有凸起、底角凸起、顶角伞状得用风镐找平、找直
对大巷有超挖出,深度小于 200mm的进行挂网,深度大于 200mm 的进行垒砖
整体进行喷浆、喷白
二、安全保证措施:1、入井人员必须穿好工作服、雨靴,佩戴安全帽、矿灯、自救器,严禁携带烟火和点火物品及酒后入井,喷浆过程当中必须带口罩
2、施工人员乘坐防爆人车时,乘坐人员必须坐在车厢内,身体任何部位不得伸出车厢外,上下人员时,必须等车辆站稳后方可上下,严禁人货混装
3、锚杆、钢筋网片架设时,工作台必须搭设牢固可靠,防止摔伤人员
4、打眼及安装锚杆时手持风钻人员要扎紧袖口,不得戴手套,以防煤电钻伤人
5、喷浆时系统操作顺序为: (1)、开机时:送风→送电→送水→上料

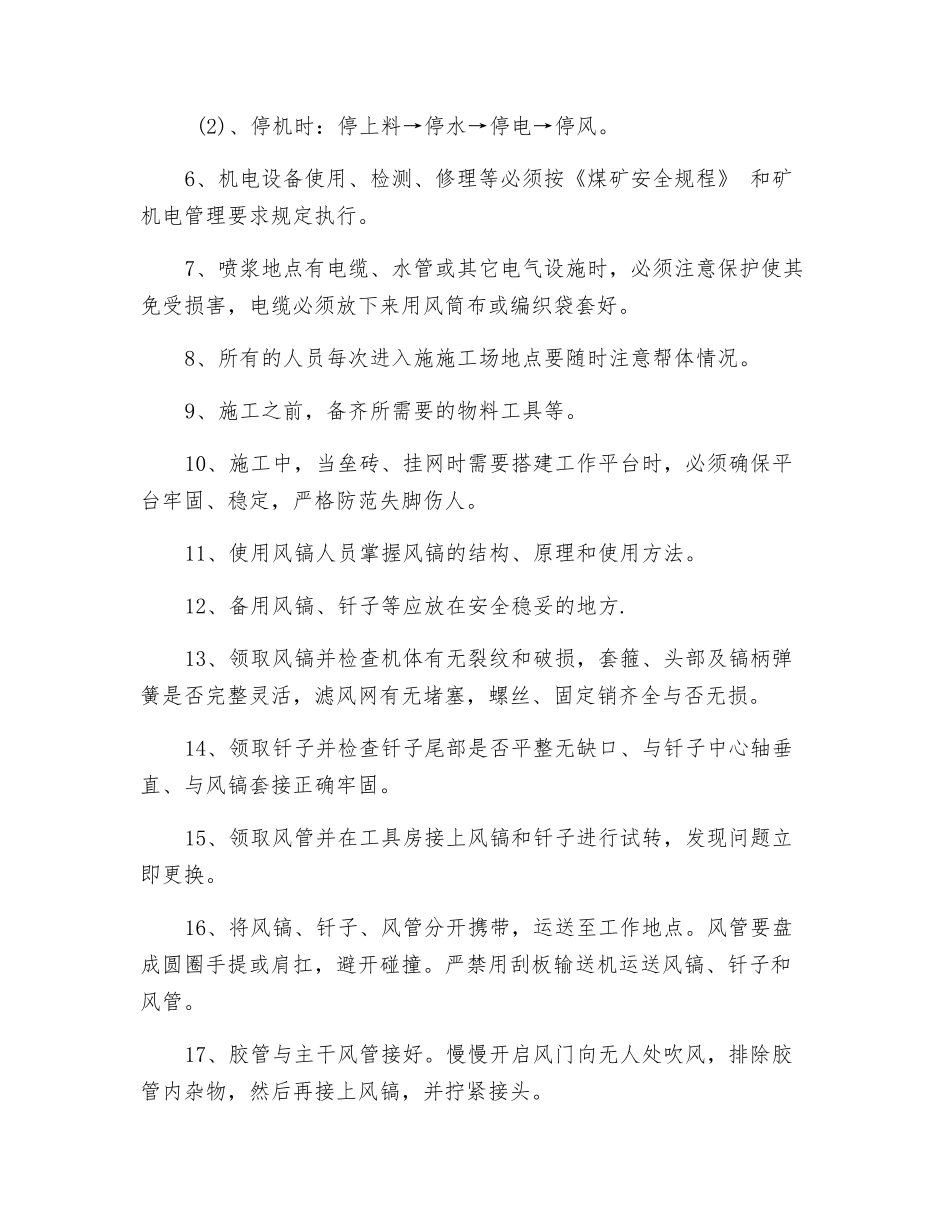

(2)、停机时:停上料→停水→停电→停风
6、机电设备使用、检测、修理等必须按《煤矿安全规程》 和矿机电管理要求规定执行
7、喷浆地点有电缆、水管或其它电气设施时,必须注意保护使其免受损害,电缆必须放下来用风筒布或编织袋套好
8、所有的人员每次进入施施工场地点要随时注意帮体情况
9、施工之前,备齐所需要的物料工具等
10、施工中,当垒砖、挂网时需要搭建工作平台时,必须确保平台牢固、稳定,严格防范失脚伤人
11、使用风镐人员掌握风镐的结构、原理和使用方法
12、备用风镐、钎子等应放在安全稳妥的地方
13、领取风镐并检查机体有无裂纹和破损,套箍、头部及镐柄弹簧是否完整灵活,滤风网有无堵塞,螺丝、固定销齐全与否无损
14、领取钎子并检查钎子尾部是否平整无缺口、与钎子中心
