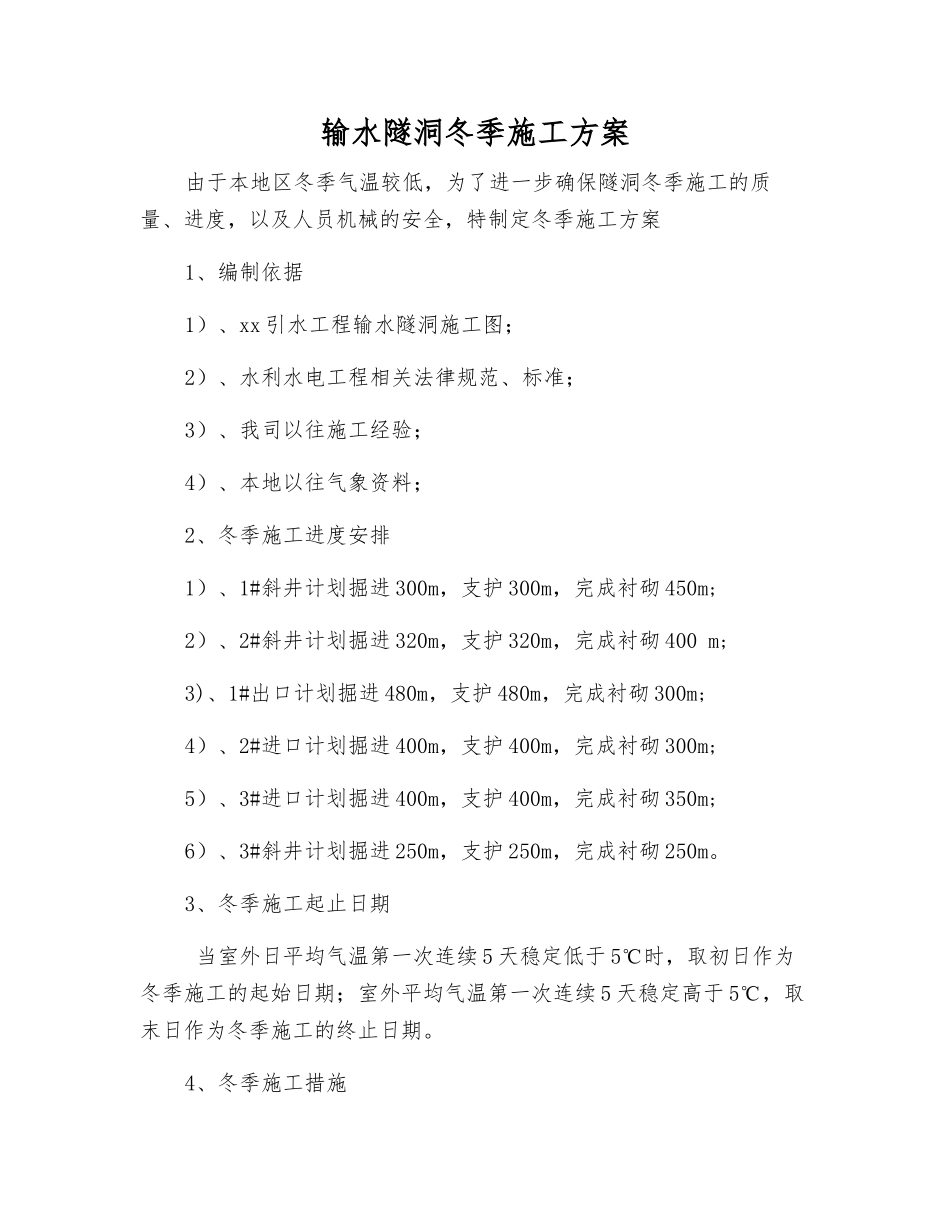

输水隧洞冬季施工方案由于本地区冬季气温较低,为了进一步确保隧洞冬季施工的质量、进度,以及人员机械的安全,特制定冬季施工方案1、编制依据1)、xx 引水工程输水隧洞施工图;2)、水利水电工程相关法律规范、标准;3)、我司以往施工经验;4)、本地以往气象资料;2、冬季施工进度安排1)、1#斜井计划掘进 300m,支护 300m,完成衬砌 450m;2)、2#斜井计划掘进 320m,支护 320m,完成衬砌 400 m;3)、1#出口计划掘进 480m,支护 480m,完成衬砌 300m;4)、2#进口计划掘进 400m,支护 400m,完成衬砌 300m;5)、3#进口计划掘进 400m,支护 400m,完成衬砌 350m;6)、3#斜井计划掘进 250m,支护 250m,完成衬砌 250m
3、冬季施工起止日期 当室外日平均气温第一次连续 5 天稳定低于 5℃时,取初日作为冬季施工的起始日期;室外平均气温第一次连续 5 天稳定高于 5℃,取末日作为冬季施工的终止日期
4、冬季施工措施1)、施工期间密切注意天气预报,以防气温突然下降
并安排人员每间隔 6h 测量一次气温,确保形成冬季施工气温时及时实行相关措施;2)、由于地处山区,交通因下雪影响较大,需提前储备适量冬季施工所需材料,以防因材料运输困难影响施工;3)、进入冬季后项目部的生活区及办公区采纳暖气集中供暖,各工区宿舍和值班室用火炉取暖
需在室外作业的人员实行防寒保暖措施
4)、由于气温较低时对钢筋焊接质量影响较大,要将钢筋存放及加工场地设在室内
室内采纳取暖设施,保持温度不低于 5℃
钢筋须在室内焊接或直接在洞内施工部位焊接
5)、搭设暖棚存放搅拌混凝土所需要的砂石料和水泥,采纳火炉等取暖设施,保持室内温度不低于 5℃
搅拌时根据实际气温情况及热工计算决定是否加热搅拌用水,保证混凝土浇筑时的温度不小于 5℃
混凝土拌合物
