进风巷片盘交叉点维修安全技术措施一、概述 由于己七二期轨道下山与己 15-17190 进风巷片盘交叉点巷道变形,使二期轨道和己 15-17190 进风巷片盘的正常运输受到一定影响
根据矿计划安排,要求我队对此处的交叉点进行维修和加固
为了进一步保证施工的安全,特编制该安全技术措施,待审批后贯彻执行
二、巷道基本情况 此处交叉点已经进行过维修,维修牛鼻子采纳的支护形式为:料石墙、重轨支护
交叉点上、下段巷道的支护形式均为 29U 钢支架支护,由于巷道侧压较大,棚子出现变形
此处牛鼻子交叉点也有一定变形,牛鼻子上侧墙体以及轨道下山方向左侧直墙有外鼓裂隙现象,现在需要对牛鼻子进行维修
三、施工方法 牛鼻子施工之前要将重轨、插梁下打上牢固的戴帽点柱或木垛
施工时,尽量采纳风镐或手镐进行破墙、拉基础,确需要放炮时,只能打浅眼,放小炮施工,炮眼深度 600mm-1000mm,每孔装药量不超过200g,每次拉炮个数不能超过 4 个
交叉点采纳砼墙棚 43kg/m 的重轨支护,牛鼻子及墙体均采纳钢筋混凝土浇筑
浇筑混凝土墙时采纳小方子固定盒子板,混凝土墙达到一定高度时搭建工作台,以便安全施工
钢筋保护层厚度不小于 50mm,混凝土墙竖筋间距 500mm,横筋、拉筋间距 350mm,牛鼻子混凝土墙围筋、竖筋、拉筋间距 350mm,牛鼻子长度不小于 2 米,墙体厚度底部 800mm,顶部 500mm,基础深度不少于 350mm
抬棚梁及插梁均采纳 43kg/m 的重轨加工,抬棚梁共五根,三根正放,两根倒扣,插梁每处一根,插梁间距 500mm

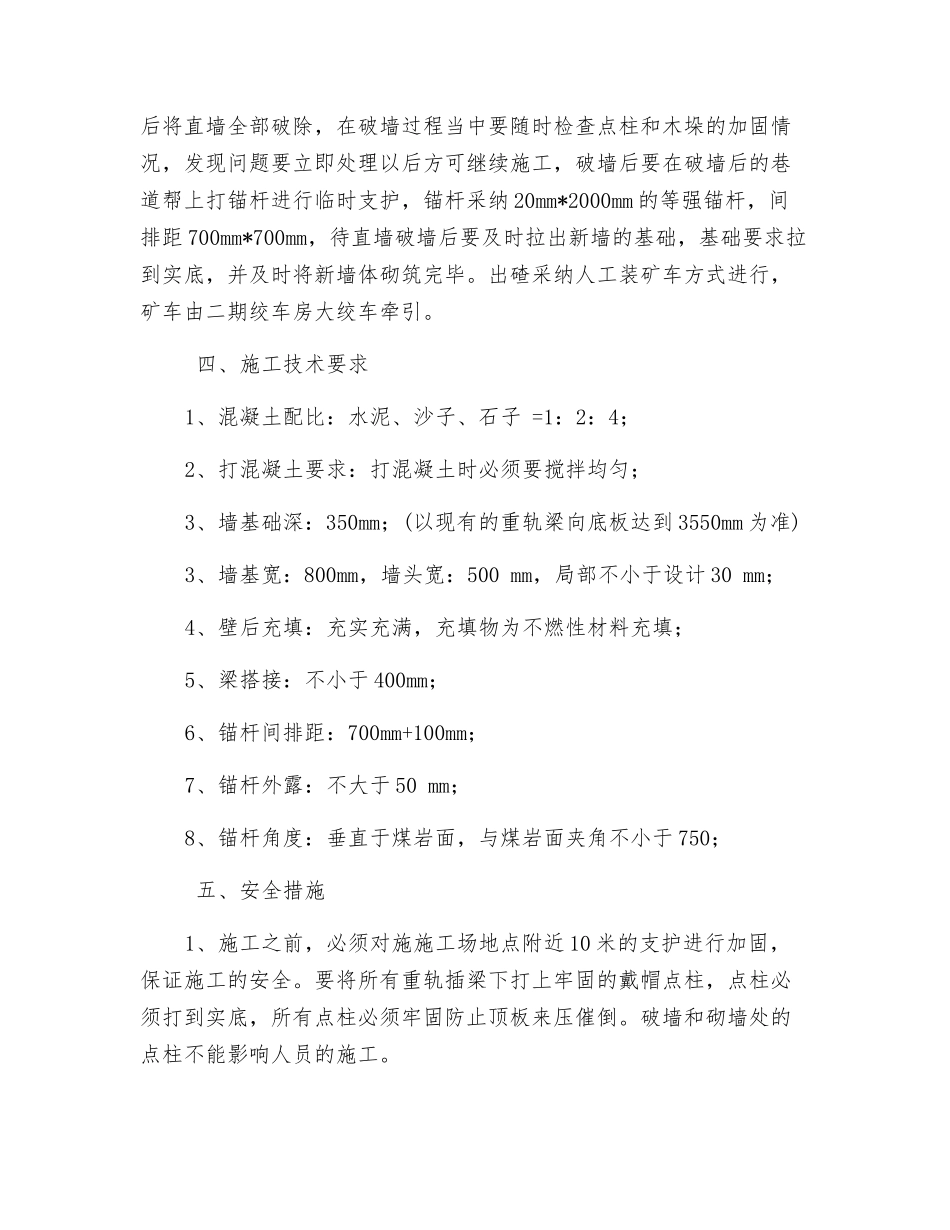

牛鼻子施工完后将直墙全部破除,在破墙过程当中要随时检查点柱和木垛的加固情况,发现问题要立即处理以后方可继续施工,破墙后要在破墙后的巷道帮上打锚杆进行临时支护,锚杆采纳 20mm*2000mm 的等强锚杆,间排距 700mm*700mm,待直墙破墙后要及
