电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

进风立井绞车基础施工安全技术措施

进风立井绞车基础施工安全技术措施_第1页
1/2
进风立井绞车基础施工安全技术措施_第2页
2/2

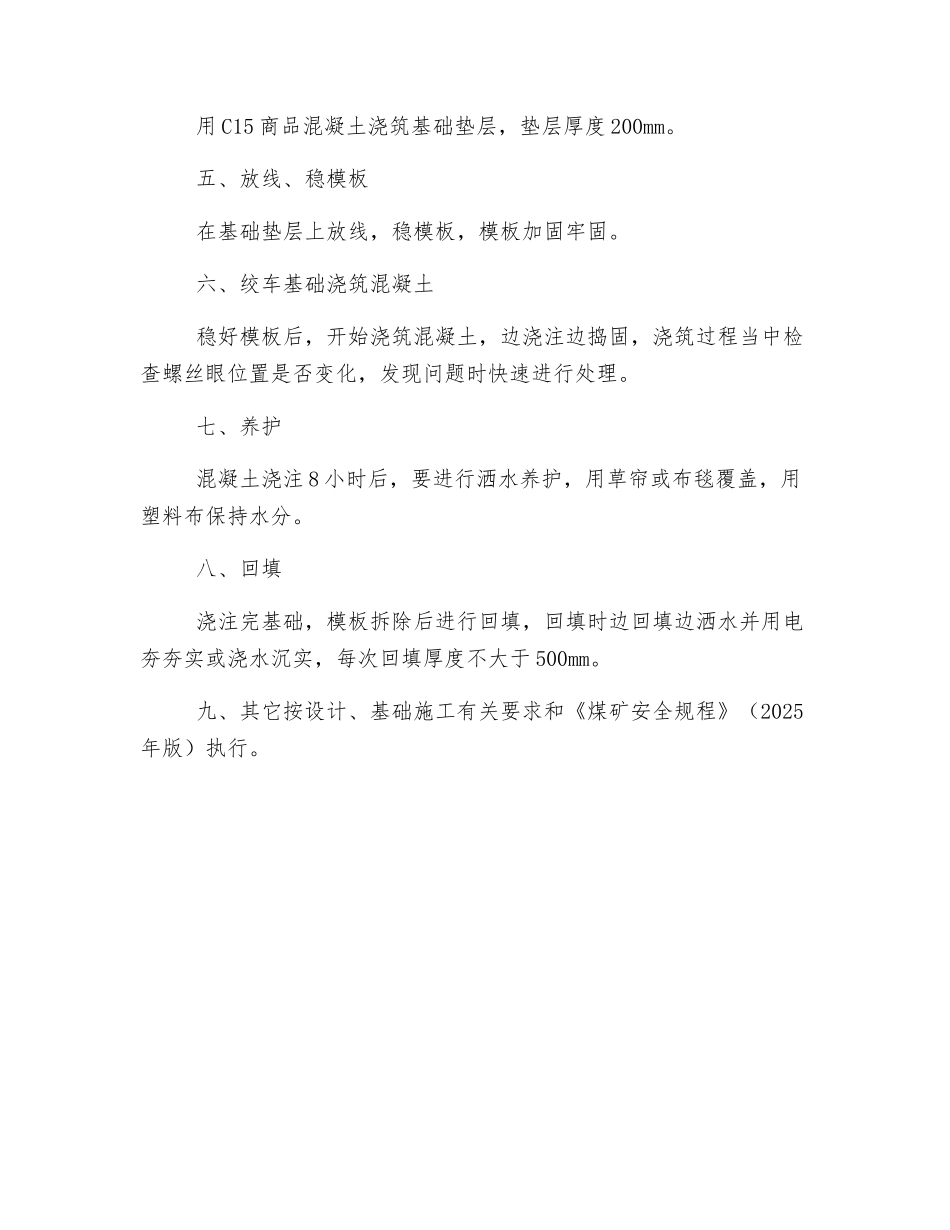

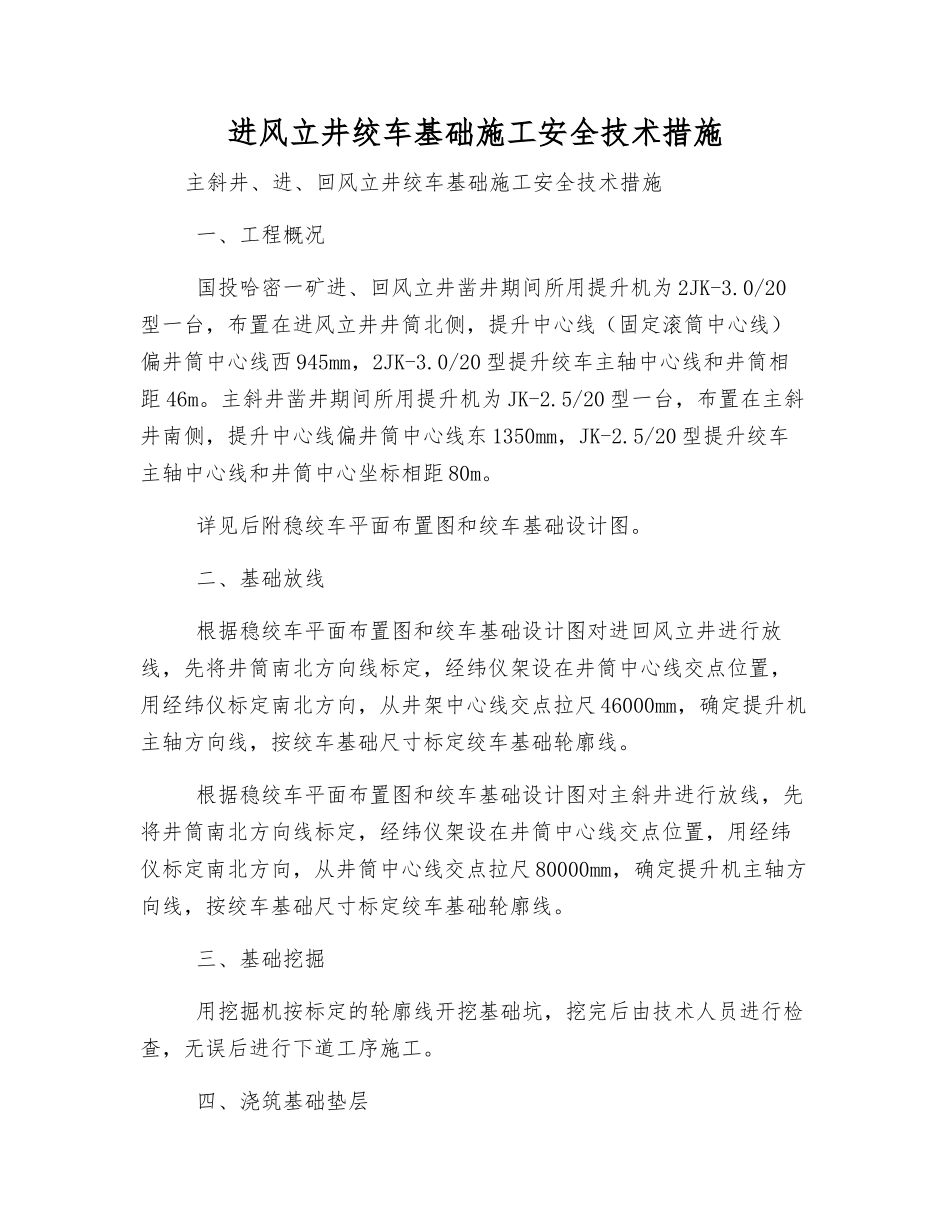

进风立井绞车基础施工安全技术措施主斜井、进、回风立井绞车基础施工安全技术措施 一、工程概况 国投哈密一矿进、回风立井凿井期间所用提升机为 2JK-3.0/20型一台,布置在进风立井井筒北侧,提升中心线(固定滚筒中心线)偏井筒中心线西 945mm,2JK-3.0/20 型提升绞车主轴中心线和井筒相距 46m。主斜井凿井期间所用提升机为 JK-2.5/20 型一台,布置在主斜井南侧,提升中心线偏井筒中心线东 1350mm,JK-2.5/20 型提升绞车主轴中心线和井筒中心坐标相距 80m。 详见后附稳绞车平面布置图和绞车基础设计图。 二、基础放线 根据稳绞车平面布置图和绞车基础设计图对进回风立井进行放线,先将井筒南北方向线标定,经纬仪架设在井筒中心线交点位置,用经纬仪标定南北方向,从井架中心线交点拉尺 46000mm,确定提升机主轴方向线,按绞车基础尺寸标定绞车基础轮廓线。 根据稳绞车平面布置图和绞车基础设计图对主斜井进行放线,先将井筒南北方向线标定,经纬仪架设在井筒中心线交点位置,用经纬仪标定南北方向,从井筒中心线交点拉尺 80000mm,确定提升机主轴方向线,按绞车基础尺寸标定绞车基础轮廓线。 三、基础挖掘 用挖掘机按标定的轮廓线开挖基础坑,挖完后由技术人员进行检查,无误后进行下道工序施工。 四、浇筑基础垫层 用 C15 商品混凝土浇筑基础垫层,垫层厚度 200mm。 五、放线、稳模板 在基础垫层上放线,稳模板,模板加固牢固。 六、绞车基础浇筑混凝土 稳好模板后,开始浇筑混凝土,边浇注边捣固,浇筑过程当中检查螺丝眼位置是否变化,发现问题时快速进行处理。 七、养护 混凝土浇注 8 小时后,要进行洒水养护,用草帘或布毯覆盖,用塑料布保持水分。 八、回填 浇注完基础,模板拆除后进行回填,回填时边回填边洒水并用电夯夯实或浇水沉实,每次回填厚度不大于 500mm。 九、其它按设计、基础施工有关要求和《煤矿安全规程》(2025年版)执行。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

进风立井绞车基础施工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
