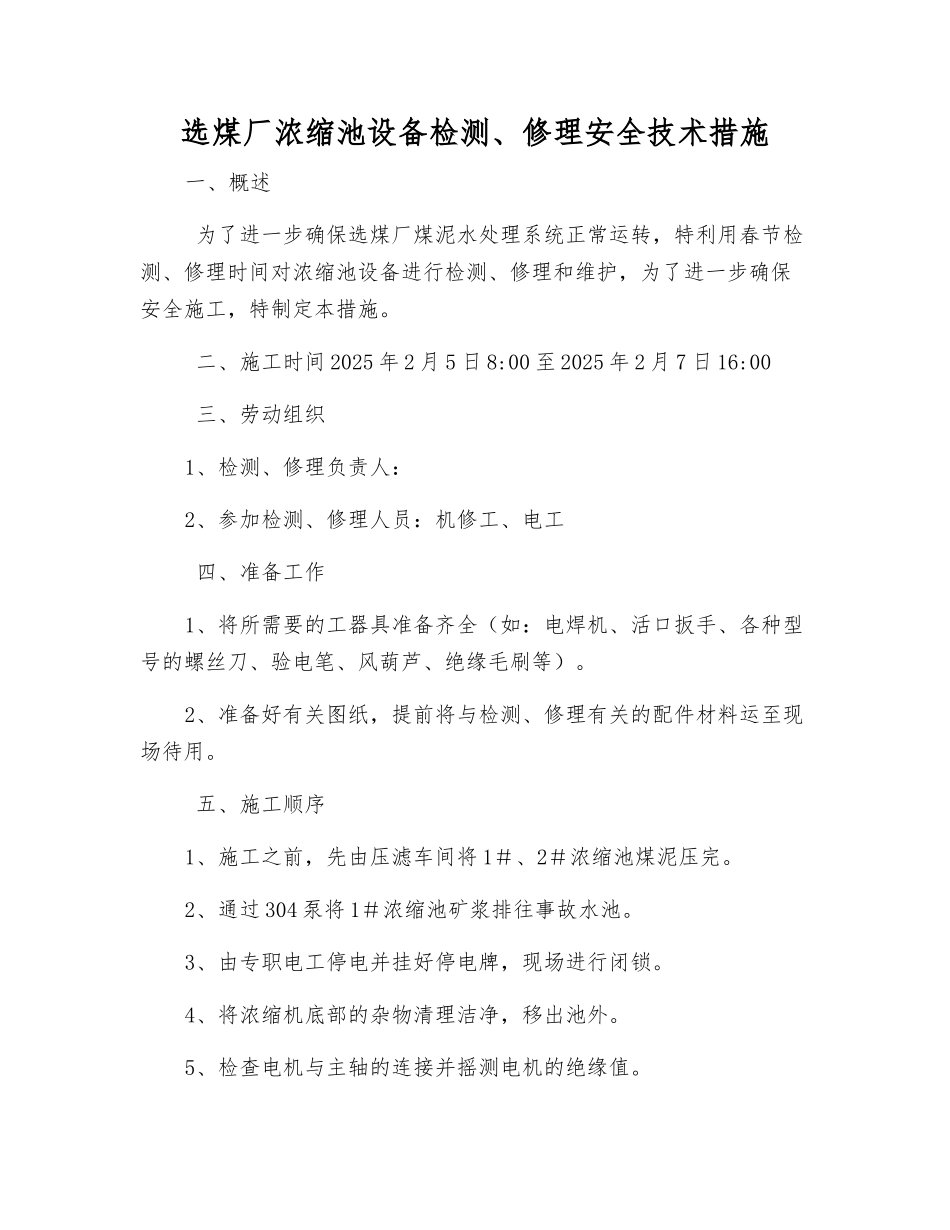

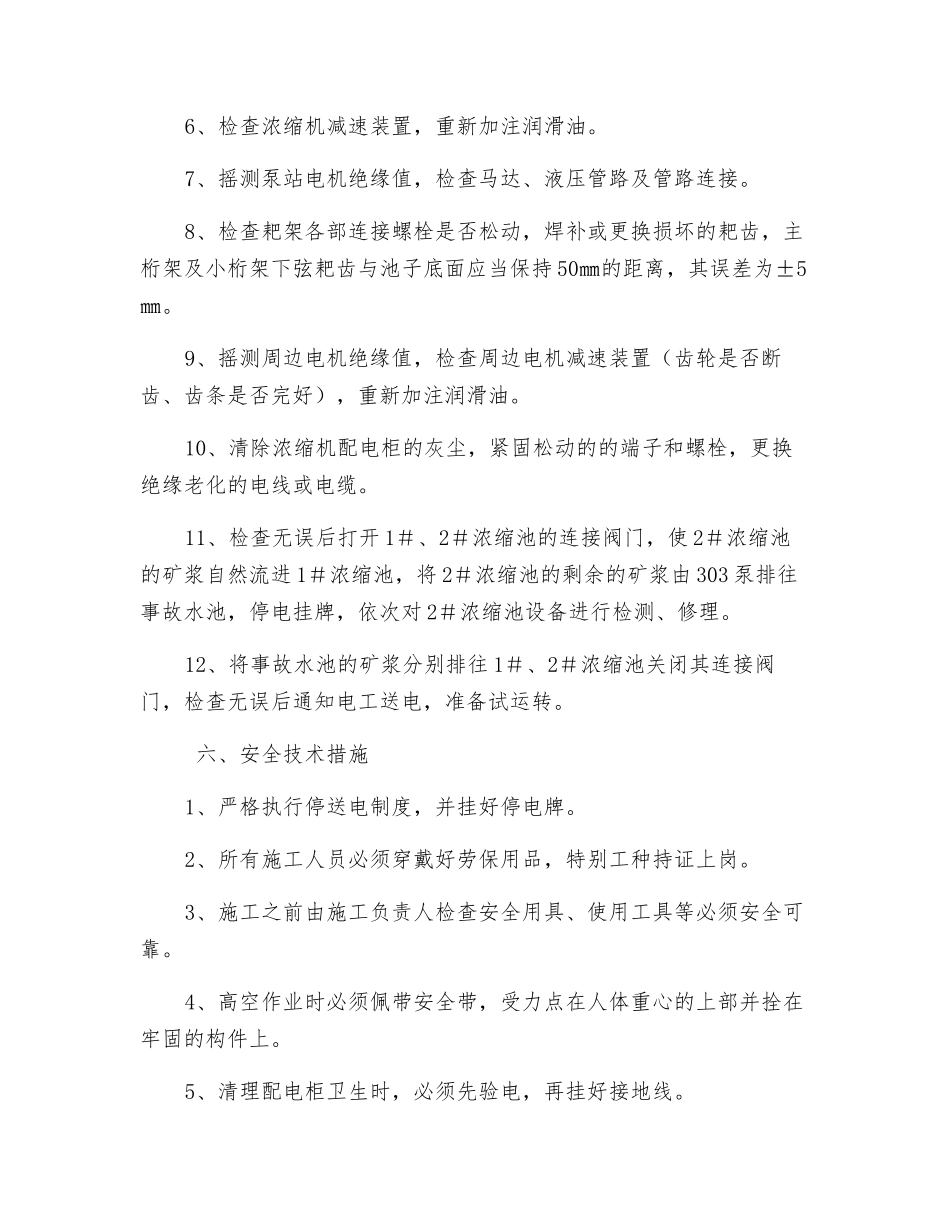

选煤厂浓缩池设备检测、修理安全技术措施一、概述 为了进一步确保选煤厂煤泥水处理系统正常运转,特利用春节检测、修理时间对浓缩池设备进行检测、修理和维护,为了进一步确保安全施工,特制定本措施。 二、施工时间 2025 年 2 月 5 日 8:00 至 2025 年 2 月 7 日 16:00 三、劳动组织1、检测、修理负责人:2、参加检测、修理人员:机修工、电工 四、准备工作1、将所需要的工器具准备齐全(如:电焊机、活口扳手、各种型号的螺丝刀、验电笔、风葫芦、绝缘毛刷等)。2、准备好有关图纸,提前将与检测、修理有关的配件材料运至现场待用。 五、施工顺序1、施工之前,先由压滤车间将 1#、2#浓缩池煤泥压完。2、通过 304 泵将 1#浓缩池矿浆排往事故水池。3、由专职电工停电并挂好停电牌,现场进行闭锁。4、将浓缩机底部的杂物清理洁净,移出池外。5、检查电机与主轴的连接并摇测电机的绝缘值。6、检查浓缩机减速装置,重新加注润滑油。7、摇测泵站电机绝缘值,检查马达、液压管路及管路连接。8、检查耙架各部连接螺栓是否松动,焊补或更换损坏的耙齿,主桁架及小桁架下弦耙齿与池子底面应当保持 50㎜的距离,其误差为±5㎜。9、摇测周边电机绝缘值,检查周边电机减速装置(齿轮是否断齿、齿条是否完好),重新加注润滑油。10、清除浓缩机配电柜的灰尘,紧固松动的的端子和螺栓,更换绝缘老化的电线或电缆。11、检查无误后打开 1#、2#浓缩池的连接阀门,使 2#浓缩池的矿浆自然流进 1#浓缩池,将 2#浓缩池的剩余的矿浆由 303 泵排往事故水池,停电挂牌,依次对 2#浓缩池设备进行检测、修理。12、将事故水池的矿浆分别排往 1#、2#浓缩池关闭其连接阀门,检查无误后通知电工送电,准备试运转。 六、安全技术措施1、严格执行停送电制度,并挂好停电牌。2、所有施工人员必须穿戴好劳保用品,特别工种持证上岗。3、施工之前由施工负责人检查安全用具、使用工具等必须安全可靠。4、高空作业时必须佩带安全带,受力点在人体重心的上部并拴在牢固的构件上。5、清理配电柜卫生时,必须先验电,再挂好接地线。6、施工的所有的人员必须积极服从施工负责人的统一指挥,严把安全关,搞好自主保安和互助保安。7、试运转正常后,清点工具和清理施工现场,撤离施工场地。8、使用电气焊时,严格执行《电气焊措施》。9、所有施工人员仔细学习本措施并进行签字备案。10、未尽事宜,严格根据《煤矿安全规程》和矿有关规定执行。
