电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

采煤工作面放顶煤安全技术措施

采煤工作面放顶煤安全技术措施_第1页
1/3
采煤工作面放顶煤安全技术措施_第2页
2/3
采煤工作面放顶煤安全技术措施_第3页
3/3

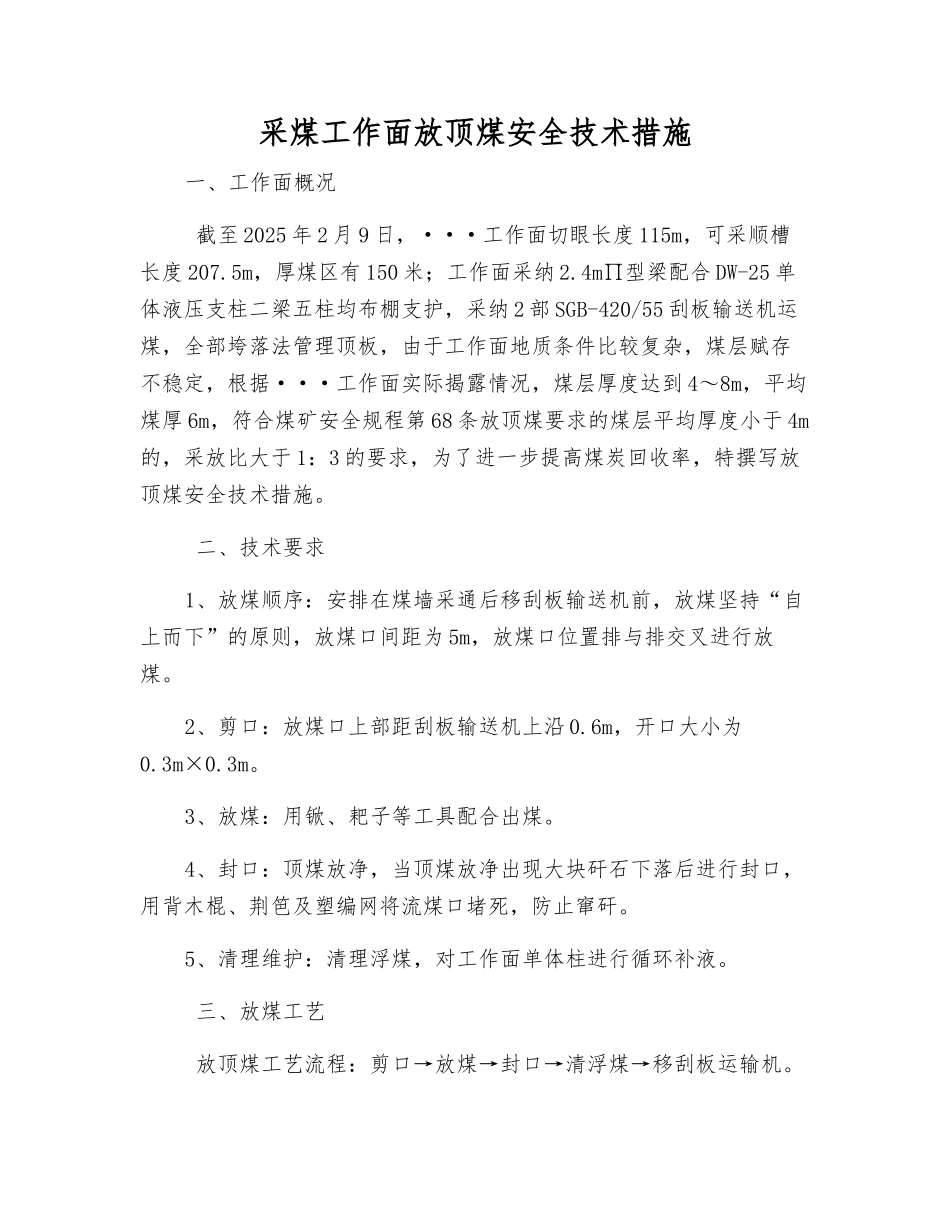

采煤工作面放顶煤安全技术措施一、工作面概况 截至 2025 年 2 月 9 日,···工作面切眼长度 115m,可采顺槽长度 207.5m,厚煤区有 150 米;工作面采纳 2.4m∏型梁配合 DW-25 单体液压支柱二梁五柱均布棚支护,采纳 2 部 SGB-420/55 刮板输送机运煤,全部垮落法管理顶板,由于工作面地质条件比较复杂,煤层赋存不稳定,根据···工作面实际揭露情况,煤层厚度达到 4~8m,平均煤厚 6m,符合煤矿安全规程第 68 条放顶煤要求的煤层平均厚度小于 4m的,采放比大于 1:3 的要求,为了进一步提高煤炭回收率,特撰写放顶煤安全技术措施。 二、技术要求1、放煤顺序:安排在煤墙采通后移刮板输送机前,放煤坚持“自上而下”的原则,放煤口间距为 5m,放煤口位置排与排交叉进行放煤。2、剪口:放煤口上部距刮板输送机上沿 0.6m,开口大小为0.3m×0.3m。3、放煤:用锨、耙子等工具配合出煤。4、封口:顶煤放净,当顶煤放净出现大块矸石下落后进行封口,用背木棍、荆笆及塑编网将流煤口堵死,防止窜矸。5、清理维护:清理浮煤,对工作面单体柱进行循环补液。 三、放煤工艺 放顶煤工艺流程:剪口→放煤→封口→清浮煤→移刮板运输机。 四、安全措施1、加强工作面煤层注水,每班安排 4 人进行打眼注水,防止放煤时煤尘过大。2、放煤前,必须对工作面单体柱进行二次注液,保证支柱初撑力达到 3Mpa。3、放煤前,必须在放煤口架设木抬棚以加强支护,抬棚采纳 2.4米木梁配合单体柱进行支护,一梁两柱。4、放煤前,放煤人员必须备足封口所使用的网绳。5、放煤时每放煤口安排两个人作业,一人观察顶板一人放煤。6、放煤时,放煤人员必须站在放煤口上方,支护完好的地方进行。7、放煤时,放煤口出现大块煤矸堵塞时应用锹、镐处理,严禁用手直接搬移,如煤矸较大时,可将老塘柱往煤墙侧戗 0.4m,保证顶煤顺利放出。8、放煤时,两个口同时放煤时,放煤口距离不得小于 10m。9、放煤时,如遇顶板松软破裂发生漏顶时,必须立即用背木、荆芭进行背实。10、放煤时,如遇顶板大面积来压预兆,如煤壁片帮,采空区出现轰轰声,支柱泄压严重必须立即停止放煤撤出所有的人员,待顶板稳定确认安全之后,方可进入工作面。11、放煤时,如煤尘过大应安排专人进行洒水降尘。12、封口后,清理工作面溜子两帮浮煤进行移溜子,要求煤墙侧移溜前巷高不低于 2.2m,移溜后老塘侧巷高不低于 2.2m。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

采煤工作面放顶煤安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
