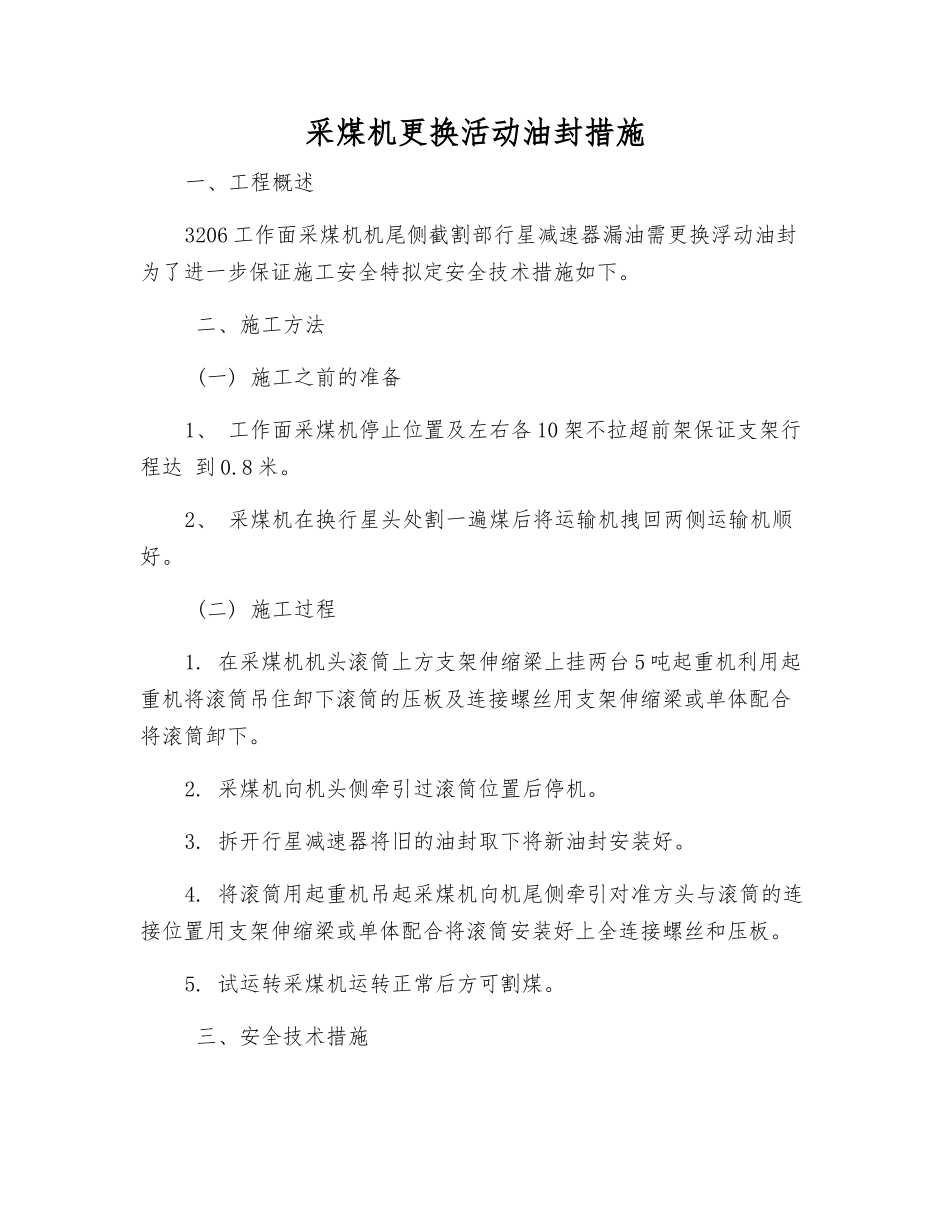

采煤机更换活动油封措施一、工程概述3206 工作面采煤机机尾侧截割部行星减速器漏油需更换浮动油封为了进一步保证施工安全特拟定安全技术措施如下
二、施工方法 (一) 施工之前的准备1、 工作面采煤机停止位置及左右各 10 架不拉超前架保证支架行程达 到 0
2、 采煤机在换行星头处割一遍煤后将运输机拽回两侧运输机顺好
(二) 施工过程1
在采煤机机头滚筒上方支架伸缩梁上挂两台 5 吨起重机利用起重机将滚筒吊住卸下滚筒的压板及连接螺丝用支架伸缩梁或单体配合将滚筒卸下
采煤机向机头侧牵引过滚筒位置后停机
拆开行星减速器将旧的油封取下将新油封安装好
将滚筒用起重机吊起采煤机向机尾侧牵引对准方头与滚筒的连接位置用支架伸缩梁或单体配合将滚筒安装好上全连接螺丝和压板
试运转采煤机运转正常后方可割煤
三、安全技术措施1

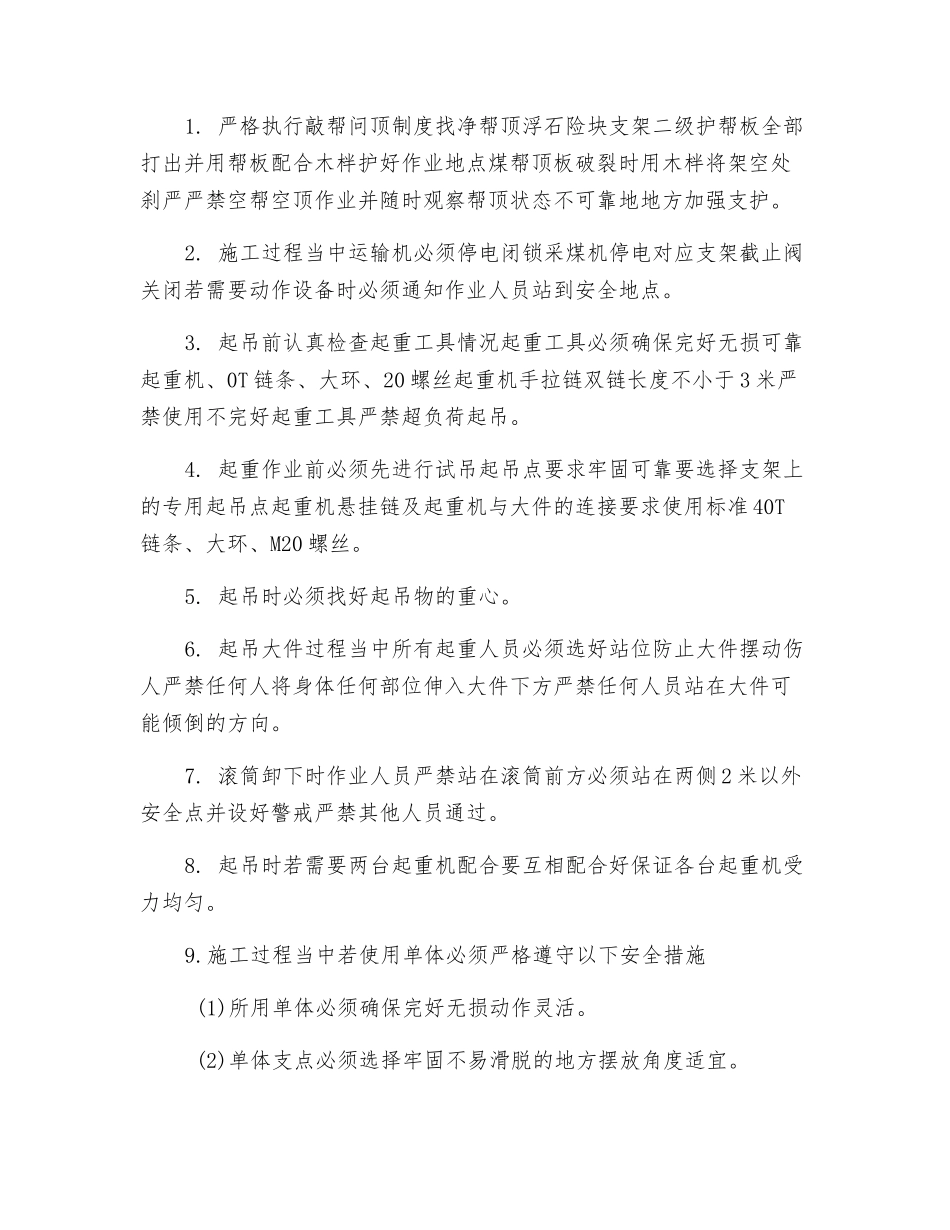

严格执行敲帮问顶制度找净帮顶浮石险块支架二级护帮板全部打出并用帮板配合木柈护好作业地点煤帮顶板破裂时用木柈将架空处刹严严禁空帮空顶作业并随时观察帮顶状态不可靠地地方加强支护
施工过程当中运输机必须停电闭锁采煤机停电对应支架截止阀关闭若需要动作设备时必须通知作业人员站到安全地点
起吊前认真检查起重工具情况起重工具必须确保完好无损可靠起重机、0T 链条、大环、20 螺丝起重机手拉链双链长度不小于 3 米严禁使用不完好起重工具严禁超负荷起吊
起重作业前必须先进行试吊起吊点要求牢固可靠要选择支架上的专用起吊点起重机悬挂链及起重机与大件的连接要求使用标准 40T链条、大环、M20 螺丝
起吊时必须找好起吊物的重心
起吊大件过程当中所有起重人员必须选好站位防止大件摆动伤人严禁任何人将身体任何部位伸入大件下方严禁任何人员站在大件可能倾倒的方向
滚筒卸下时作业人员严禁站在滚筒前方必须站在两侧 2 米以外安全点并设
