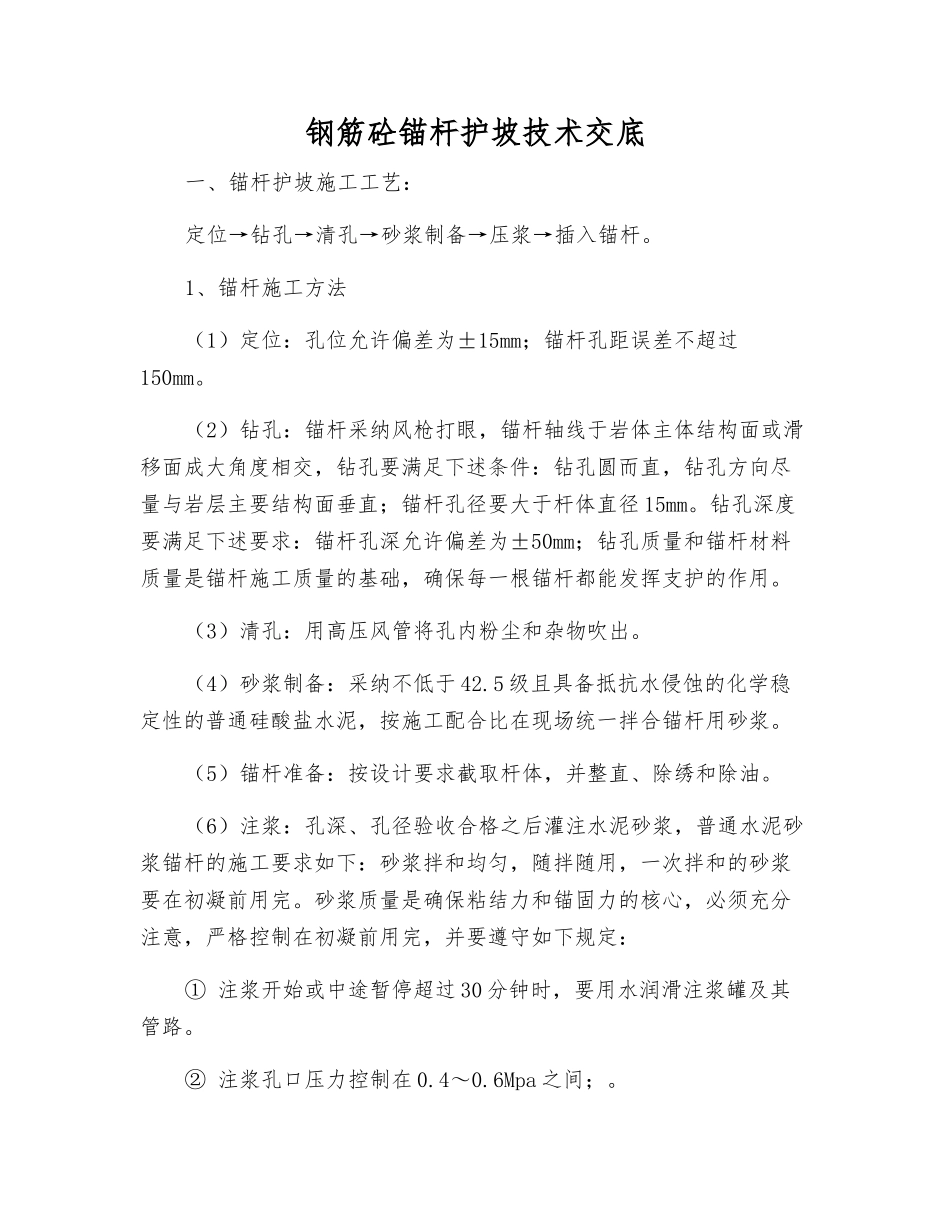

钢筋砼锚杆护坡技术交底一、锚杆护坡施工工艺:定位→钻孔→清孔→砂浆制备→压浆→插入锚杆
1、锚杆施工方法(1)定位:孔位允许偏差为±15mm;锚杆孔距误差不超过150mm
(2)钻孔:锚杆采纳风枪打眼,锚杆轴线于岩体主体结构面或滑移面成大角度相交,钻孔要满足下述条件:钻孔圆而直,钻孔方向尽量与岩层主要结构面垂直;锚杆孔径要大于杆体直径 15mm
钻孔深度要满足下述要求:锚杆孔深允许偏差为±50mm;钻孔质量和锚杆材料质量是锚杆施工质量的基础,确保每一根锚杆都能发挥支护的作用
(3)清孔:用高压风管将孔内粉尘和杂物吹出
(4)砂浆制备:采纳不低于 42
5 级且具备抵抗水侵蚀的化学稳定性的普通硅酸盐水泥,按施工配合比在现场统一拌合锚杆用砂浆
(5)锚杆准备:按设计要求截取杆体,并整直、除绣和除油

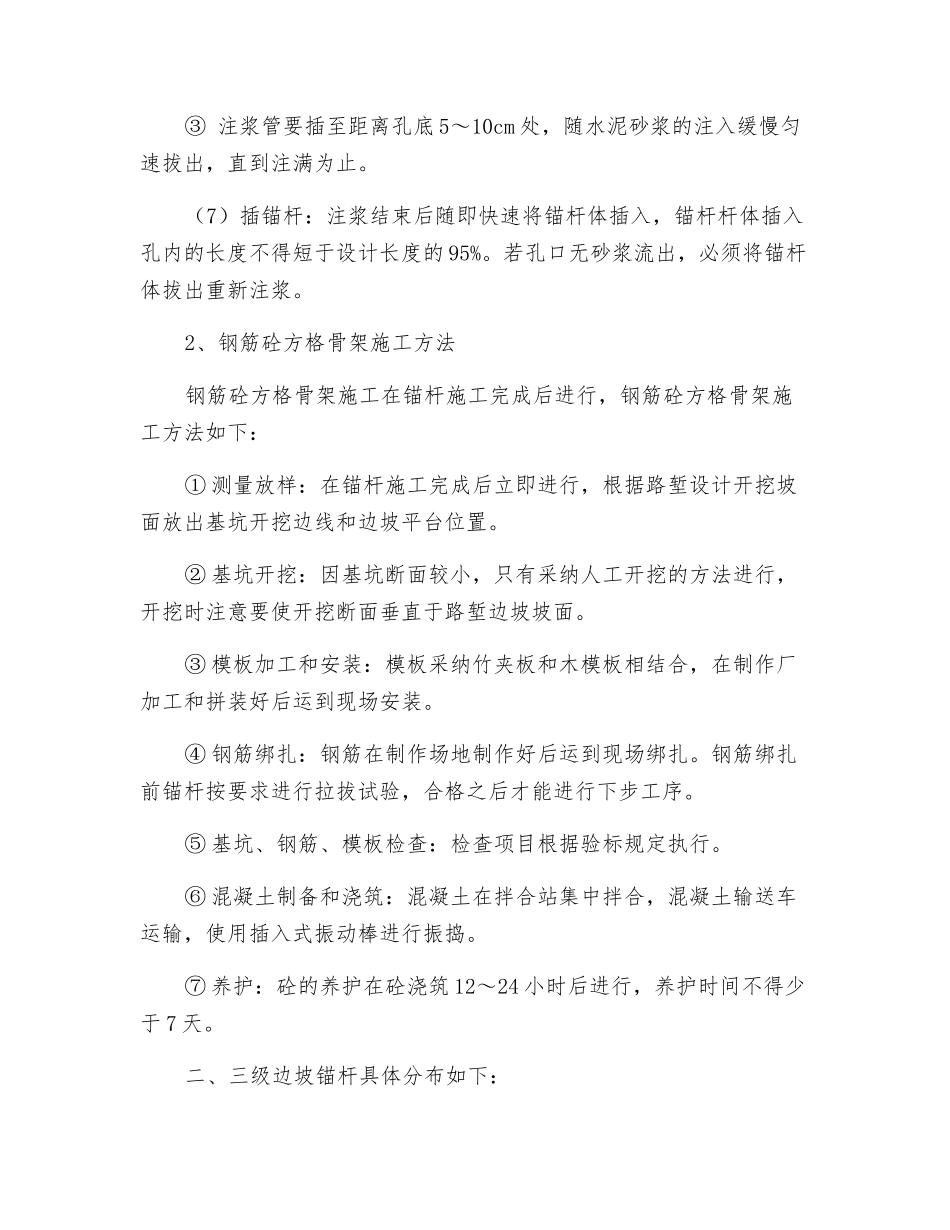

(6)注浆:孔深、孔径验收合格之后灌注水泥砂浆,普通水泥砂浆锚杆的施工要求如下:砂浆拌和均匀,随拌随用,一次拌和的砂浆要在初凝前用完
砂浆质量是确保粘结力和锚固力的核心,必须充分注意,严格控制在初凝前用完,并要遵守如下规定:① 注浆开始或中途暂停超过 30 分钟时,要用水润滑注浆罐及其管路
② 注浆孔口压力控制在 0
6Mpa 之间;
③ 注浆管要插至距离孔底 5~10cm 处,随水泥砂浆的注入缓慢匀速拔出,直到注满为止
(7)插锚杆:注浆结束后随即快速将锚杆体插入,锚杆杆体插入孔内的长度不得短于设计长度的 95%
若孔口无砂浆流出,必须将锚杆体拔出重新注浆
2、钢筋砼方格骨架施工方法钢筋砼方格骨架施工在锚杆施工完成后进行,钢筋砼方格骨架施工方法如下:① 测量放样:在锚杆施工完成后立即进行,根据路堑设计开挖坡面放出基坑开挖边线和边坡平台位置
② 基坑开挖:因基坑断面较小,只有采纳人工开挖的方法进行,开挖时注意要使开挖断面垂直于路堑边坡坡面

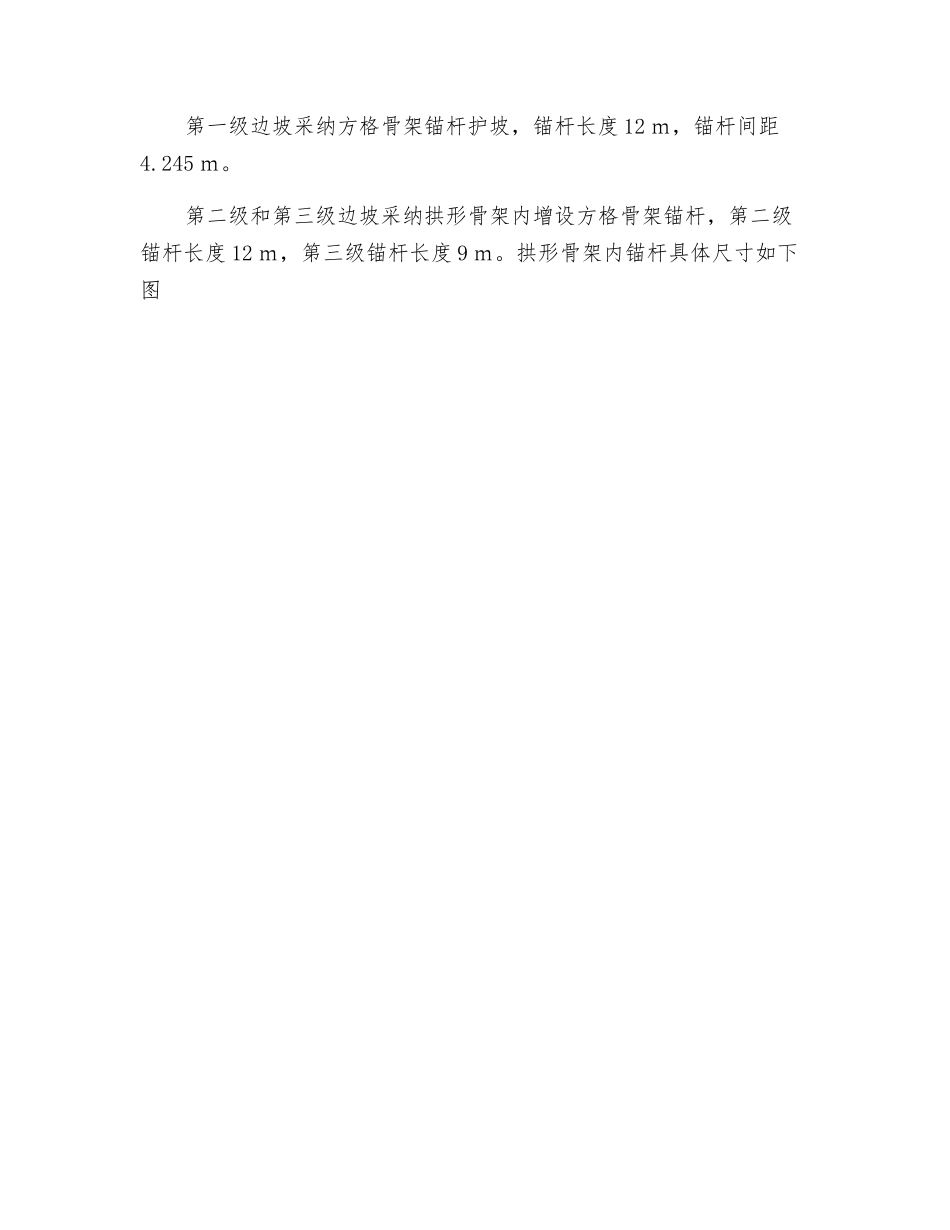

③ 模板加工和安装:模板采纳竹夹板和
