钻机(含钻孔灌注桩)安全技术操作规程

钻机(含钻孔灌注桩)安全技术操作规程_第1页
1/2
钻机(含钻孔灌注桩)安全技术操作规程_第2页
2/2

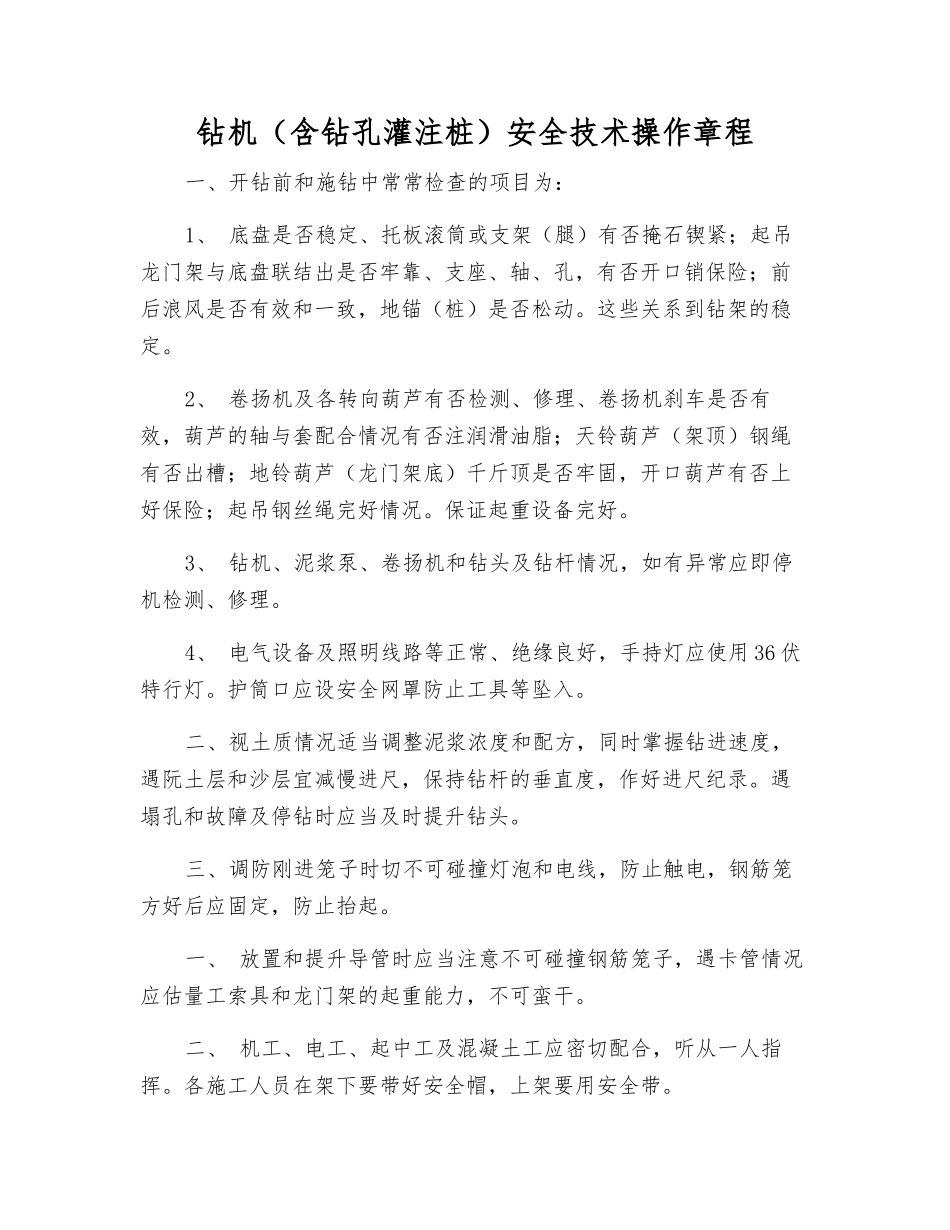

钻机(含钻孔灌注桩)安全技术操作章程一、开钻前和施钻中常常检查的项目为:1、 底盘是否稳定、托板滚筒或支架(腿)有否掩石锲紧;起吊龙门架与底盘联结出是否牢靠、支座、轴、孔,有否开口销保险;前后浪风是否有效和一致,地锚(桩)是否松动。这些关系到钻架的稳定。2、 卷扬机及各转向葫芦有否检测、修理、卷扬机刹车是否有效,葫芦的轴与套配合情况有否注润滑油脂;天铃葫芦(架顶)钢绳有否出槽;地铃葫芦(龙门架底)千斤顶是否牢固,开口葫芦有否上好保险;起吊钢丝绳完好情况。保证起重设备完好。3、 钻机、泥浆泵、卷扬机和钻头及钻杆情况,如有异常应即停机检测、修理。4、 电气设备及照明线路等正常、绝缘良好,手持灯应使用 36 伏特行灯。护筒口应设安全网罩防止工具等坠入。二、视土质情况适当调整泥浆浓度和配方,同时掌握钻进速度,遇阮土层和沙层宜减慢进尺,保持钻杆的垂直度,作好进尺纪录。遇塌孔和故障及停钻时应当及时提升钻头。三、调防刚进笼子时切不可碰撞灯泡和电线,防止触电,钢筋笼方好后应固定,防止抬起。一、 放置和提升导管时应当注意不可碰撞钢筋笼子,遇卡管情况应估量工索具和龙门架的起重能力,不可蛮干。二、 机工、电工、起中工及混凝土工应密切配合,听从一人指挥。各施工人员在架下要带好安全帽,上架要用安全带。三、 浇注混凝土时注意导管埋入深度,随全面升高及时拆除导管。也要做好记录工作。四、 混凝土浇注完毕,做好调整前后缆风,拆除掩木锲子,拆除或放松电缆等物后才能将钻架移至下一个桩位施钻。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钻机(含钻孔灌注桩)安全技术操作规程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
