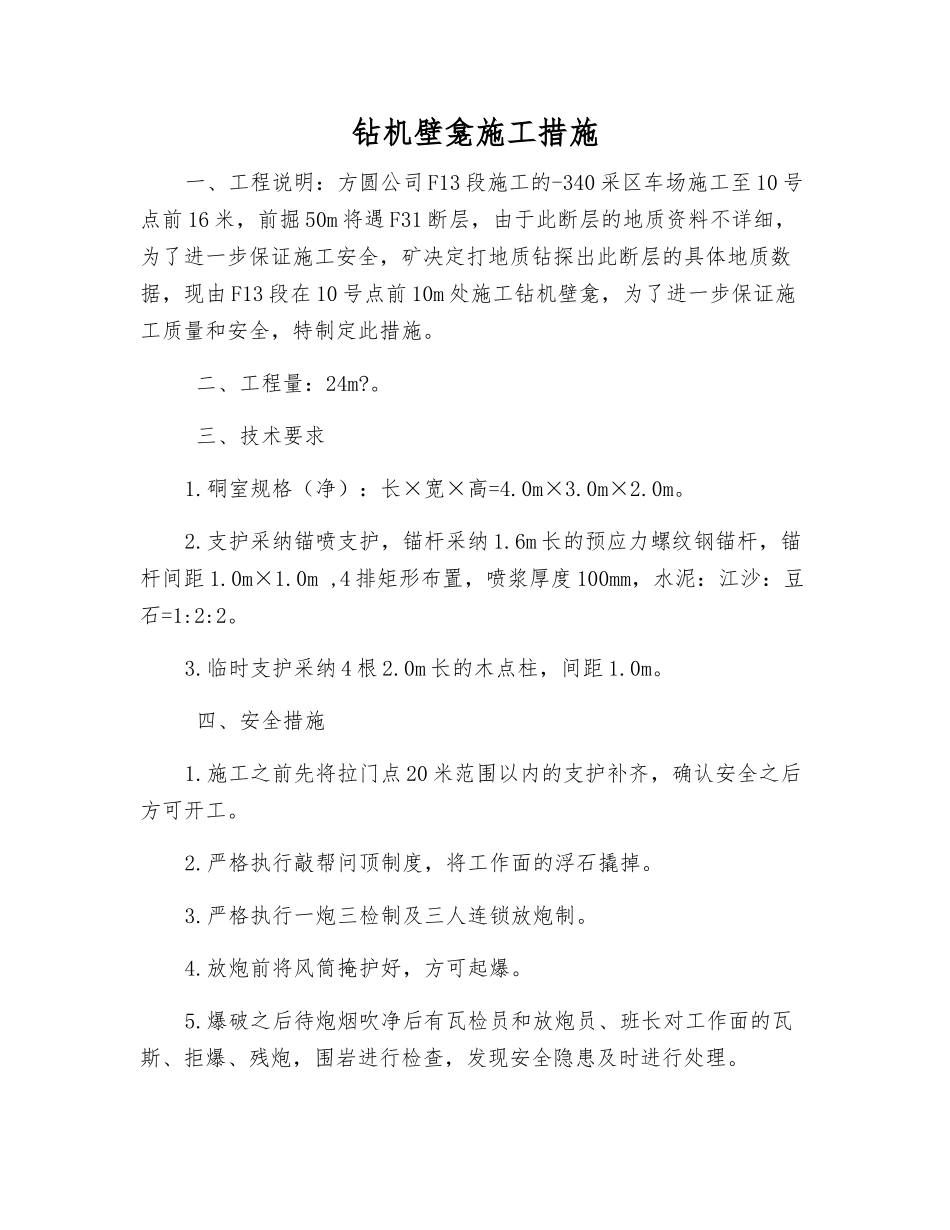

钻机壁龛施工措施一、工程说明:方圆公司 F13 段施工的-340 采区车场施工至 10 号点前 16 米,前掘 50m 将遇 F31 断层,由于此断层的地质资料不详细,为了进一步保证施工安全,矿决定打地质钻探出此断层的具体地质数据,现由 F13 段在 10 号点前 10m 处施工钻机壁龛,为了进一步保证施工质量和安全,特制定此措施
二、工程量:24m
三、技术要求1
硐室规格(净):长×宽×高=4
支护采纳锚喷支护,锚杆采纳 1
6m 长的预应力螺纹钢锚杆,锚杆间距 1
0m ,4 排矩形布置,喷浆厚度 100mm,水泥:江沙:豆石=1:2:2
临时支护采纳 4 根 2
0m 长的木点柱,间距 1
四、安全措施1
施工之前先将拉门点 20 米范围以内的支护补齐,确认安全之后方可开工
严格执行敲帮问顶制度,将工作面的浮石撬掉
严格执行一炮三检制及三人连锁放炮制
放炮前将风筒掩护好,方可起爆
爆破之后待炮烟吹净后有瓦检员和放炮员、班长对工作面的瓦斯、拒爆、残炮,围岩进行检查,发现安全隐患及时进行处理

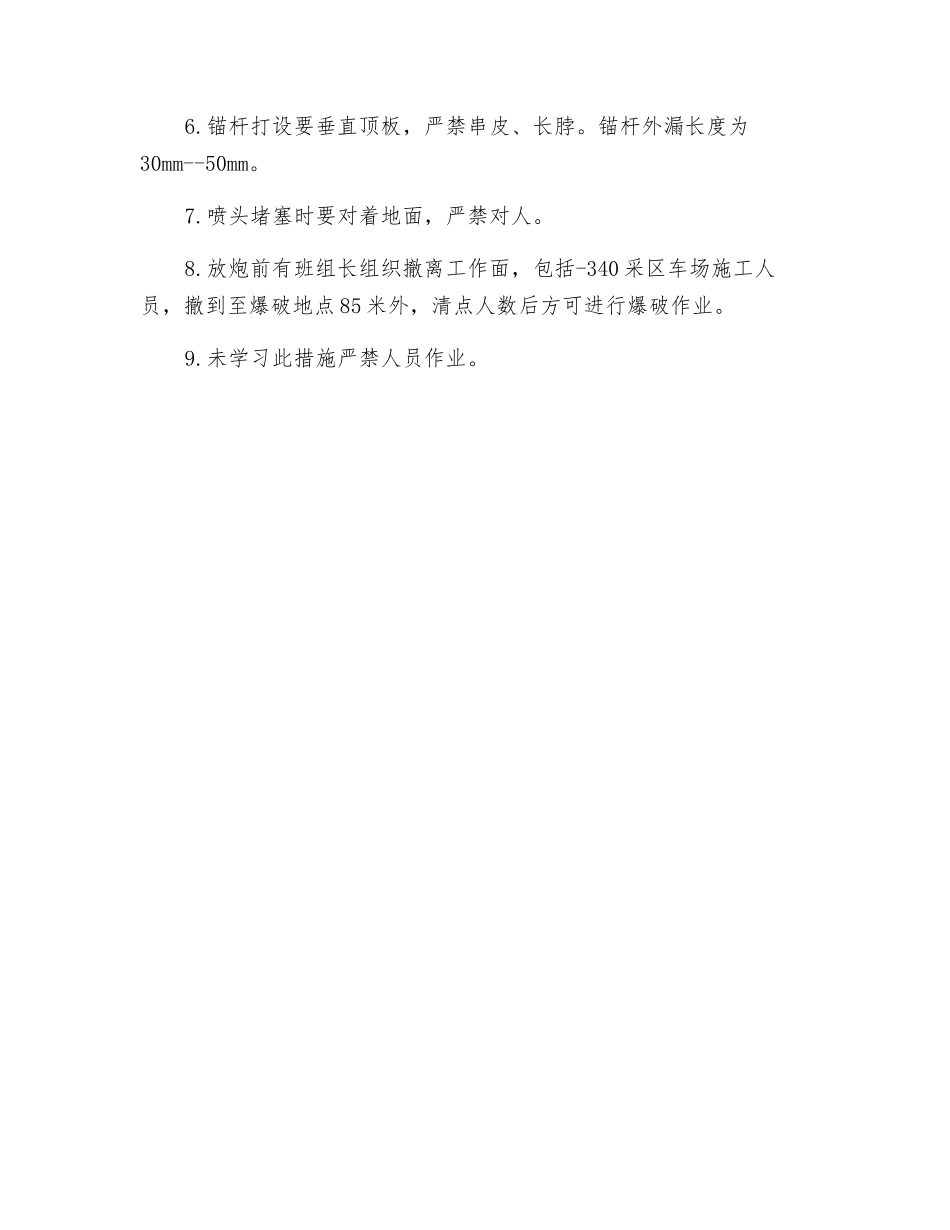

锚杆打设要垂直顶板,严禁串皮、长脖
锚杆外漏长度为30mm--50mm
喷头堵塞时要对着地面,严禁对人
放炮前有班组长组织撤离工作面,包括-340 采区车场施工人员,撤到至爆破地点 85 米外,清点人数后方可进行爆破作业
未学习此措施严禁人员作业
