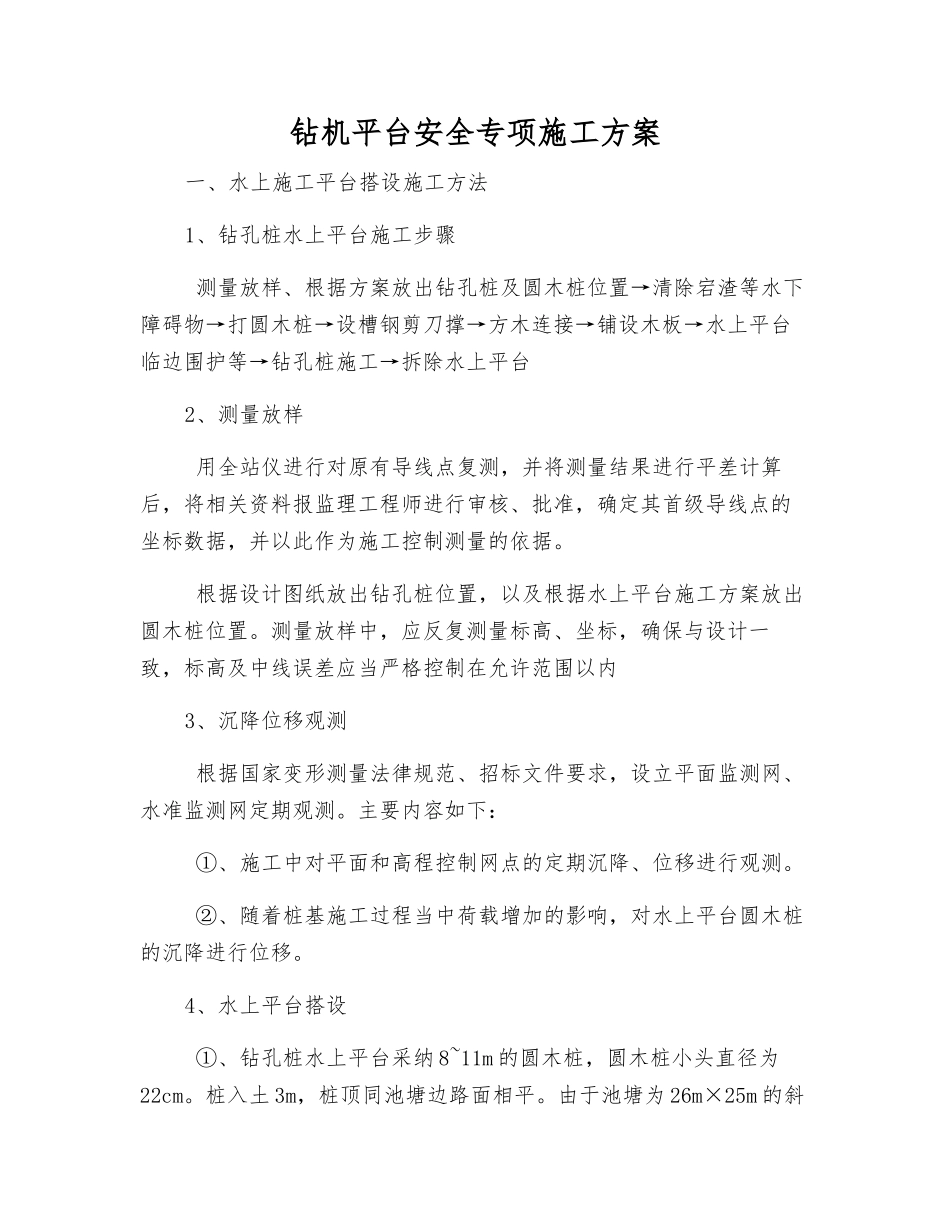

钻机平台安全专项施工方案一、水上施工平台搭设施工方法1、钻孔桩水上平台施工步骤 测量放样、根据方案放出钻孔桩及圆木桩位置→清除宕渣等水下障碍物→打圆木桩→设槽钢剪刀撑→方木连接→铺设木板→水上平台临边围护等→钻孔桩施工→拆除水上平台2、测量放样 用全站仪进行对原有导线点复测,并将测量结果进行平差计算后,将相关资料报监理工程师进行审核、批准,确定其首级导线点的坐标数据,并以此作为施工控制测量的依据
根据设计图纸放出钻孔桩位置,以及根据水上平台施工方案放出圆木桩位置
测量放样中,应反复测量标高、坐标,确保与设计一致,标高及中线误差应当严格控制在允许范围以内3、沉降位移观测 根据国家变形测量法律规范、招标文件要求,设立平面监测网、水准监测网定期观测
主要内容如下: ①、施工中对平面和高程控制网点的定期沉降、位移进行观测
②、随着桩基施工过程当中荷载增加的影响,对水上平台圆木桩的沉降进行位移
4、水上平台搭设 ①、钻孔桩水上平台采纳 8~11m 的圆木桩,圆木桩小头直径为22cm
桩入土 3m,桩顶同池塘边路面相平

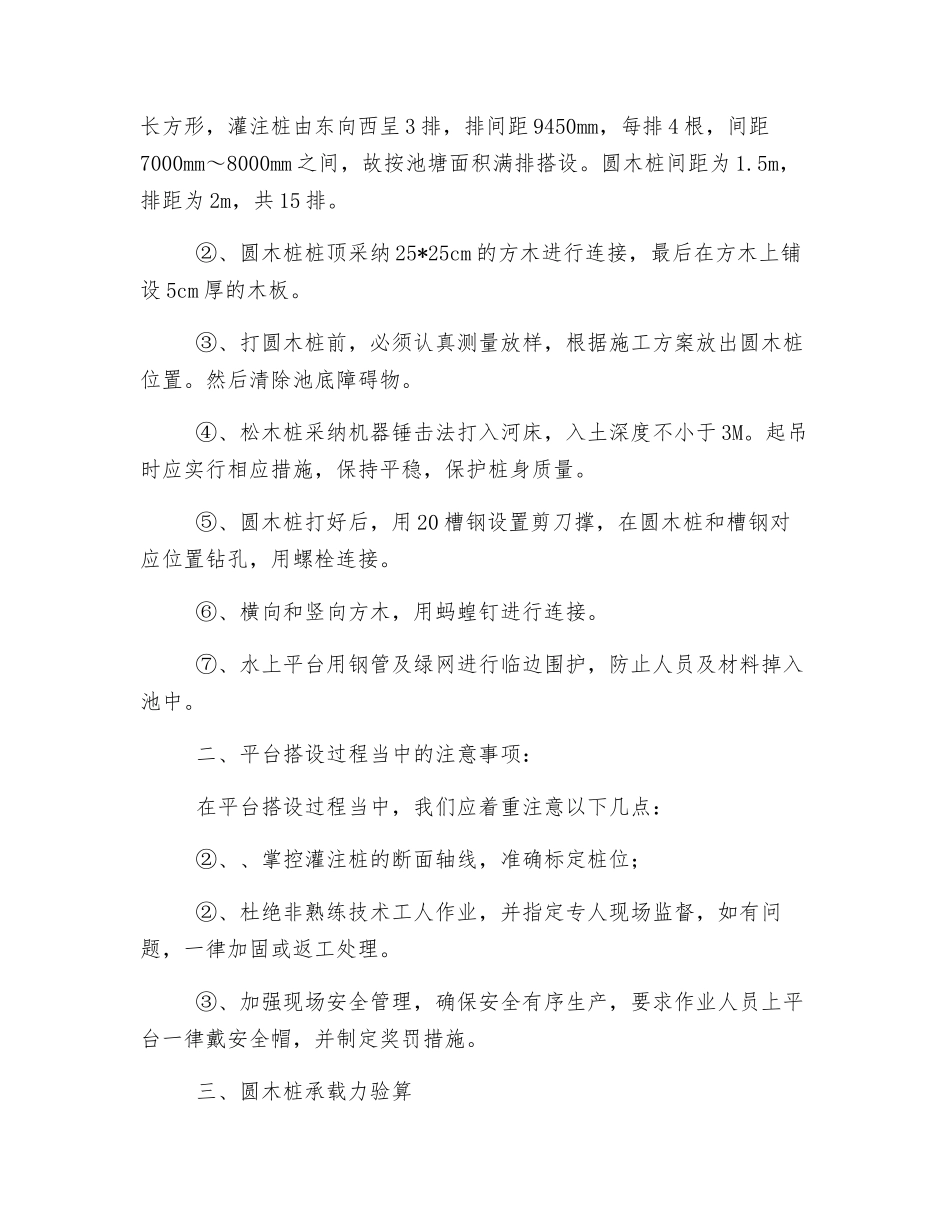

由于池塘为 26m×25m 的斜长方形,灌注桩由东向西呈 3 排,排间距 9450mm,每排 4 根,间距7000mm~8000mm 之间,故按池塘面积满排搭设
圆木桩间距为 1
5m,排距为 2m,共 15 排
②、圆木桩桩顶采纳 25*25cm 的方木进行连接,最后在方木上铺设 5cm 厚的木板
③、打圆木桩前,必须认真测量放样,根据施工方案放出圆木桩位置
然后清除池底障碍物
④、松木桩采纳机器锤击法打入河床,入土深度不小于 3M
起吊时应实行相应措施,保持平稳,保护桩身质量
⑤、圆木桩打好后,用 20 槽钢设置剪刀撑,在圆木桩和槽钢对应位置钻孔,用螺栓连接
⑥、横向和竖向方木,用蚂蝗钉进行连接
⑦、水上平台用钢管及绿网进行临边围护,防止人员及材料掉
