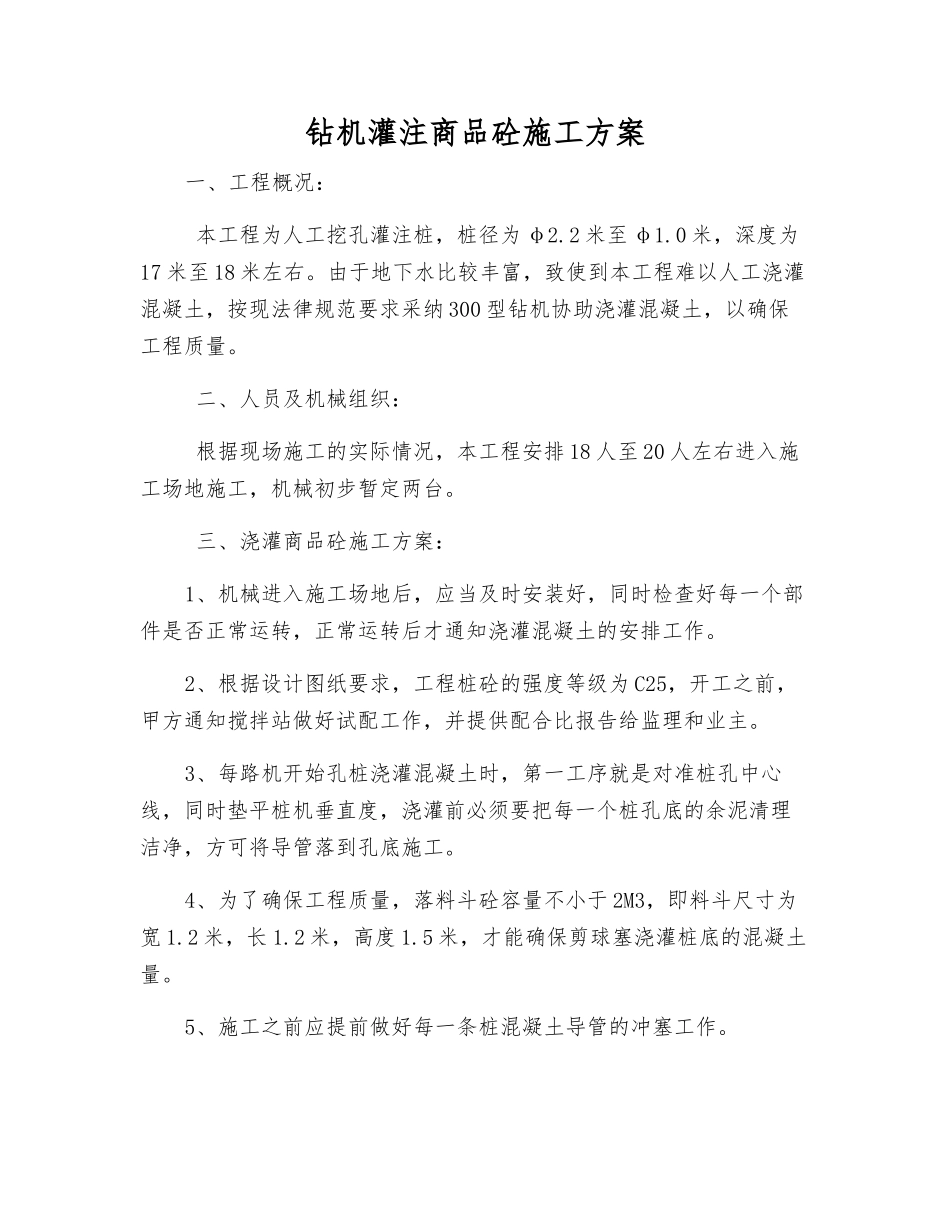

钻机灌注商品砼施工方案一、工程概况: 本工程为人工挖孔灌注桩,桩径为 φ2
2 米至 φ1
0 米,深度为17 米至 18 米左右
由于地下水比较丰富,致使到本工程难以人工浇灌混凝土,按现法律规范要求采纳 300 型钻机协助浇灌混凝土,以确保工程质量
二、人员及机械组织: 根据现场施工的实际情况,本工程安排 18 人至 20 人左右进入施工场地施工,机械初步暂定两台
三、浇灌商品砼施工方案:1、机械进入施工场地后,应当及时安装好,同时检查好每一个部件是否正常运转,正常运转后才通知浇灌混凝土的安排工作
2、根据设计图纸要求,工程桩砼的强度等级为 C25,开工之前,甲方通知搅拌站做好试配工作,并提供配合比报告给监理和业主
3、每路机开始孔桩浇灌混凝土时,第一工序就是对准桩孔中心线,同时垫平桩机垂直度,浇灌前必须要把每一个桩孔底的余泥清理洁净,方可将导管落到孔底施工
4、为了确保工程质量,落料斗砼容量不小于 2M3,即料斗尺寸为宽 1
2 米,长 1
2 米,高度 1
5 米,才能确保剪球塞浇灌桩底的混凝土量
5、施工之前应提前做好每一条桩混凝土导管的冲塞工作
6、施工时应当严格执行施工法律规范要求,保证浇灌混凝土的施工质量
7、浇灌商品砼时,导管离孔底控制在 30~40CM 高度,以利冲塞顺利排出
在浇灌砼整个过程当中,导管埋入混凝土底应当保持 3 至 5 米以下,埋管深度应不小于 1
5 米,以免导管提升时容易入水,影响砼的浇灌质量
每拆一节导管时,应用测绳测定孔内砼量高度是否可以拆卸导管,以防止断桩
8、在浇灌每一条桩砼前,应该先计算好混凝土量,通知搅拌站安排好车辆连续运送混凝土,确保工程质量
9、灌注每一条桩芯混凝土都要做好施工现场记录,并且留一组试件,以备对混凝土质量检测
四、施工安全措施:1、由于本工程是人工挖孔桩,施工场地比较狭小,施工人员进场施工必须做好技术
