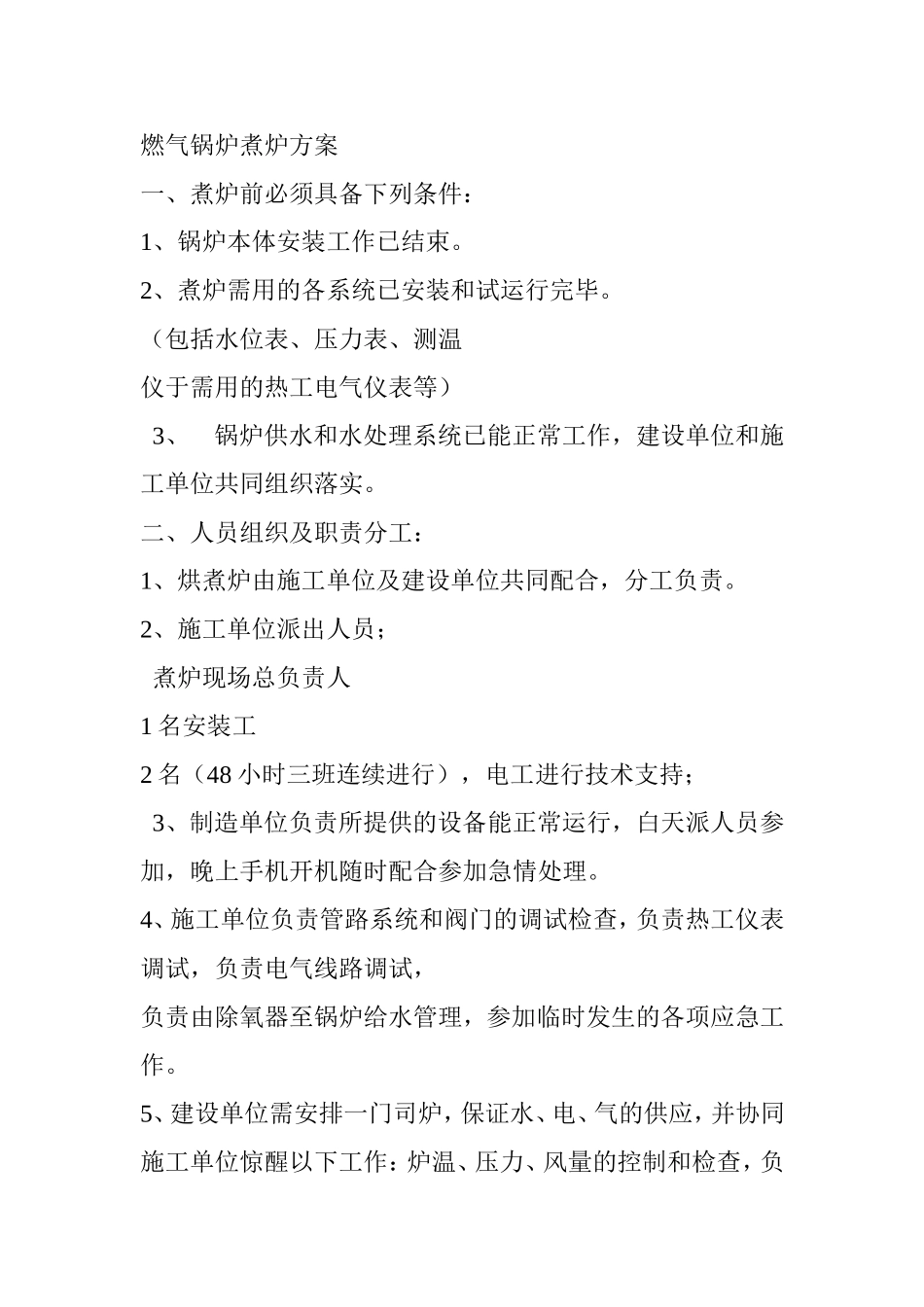

燃气锅炉煮炉方案一、煮炉前必须具备下列条件:1、锅炉本体安装工作已结束
2、煮炉需用的各系统已安装和试运行完毕
(包括水位表、压力表、测温仪于需用的热工电气仪表等)3、锅炉供水和水处理系统已能正常工作,建设单位和施工单位共同组织落实
二、人员组织及职责分工:1、烘煮炉由施工单位及建设单位共同配合,分工负责
2、施工单位派出人员;煮炉现场总负责人1名安装工2名(48小时三班连续进行),电工进行技术支持;3、制造单位负责所提供的设备能正常运行,白天派人员参加,晚上手机开机随时配合参加急情处理
4、施工单位负责管路系统和阀门的调试检查,负责热工仪表调试,负责电气线路调试,负责由除氧器至锅炉给水管理,参加临时发生的各项应急工作

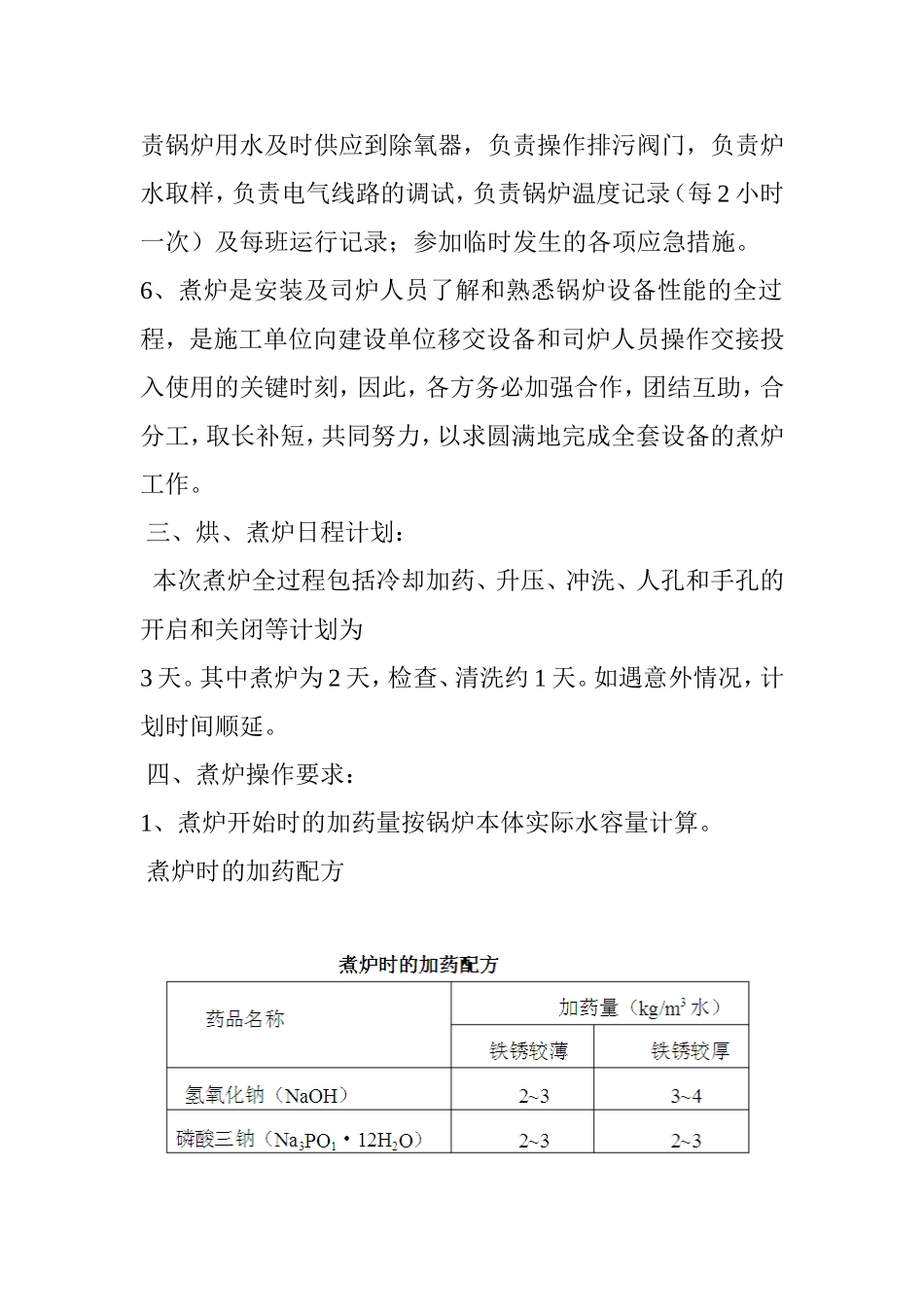

5、建设单位需安排一门司炉,保证水、电、气的供应,并协同施工单位惊醒以下工作:炉温、压力、风量的控制和检查,负责锅炉用水及时供应到除氧器,负责操作排污阀门,负责炉水取样,负责电气线路的调试,负责锅炉温度记录(每2小时一次)及每班运行记录;参加临时发生的各项应急措施
6、煮炉是安装及司炉人员了解和熟悉锅炉设备性能的全过程,是施工单位向建设单位移交设备和司炉人员操作交接投入使用的关键时刻,因此,各方务必加强合作,团结互助,合分工,取长补短,共同努力,以求圆满地完成全套设备的煮炉工作
三、烘、煮炉日程计划:本次煮炉全过程包括冷却加药、升压、冲洗、人孔和手孔的开启和关闭等计划为3天
其中煮炉为2天,检查、清洗约1天
如遇意外情况,计划时间顺延
四、煮炉操作要求:1、煮炉开始时的加药量按锅炉本体实际水容量计算

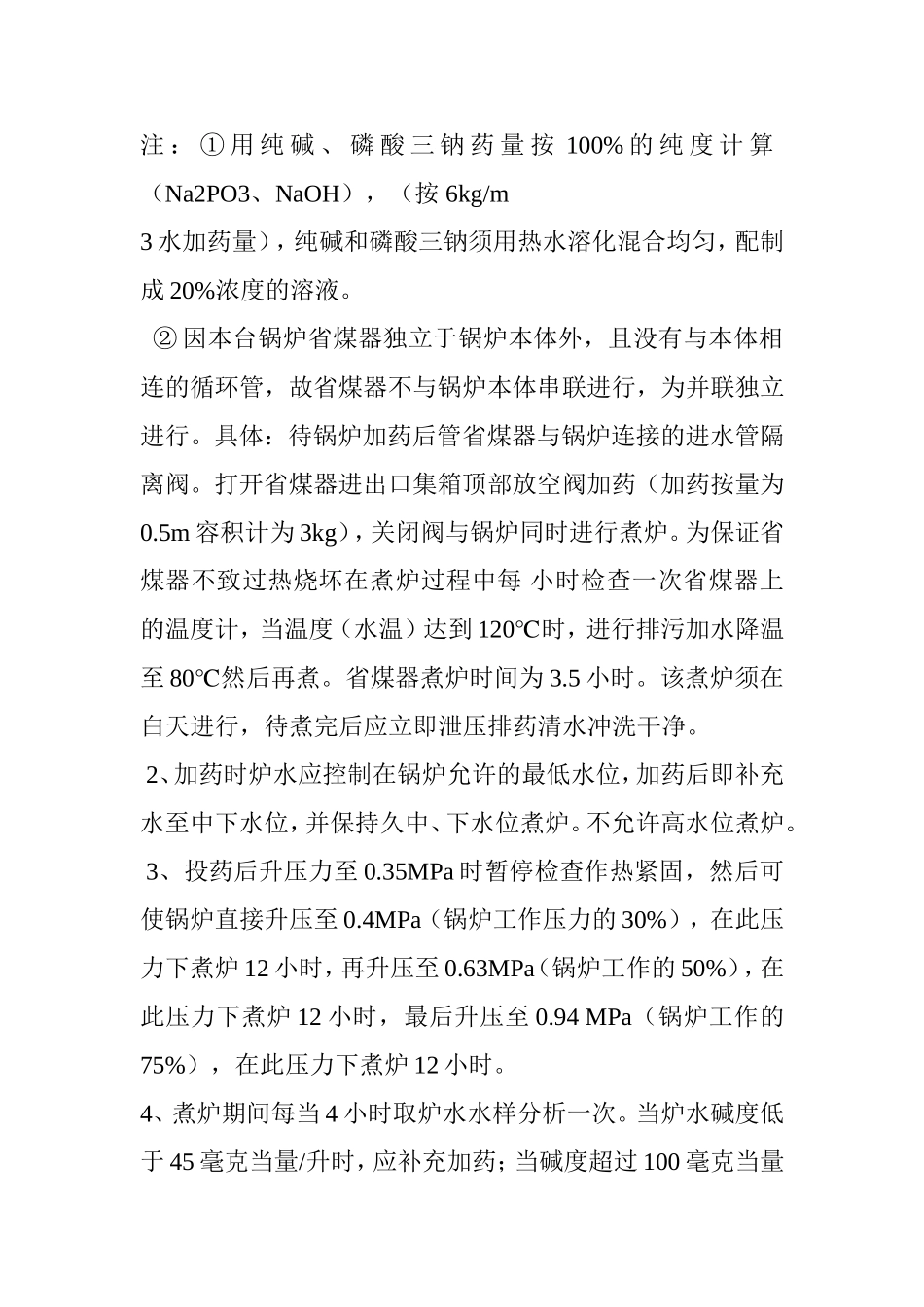

煮炉时的加药配方注:①用纯碱、磷酸三钠药量按100%的纯度计算(Na2PO3、NaOH),(按6kg/m3水加药量),纯碱和磷酸三钠须用热水溶化混合均匀,配制成20%浓度的溶液
②因本台锅炉省煤器独立于锅炉本体外,且没有与本体相连的循环管,故省煤器不与锅炉本体串
