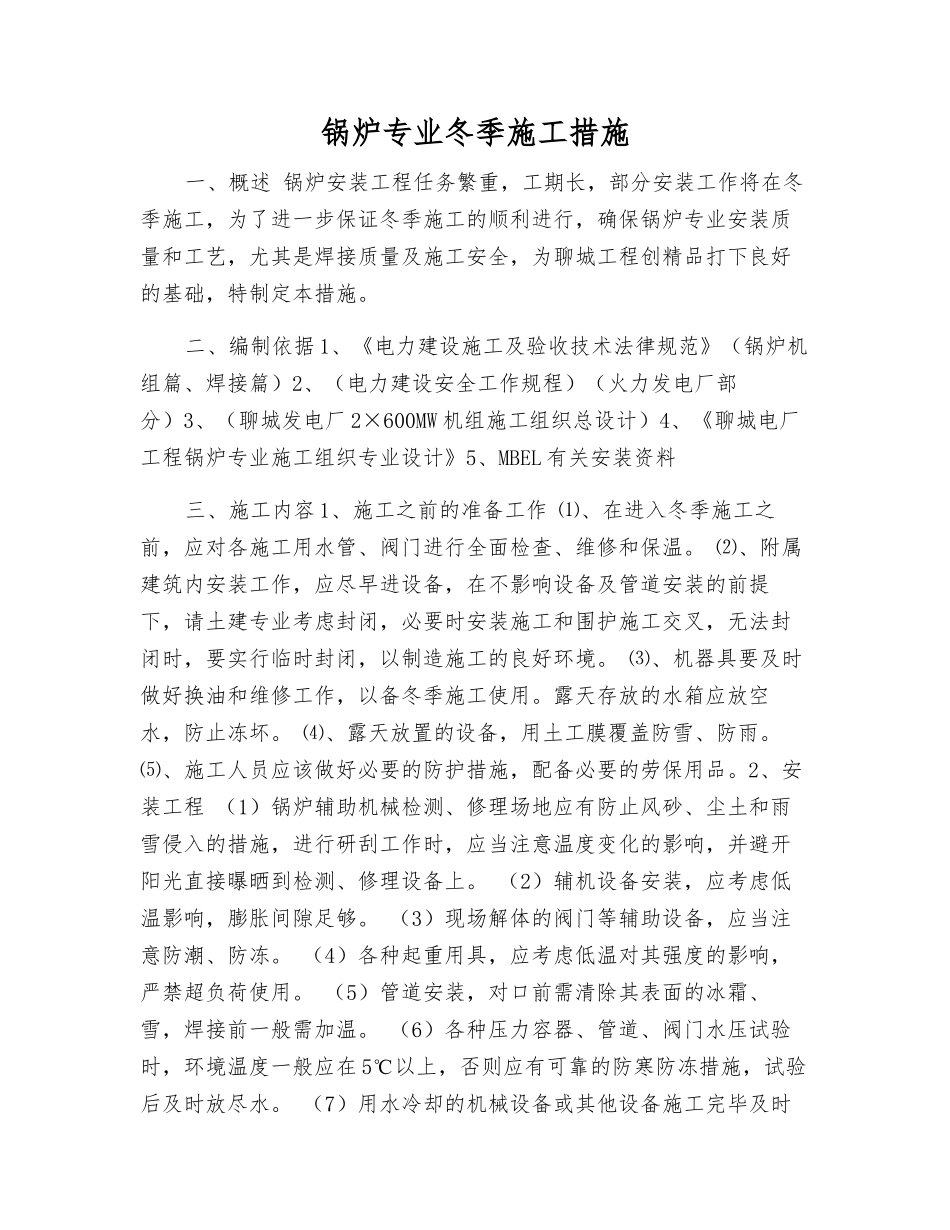

锅炉专业冬季施工措施一、概述 锅炉安装工程任务繁重,工期长,部分安装工作将在冬季施工,为了进一步保证冬季施工的顺利进行,确保锅炉专业安装质量和工艺,尤其是焊接质量及施工安全,为聊城工程创精品打下良好的基础,特制定本措施
二、编制依据 1、《电力建设施工及验收技术法律规范》(锅炉机组篇、焊接篇)2、(电力建设安全工作规程)(火力发电厂部分)3、(聊城发电厂 2×600MW 机组施工组织总设计)4、《聊城电厂工程锅炉专业施工组织专业设计》5、MBEL 有关安装资料三、施工内容 1、施工之前的准备工作 ⑴、在进入冬季施工之前,应对各施工用水管、阀门进行全面检查、维修和保温
⑵、附属建筑内安装工作,应尽早进设备,在不影响设备及管道安装的前提下,请土建专业考虑封闭,必要时安装施工和围护施工交叉,无法封闭时,要实行临时封闭,以制造施工的良好环境
⑶、机器具要及时做好换油和维修工作,以备冬季施工使用
露天存放的水箱应放空水,防止冻坏
⑷、露天放置的设备,用土工膜覆盖防雪、防雨
⑸、施工人员应该做好必要的防护措施,配备必要的劳保用品
2、安装工程 (1)锅炉辅助机械检测、修理场地应有防止风砂、尘土和雨雪侵入的措施,进行研刮工作时,应当注意温度变化的影响,并避开阳光直接曝晒到检测、修理设备上
(2)辅机设备安装,应考虑低温影响,膨胀间隙足够
(3)现场解体的阀门等辅助设备,应当注意防潮、防冻
(4)各种起重用具,应考虑低温对其强度的影响,严禁超负荷使用
(5)管道安装,对口前需清除其表面的冰霜、雪,焊接前一般需加温
(6)各种压力容器、管道、阀门水压试验时,环境温度一般应在 5℃以上,否则应有可靠的防寒防冻措施,试验后及时放尽水
(7)用水冷却的机械设备或其他设备施工完毕及时将水放掉,防止冻坏
3、焊接工程 (1)对合金钢要注意预热和保温

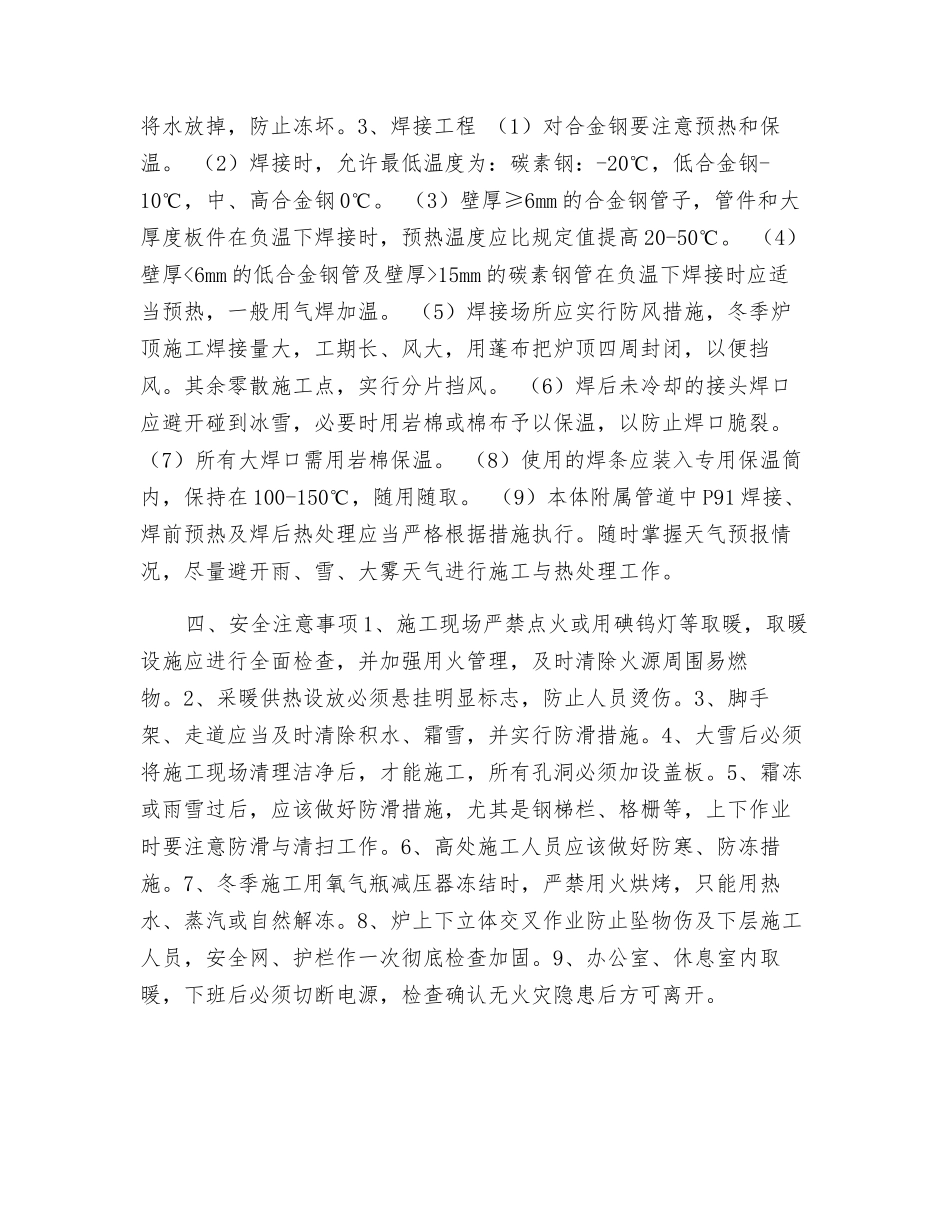

(2)焊接时,允许最低温度为:
