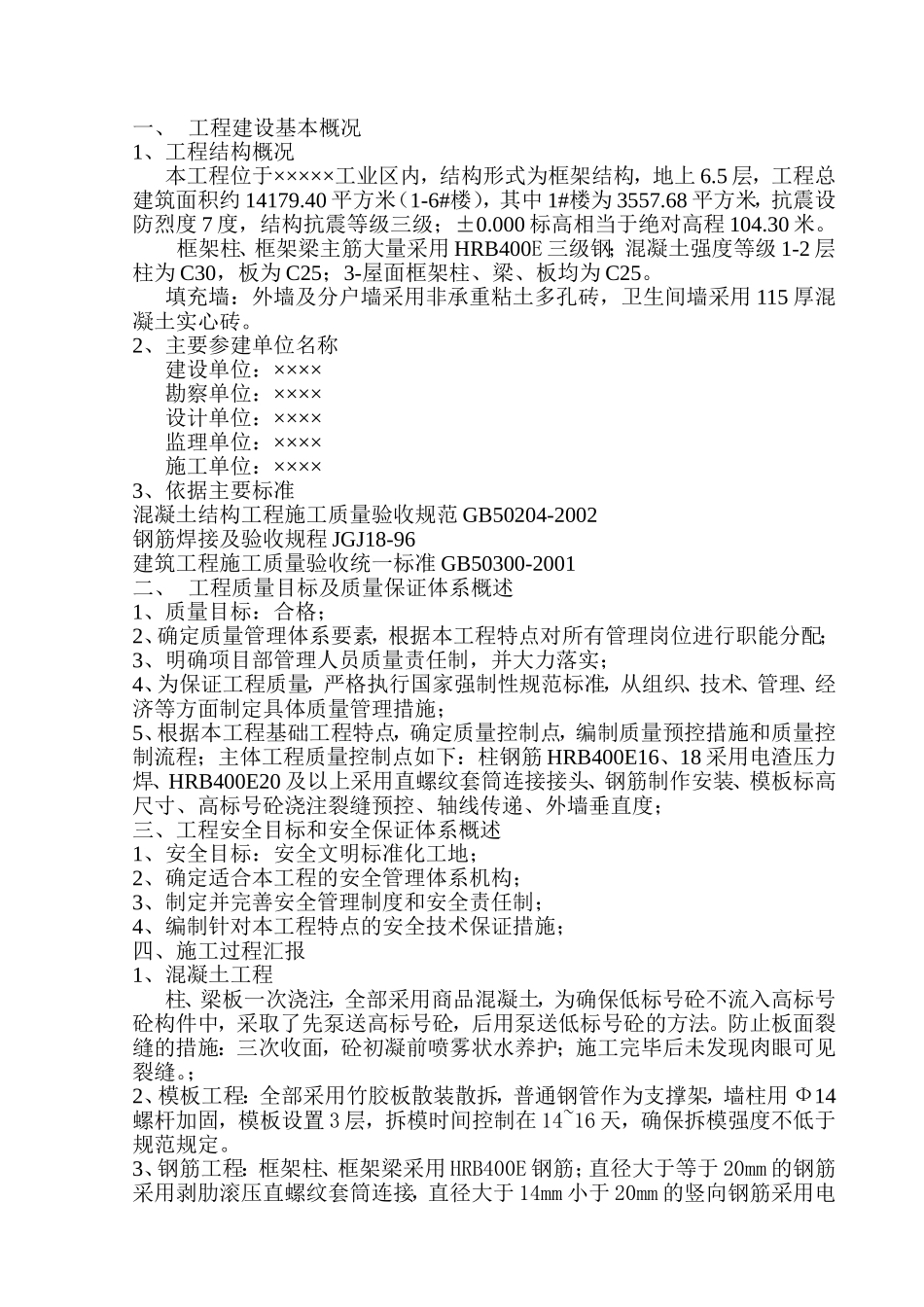

××××花园(1#楼)主体验收自评报告编制:审核:编制单位:×××××××××编制日期:二○一二年七月二十日一、工程建设基本概况1、工程结构概况本工程位于×××××工业区内,结构形式为框架结构,地上6.5层,工程总建筑面积约14179.40平方米(1-6#楼),其中1#楼为3557.68平方米,抗震设防烈度7度,结构抗震等级三级;±0.000标高相当于绝对高程104.30米。框架柱、框架梁主筋大量采用HRB400E三级钢;混凝土强度等级1-2层柱为C30,板为C25;3-屋面框架柱、梁、板均为C25。填充墙:外墙及分户墙采用非承重粘土多孔砖,卫生间墙采用115厚混凝土实心砖。2、主要参建单位名称建设单位:××××勘察单位:××××设计单位:××××监理单位:××××施工单位:××××3、依据主要标准混凝土结构工程施工质量验收规范GB50204-2002钢筋焊接及验收规程JGJ18-96建筑工程施工质量验收统一标准GB50300-2001二、工程质量目标及质量保证体系概述1、质量目标:合格;2、确定质量管理体系要素,根据本工程特点对所有管理岗位进行职能分配;3、明确项目部管理人员质量责任制,并大力落实;4、为保证工程质量,严格执行国家强制性规范标准,从组织、技术、管理、经济等方面制定具体质量管理措施;5、根据本工程基础工程特点,确定质量控制点,编制质量预控措施和质量控制流程;主体工程质量控制点如下:柱钢筋HRB400E16、18采用电渣压力焊、HRB400E20及以上采用直螺纹套筒连接接头、钢筋制作安装、模板标高尺寸、高标号砼浇注裂缝预控、轴线传递、外墙垂直度;三、工程安全目标和安全保证体系概述1、安全目标:安全文明标准化工地;2、确定适合本工程的安全管理体系机构;3、制定并完善安全管理制度和安全责任制;4、编制针对本工程特点的安全技术保证措施;四、施工过程汇报1、混凝土工程柱、梁板一次浇注,全部采用商品混凝土,为确保低标号砼不流入高标号砼构件中,采取了先泵送高标号砼,后用泵送低标号砼的方法。防止板面裂缝的措施:三次收面,砼初凝前喷雾状水养护;施工完毕后未发现肉眼可见裂缝。;2、模板工程:全部采用竹胶板散装散拆,普通钢管作为支撑架,墙柱用Ф14螺杆加固,模板设置3层,拆模时间控制在14~16天,确保拆模强度不低于规范规定。3、钢筋工程:框架柱、框架梁采用HRB400E钢筋;直径大于等于20mm的钢筋采用剥肋滚压直螺纹套筒连接,直径大于14mm小于20mm的竖向钢筋采用电渣压力焊,其余采用绑扎连接。4、填充墙、隔墙工程:按照有关要求在卫生间底部设200mm高C20细石混凝土,砌块填充墙上部采用斜砌砖做法,在室内抹灰前砌筑。5、质量检查验收情况(1)质量验收程序原材料验收程序:报送原材料厂家资质证书检测报告——材料进场——未检材料与已检材料标志——原材料进场复检——合格、准许使用(不合格、退场)工序质量验收程序:施工方案编制——方案审查——工序施工——班组自检——项目部专职质量员检查——报请监理公司检查验收(2)质量检查情况主体结构原材料全部合格,未发生不合格退场现象;钢筋工程中,钢筋品种、规格、数量、位置、接头位置、接头质量、尺寸、锚固搭接长度、保护层厚度检验等基本符合设计及规范要求;砼工程中,砼标号、浇注、振捣、施工方法、试块留置及强度、养护、表面平整度、标高等基本符合设计及规范要求,冬期施工措施符合施工方案要求;模板工程中,模板强度、刚度、稳定性、尺寸、标高、垂直度、接缝等基本符合设计及规范要求;五、原材料检验、试验情况1、钢材进场838t(1-6号楼共计),原材检验31组,合格率100%;2、砼配合比报告4份,分别为C25、C30(配合比报告均为搅拌站提供);砂浆配合比报告二份:为M5.0、M7.5水泥混合砂浆(报告未出);3、砼试块:标养试块16组,同条件养护试块15组;已测试试块检验结果均满足设计和规范要求;4、电渣焊接头检验16组,合格率100%;直螺纹套筒接头检验9组,合格率100%;5、砼坍落度检查:16批,每个部位为一批,每批不少于4次,检验结果均符合配合比报告和设计规范要求。六、施工验收检验批检查情况分项工程名称检验批数自检结果监理检查评定钢筋工程16合格合格模板模板16...
