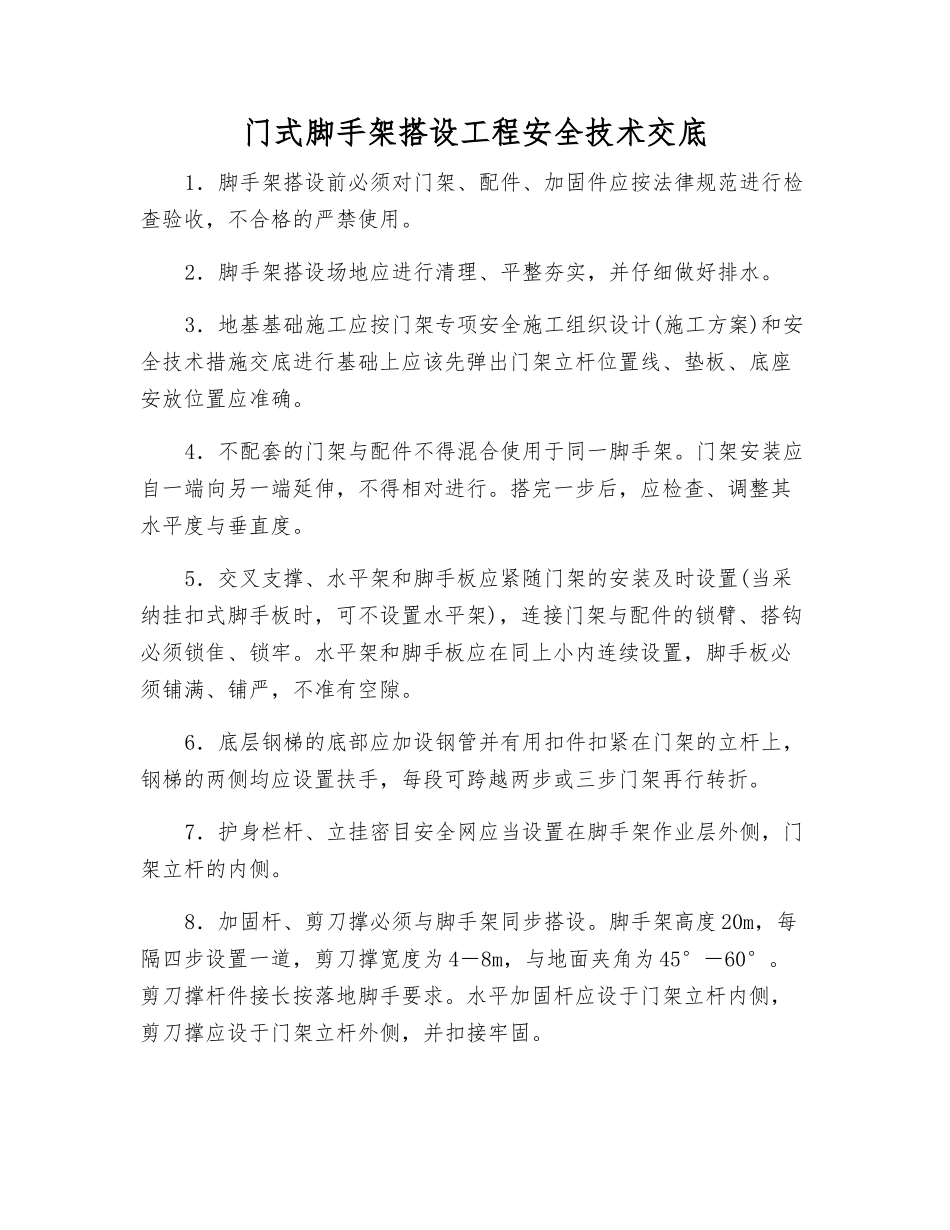

门式脚手架搭设工程安全技术交底1.脚手架搭设前必须对门架、配件、加固件应按法律规范进行检查验收,不合格的严禁使用。2.脚手架搭设场地应进行清理、平整夯实,并仔细做好排水。3.地基基础施工应按门架专项安全施工组织设计(施工方案)和安全技术措施交底进行基础上应该先弹出门架立杆位置线、垫板、底座安放位置应准确。4.不配套的门架与配件不得混合使用于同一脚手架。门架安装应自一端向另一端延伸,不得相对进行。搭完一步后,应检查、调整其水平度与垂直度。5.交叉支撑、水平架和脚手板应紧随门架的安装及时设置(当采纳挂扣式脚手板时,可不设置水平架),连接门架与配件的锁臂、搭钩必须锁隹、锁牢。水平架和脚手板应在同上小内连续设置,脚手板必须铺满、铺严,不准有空隙。6.底层钢梯的底部应加设钢管并有用扣件扣紧在门架的立杆上,钢梯的两侧均应设置扶手,每段可跨越两步或三步门架再行转折。7.护身栏杆、立挂密目安全网应当设置在脚手架作业层外侧,门架立杆的内侧。8.加固杆、剪刀撑必须与脚手架同步搭设。脚手架高度 20m,每隔四步设置一道,剪刀撑宽度为 4-8m,与地面夹角为 45°-60°。剪刀撑杆件接长按落地脚手要求。水平加固杆应设于门架立杆内侧,剪刀撑应设于门架立杆外侧,并扣接牢固。9.连墙件的搭设必须随脚手架设同步进行,严禁滞后设置或搭设完毕后补做。当脚手架作业层高出相邻连墙件已两步的,应实行确保稳定的临时拉接措施,直到连墙搭设完毕后,方可拆除。10.墙件设置:架高 45m 以下时,垂直≤6m,每二层设一处,水平≤8m;架高 45-60m 时,垂直≤4m,每层设一处,水平≤6m,并应当符合法律规范规定。11.固件、连墙件等与门架采纳扣件连接,扣件规格必须与所连钢管外径相匹配,扣件螺栓拧紧,扭力矩宜为 50-60N·m,并不得小于 40N·m。12.脚手架搭设完毕或分段搭设完毕必须进行验收检查,合格签字确认后,交付使用。13.脚手架拆除必须按拆除方案交底规定进行。拆除前应清除架子上材料、工具和杂物,拆除时应当设置警戒区和挂警戒标志,并派人负责监护。14.拆除的顺序,应从一端向另一端,自上而下逐层地进行,同一层的构配件和加固件应按先上后下,先外后里的顺序进行,最后拆除连墙件、通长水平杆和剪刀撑等必须在脚手架拆除到相关门架时,方可拆除。15.的工人必须站在临时设置的脚手板上进行拆卸作业。拆除作业中,严禁使用榔头等硬物击打、撬挖。拆卸连接部位时,应该先将锁座上的锁...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

门式脚手架搭设工程安全技术交底

确认删除?
VIP

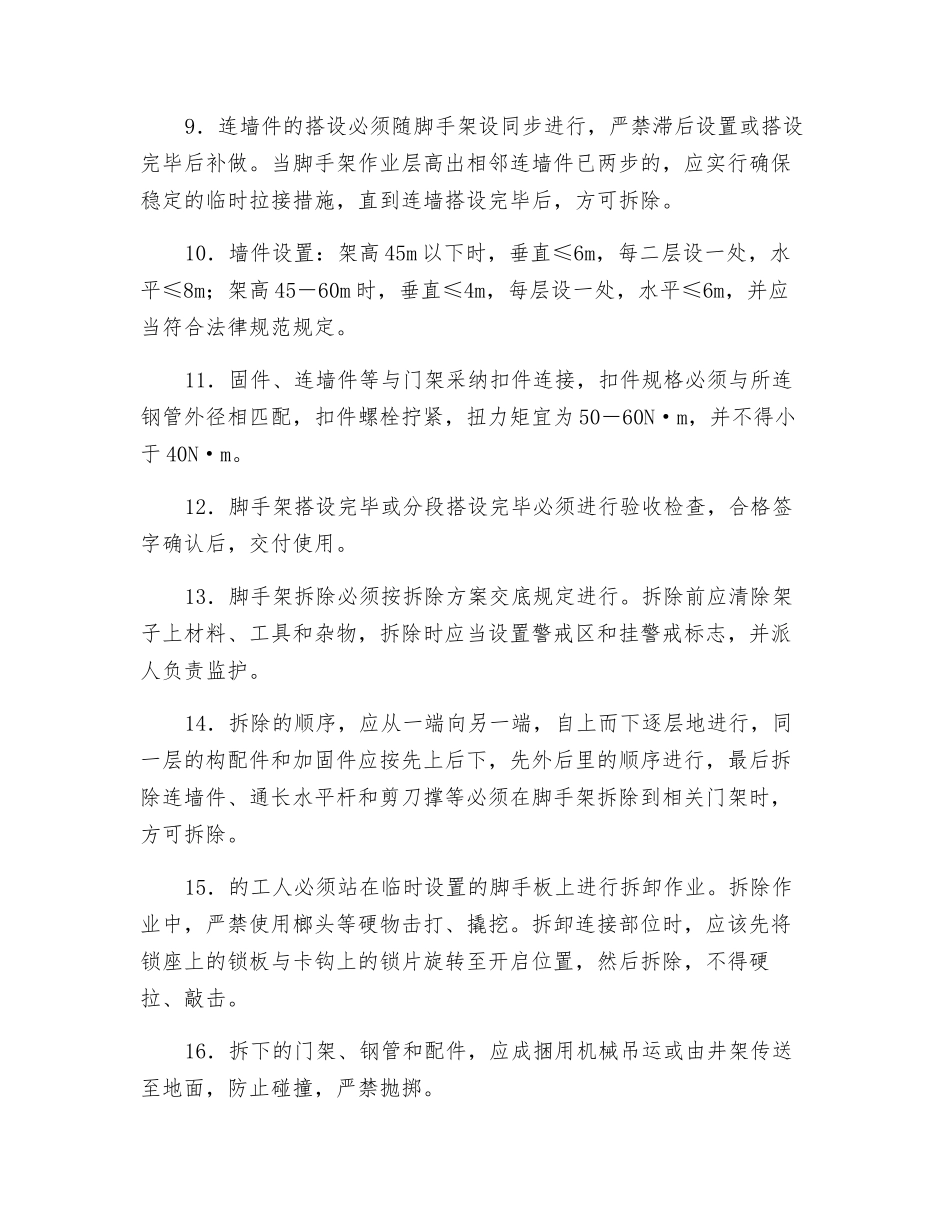

微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
