空调水系统管道施工工艺

空调水系统管道施工工艺_第1页
1/22
空调水系统管道施工工艺_第2页
2/22
空调水系统管道施工工艺_第3页
3/22

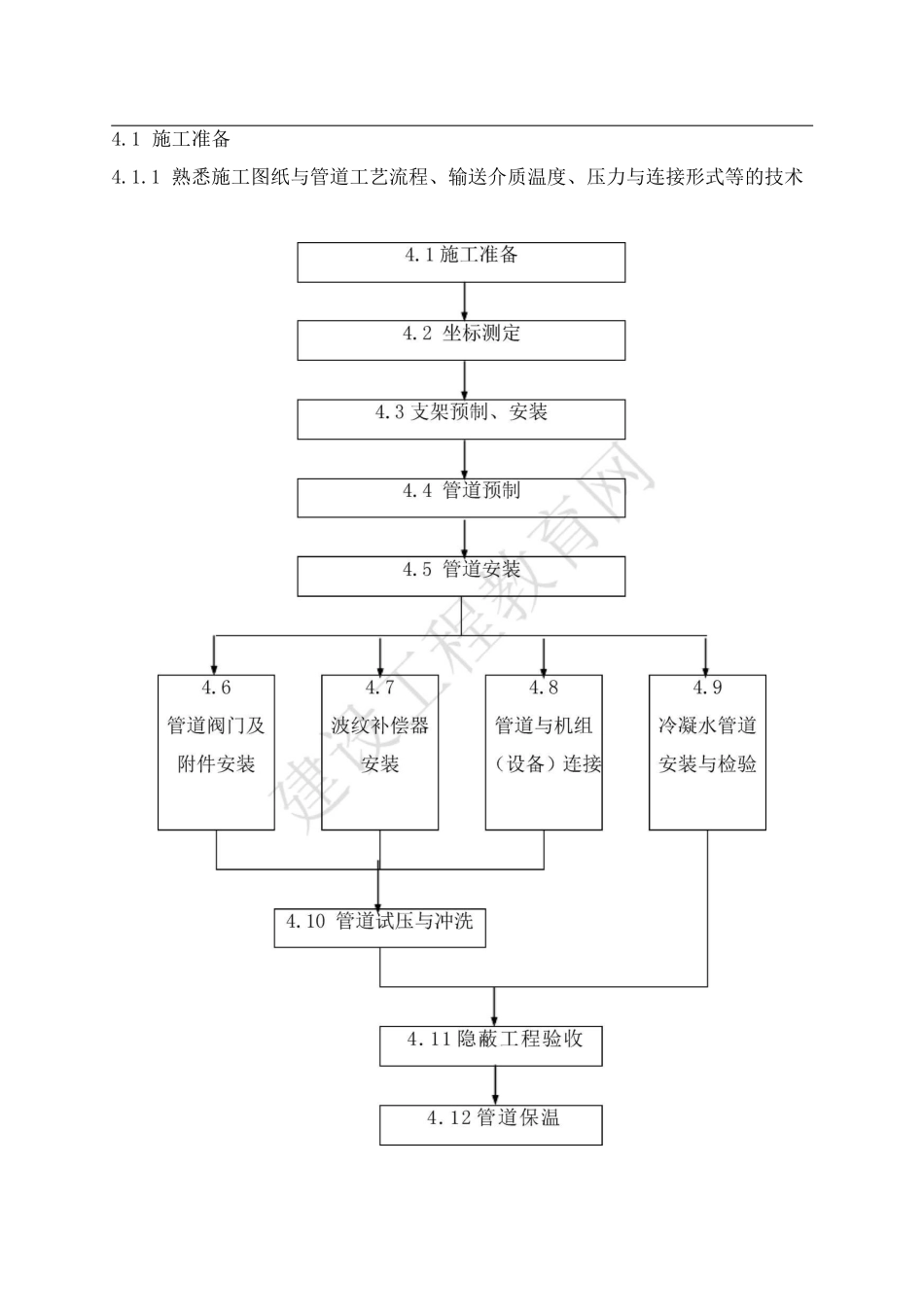

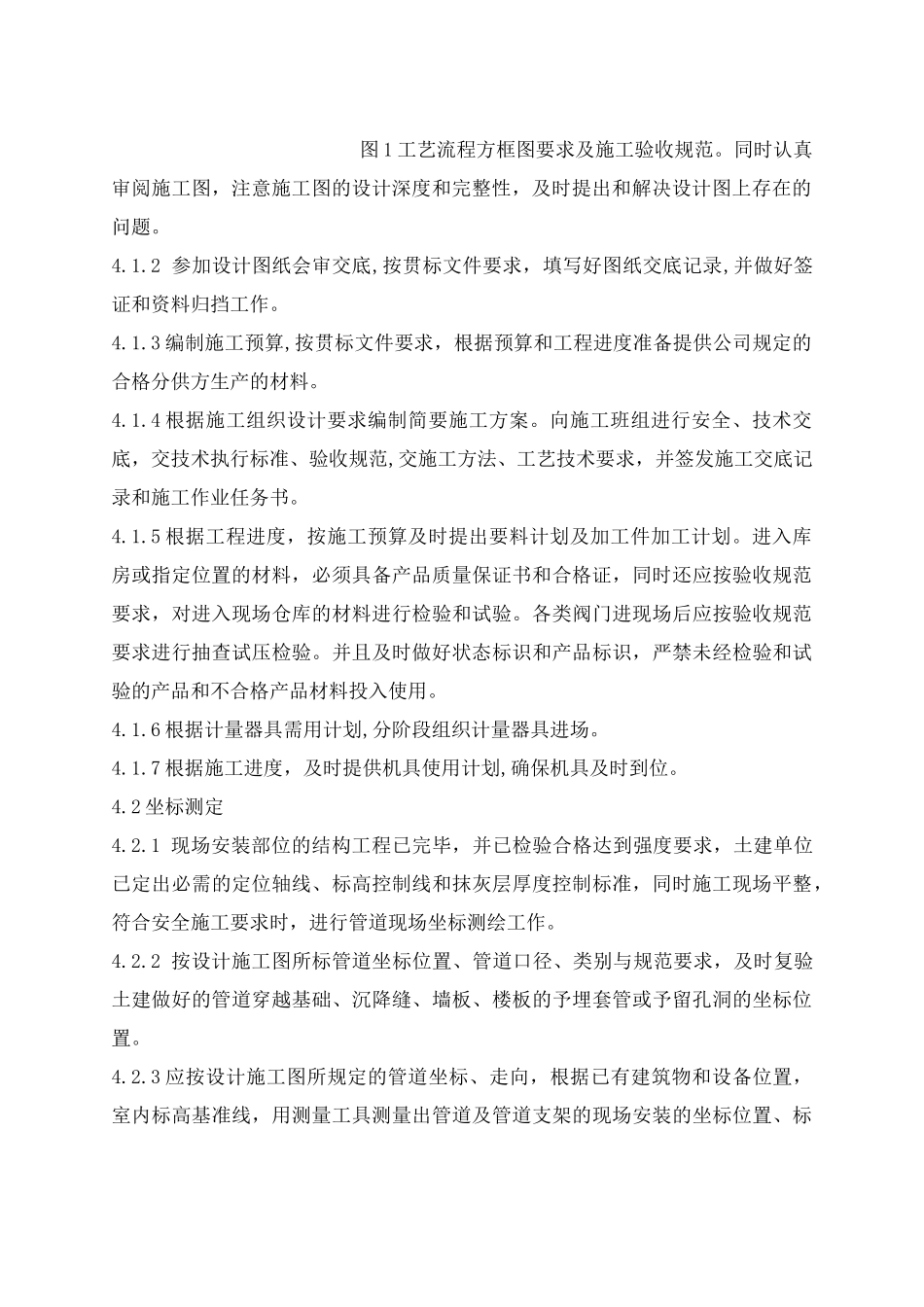

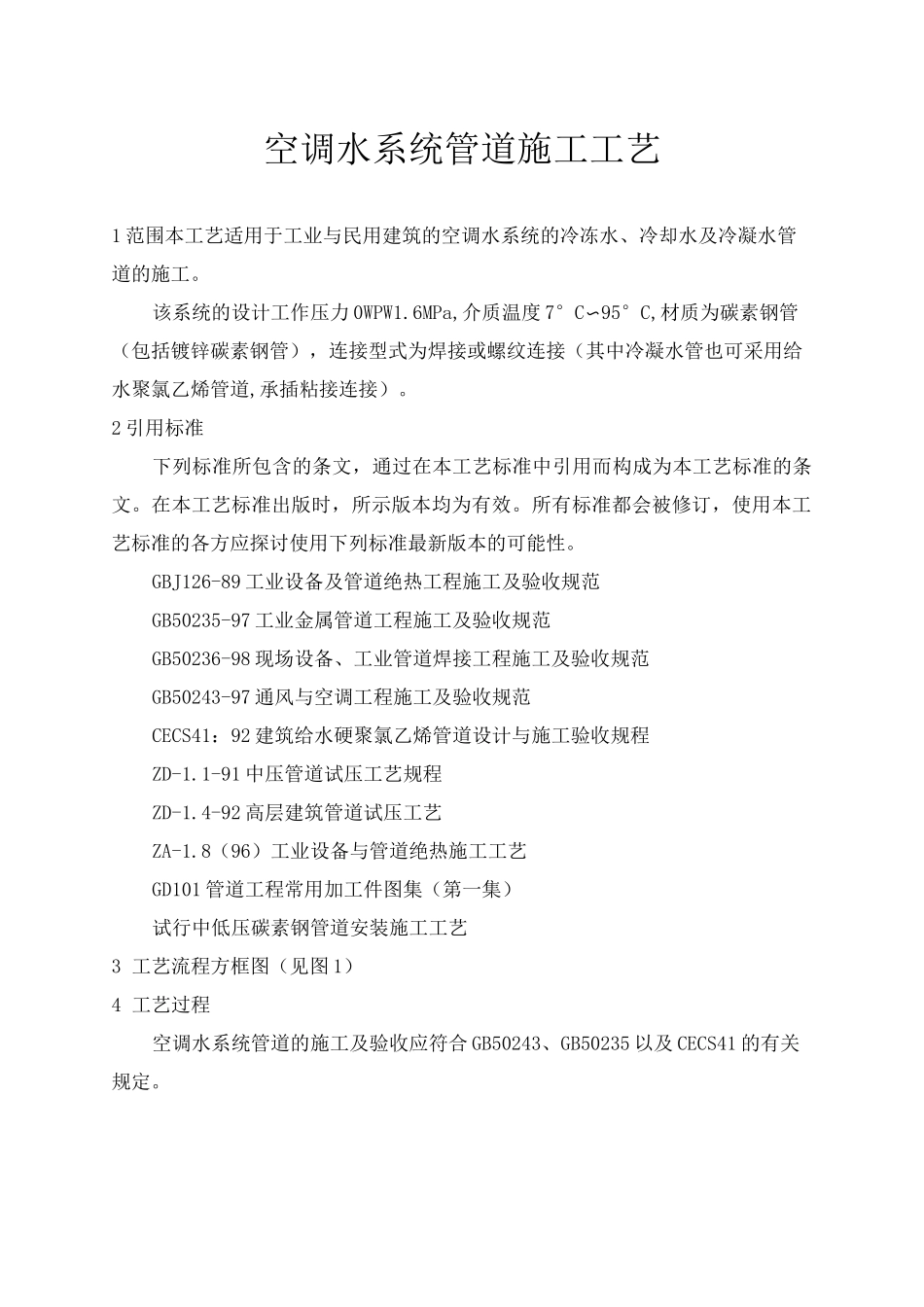

空调水系统管道施工工艺1 范围本工艺适用于工业与民用建筑的空调水系统的冷冻水、冷却水及冷凝水管道的施工。该系统的设计工作压力 0WPW1.6MPa,介质温度 7°C〜95°C,材质为碳素钢管(包括镀锌碳素钢管),连接型式为焊接或螺纹连接(其中冷凝水管也可采用给水聚氯乙烯管道,承插粘接连接)。2 引用标准下列标准所包含的条文,通过在本工艺标准中引用而构成为本工艺标准的条文。在本工艺标准出版时,所示版本均为有效。所有标准都会被修订,使用本工艺标准的各方应探讨使用下列标准最新版本的可能性。GBJ126-89 工业设备及管道绝热工程施工及验收规范GB50235-97 工业金属管道工程施工及验收规范GB50236-98 现场设备、工业管道焊接工程施工及验收规范GB50243-97 通风与空调工程施工及验收规范CECS41:92 建筑给水硬聚氯乙烯管道设计与施工验收规程ZD-1.1-91 中压管道试压工艺规程ZD-1.4-92 高层建筑管道试压工艺ZA-1.8(96)工业设备与管道绝热施工工艺GD101 管道工程常用加工件图集(第一集)试行中低压碳素钢管道安装施工工艺3 工艺流程方框图(见图 1)4 工艺过程空调水系统管道的施工及验收应符合 GB50243、GB50235 以及 CECS41 的有关规定。4.1 施工准备4.1.1 熟悉施工图纸与管道工艺流程、输送介质温度、压力与连接形式等的技术图 1 工艺流程方框图要求及施工验收规范。同时认真审阅施工图,注意施工图的设计深度和完整性,及时提出和解决设计图上存在的问题。4.1.2 参加设计图纸会审交底,按贯标文件要求,填写好图纸交底记录,并做好签证和资料归挡工作。4.1.3 编制施工预算,按贯标文件要求,根据预算和工程进度准备提供公司规定的合格分供方生产的材料。4.1.4 根据施工组织设计要求编制简要施工方案。向施工班组进行安全、技术交底,交技术执行标准、验收规范,交施工方法、工艺技术要求,并签发施工交底记录和施工作业任务书。4.1.5 根据工程进度,按施工预算及时提出要料计划及加工件加工计划。进入库房或指定位置的材料,必须具备产品质量保证书和合格证,同时还应按验收规范要求,对进入现场仓库的材料进行检验和试验。各类阀门进现场后应按验收规范要求进行抽查试压检验。并且及时做好状态标识和产品标识,严禁未经检验和试验的产品和不合格产品材料投入使用。4.1.6 根据计量器具需用计划,分阶段组织计量器具进场。4.1.7 根据施工进度,及时提供机具使用计划,确保机具及时到位。4.2 坐标测定4.2.1 现场安...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

空调水系统管道施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
