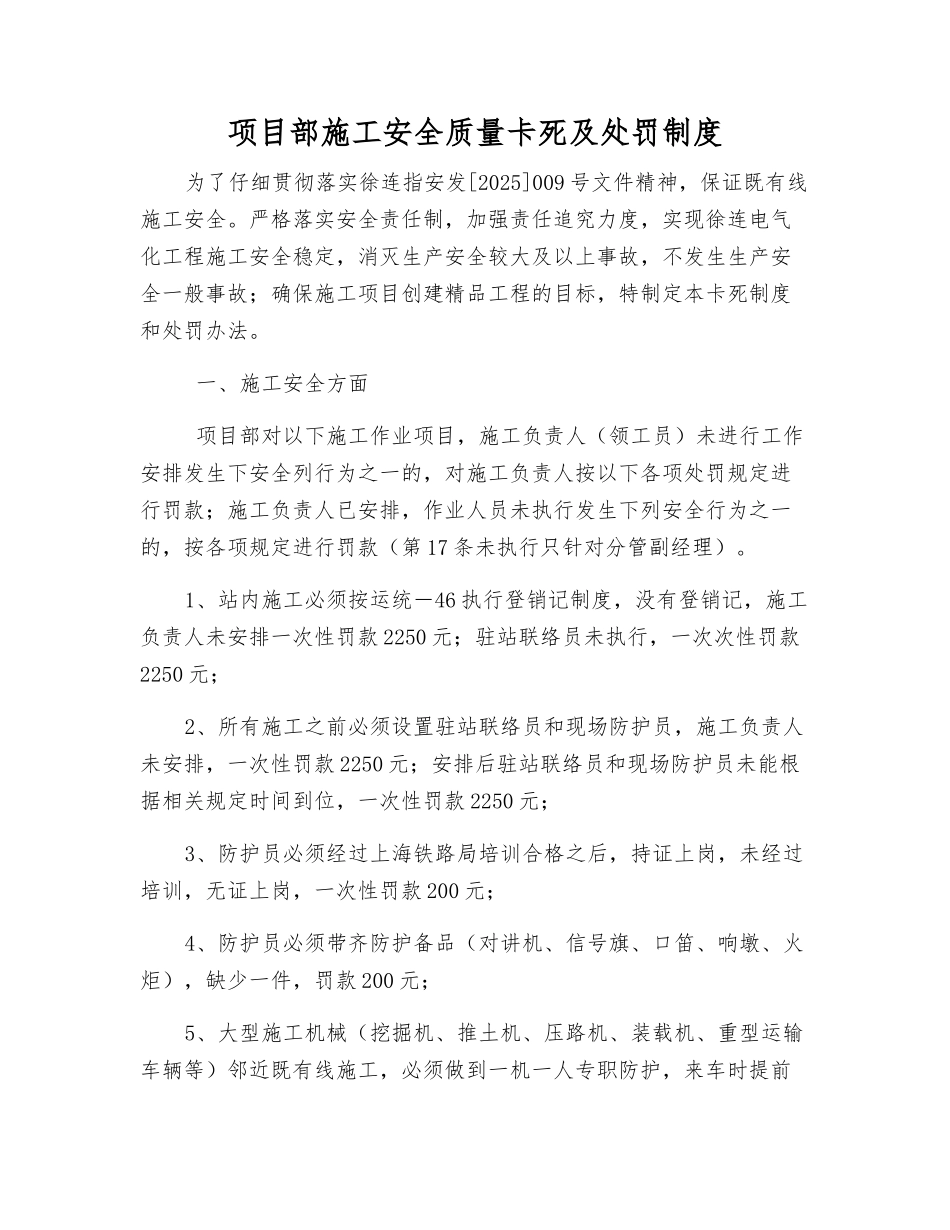

项目部施工安全质量卡死及处罚制度为了仔细贯彻落实徐连指安发[2025]009 号文件精神,保证既有线施工安全。严格落实安全责任制,加强责任追究力度,实现徐连电气化工程施工安全稳定,消灭生产安全较大及以上事故,不发生生产安全一般事故;确保施工项目创建精品工程的目标,特制定本卡死制度和处罚办法。 一、施工安全方面 项目部对以下施工作业项目,施工负责人(领工员)未进行工作安排发生下安全列行为之一的,对施工负责人按以下各项处罚规定进行罚款;施工负责人已安排,作业人员未执行发生下列安全行为之一的,按各项规定进行罚款(第 17 条未执行只针对分管副经理)。1、站内施工必须按运统-46 执行登销记制度,没有登销记,施工负责人未安排一次性罚款 2250 元;驻站联络员未执行,一次次性罚款2250 元;2、所有施工之前必须设置驻站联络员和现场防护员,施工负责人未安排,一次性罚款 2250 元;安排后驻站联络员和现场防护员未能根据相关规定时间到位,一次性罚款 2250 元;3、防护员必须经过上海铁路局培训合格之后,持证上岗,未经过培训,无证上岗,一次性罚款 200 元;4、防护员必须带齐防护备品(对讲机、信号旗、口笛、响墩、火炬),缺少一件,罚款 200 元;5、大型施工机械(挖掘机、推土机、压路机、装载机、重型运输车辆等)邻近既有线施工,必须做到一机一人专职防护,来车时提前停止作业,不得侵入限界,未能根据相关规定执行,一次性罚款 1250元;6、靠近既有线施工,必须设置安全防护警戒带(绳),未设置,一次性罚款 1250 元;7、在既有线各项施工,必须要有设备管理单位人员配合、监督,没有执行配合、监督制度,一次性罚款 200 元;8、各种大型机械操作人员必须经培训考试合格有操作证方可上岗,没有操作证上岗,一次性罚款 200 元;9、在既有线各项施工,上道人员必须穿戴防护服和上岗证,否则将根据相关规定进行处罚规定进行罚款;施工负责人已安排,作业人员未执行发生下列安全行为之一的,按各项规定进行罚款。1、路基填筑必须清表,划格卸土,专人控制,虚铺厚度不得大于30 厘米,未执行者,一次性罚款 200 元;2、改良土拌和,要计量掺灰,含量符合要求,路拌不得少于 3遍,大于 10 毫米颗粒不得多于 20%,未执行者,罚款 1250 元;3、路基填料含水量为+2、-3,压实后无弹簧土,未执行者,罚款1250 元;4、路基填料级配碎石应级配良好;土质填料要有检测报告,未执行者,罚...
