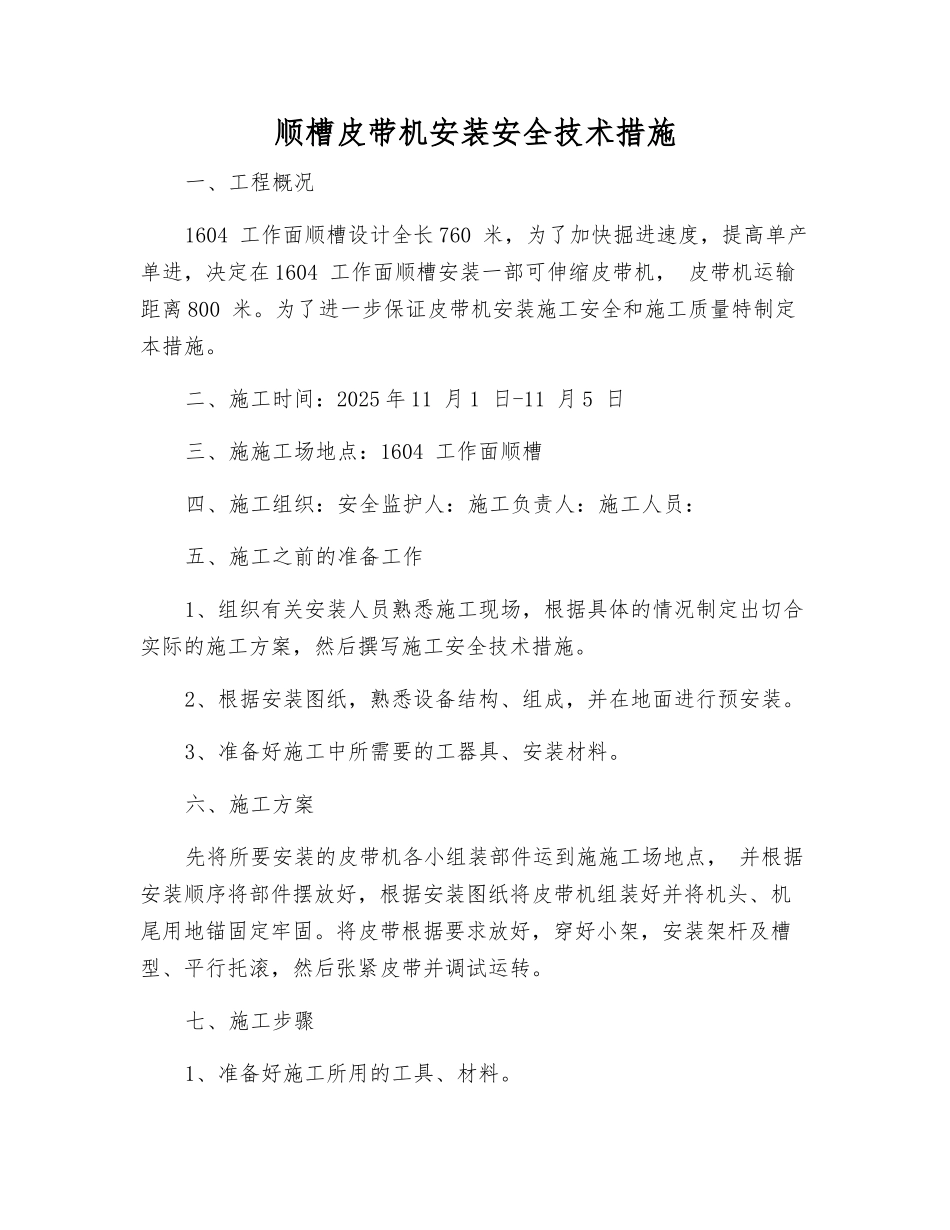

顺槽皮带机安装安全技术措施一、工程概况1604 工作面顺槽设计全长 760 米,为了加快掘进速度,提高单产单进,决定在 1604 工作面顺槽安装一部可伸缩皮带机, 皮带机运输距离 800 米
为了进一步保证皮带机安装施工安全和施工质量特制定本措施
二、施工时间:2025 年 11 月 1 日-11 月 5 日三、施施工场地点:1604 工作面顺槽四、施工组织:安全监护人:施工负责人:施工人员:五、施工之前的准备工作1、组织有关安装人员熟悉施工现场,根据具体的情况制定出切合实际的施工方案,然后撰写施工安全技术措施
2、根据安装图纸,熟悉设备结构、组成,并在地面进行预安装
3、准备好施工中所需要的工器具、安装材料
六、施工方案先将所要安装的皮带机各小组装部件运到施施工场地点, 并根据安装顺序将部件摆放好,根据安装图纸将皮带机组装好并将机头、机尾用地锚固定牢固
将皮带根据要求放好,穿好小架,安装架杆及槽型、平行托滚,然后张紧皮带并调试运转
七、施工步骤1、准备好施工所用的工具、材料
2、下井前由施工负责人向所有工作人员传达施工安全技术措施,讲清工作内容、步骤、分工和安全注意事项
3、做好起吊设备和起吊用钢丝绳及绳套的检查,符合要求后才准予使用
4、对安装皮带的顺槽底板进行清理,尽量保证地板水平或保持平缓过度,尤其是机头要保证巷道高度满足安装要求,与附近的其他设施距离符合要求,保证运输安全
5、将机头、机尾各部件根据图纸进行安装
6、安装机头、机尾的同时组织人员展放皮带、穿 H 架、连接架杆及安装槽型、平行拖滚
7、机头、机尾安装好并固定牢固后,穿机头皮带并利用张紧绞车进行紧带
8、安装完毕后,对皮带机各部分进行认真检查,确认符合试车要求,才可进行试车运转
9、在试车过程当中,对跑偏段进行调偏,到符合正常运转要求

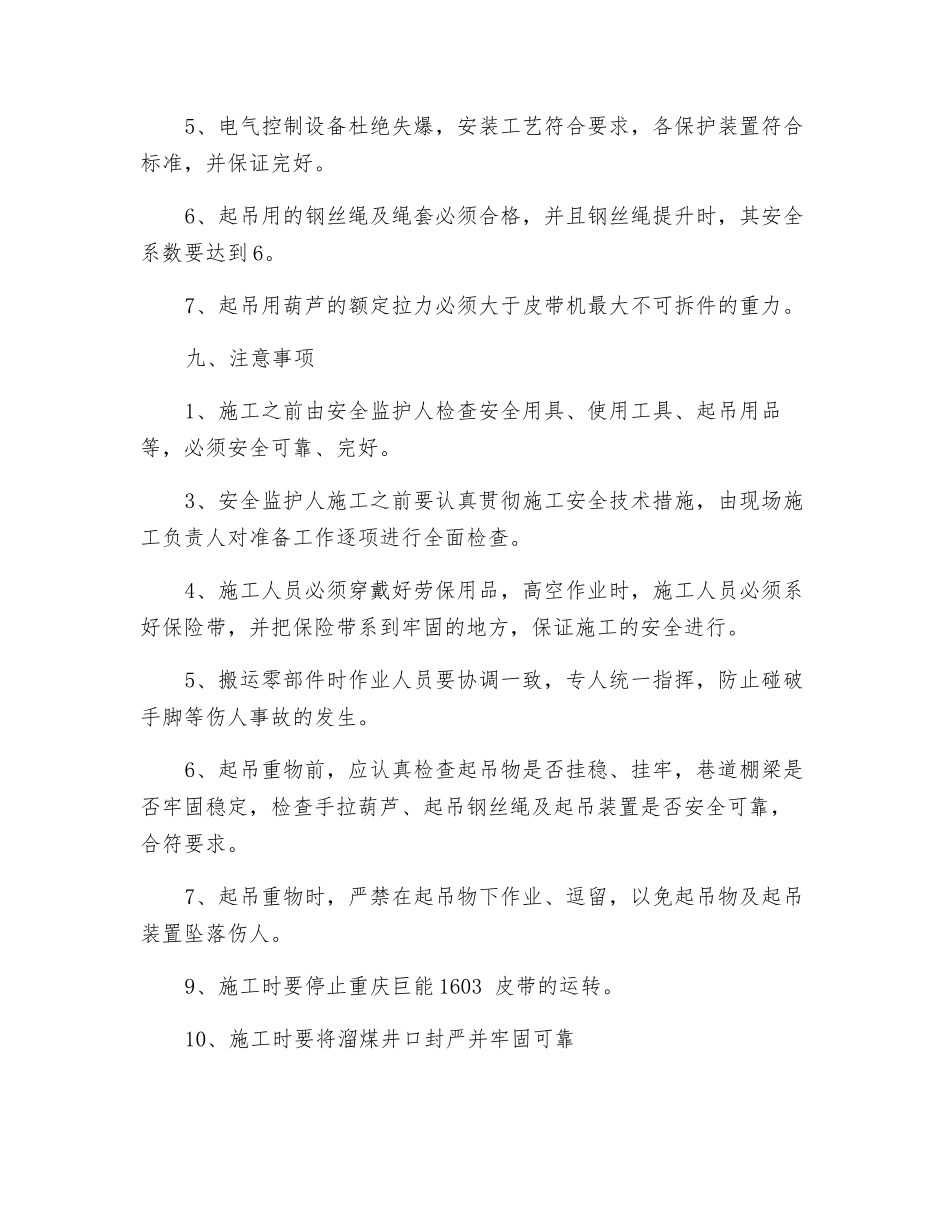

10、安装、调试完毕后,收拾完所用的材料和工具,清理现场,然后撤离安
