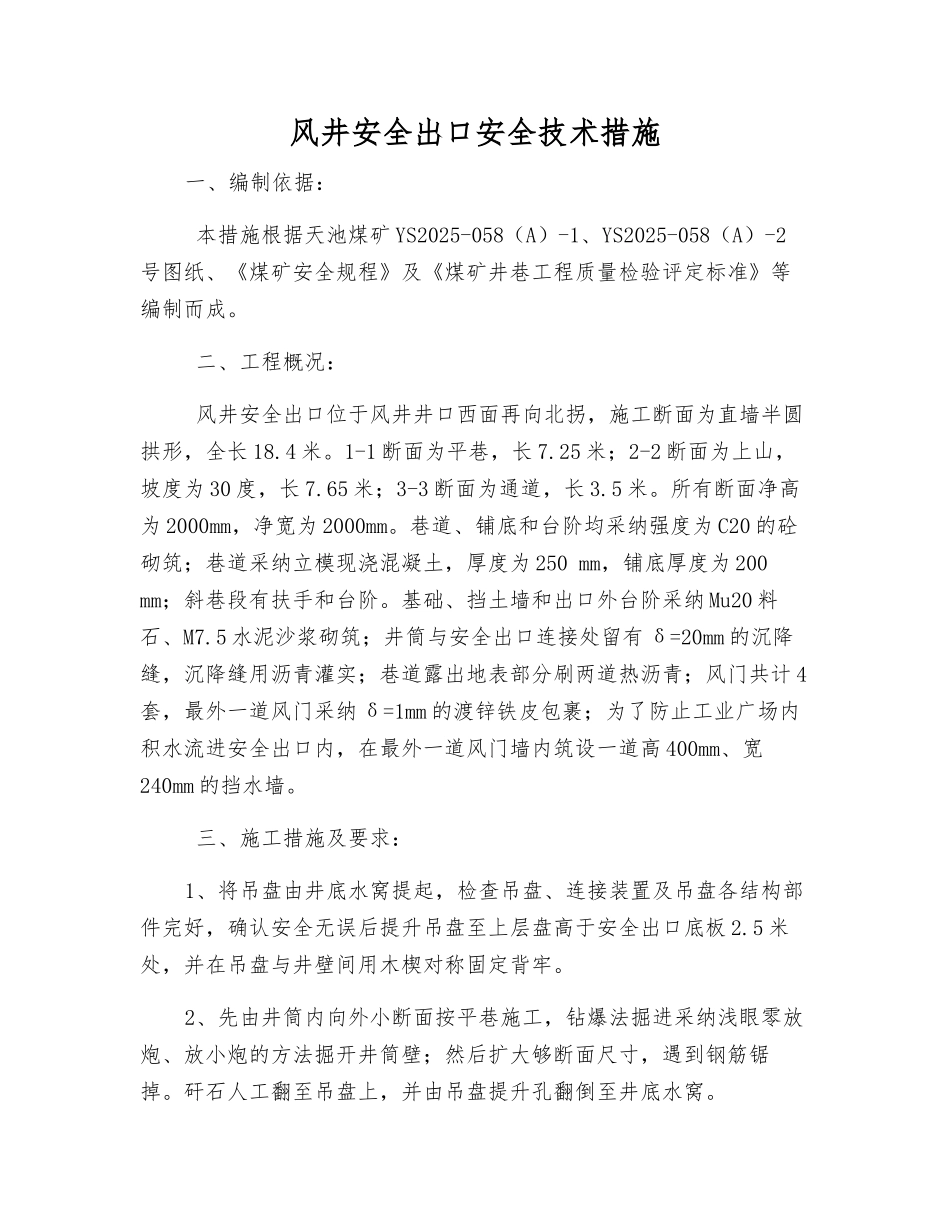

风井安全出口安全技术措施一、编制依据: 本措施根据天池煤矿 YS2025-058(A)-1、YS2025-058(A)-2号图纸、《煤矿安全规程》及《煤矿井巷工程质量检验评定标准》等编制而成
二、工程概况: 风井安全出口位于风井井口西面再向北拐,施工断面为直墙半圆拱形,全长 18
1-1 断面为平巷,长 7
25 米;2-2 断面为上山,坡度为 30 度,长 7
65 米;3-3 断面为通道,长 3
所有断面净高为 2000mm,净宽为 2000mm
巷道、铺底和台阶均采纳强度为 C20 的砼砌筑;巷道采纳立模现浇混凝土,厚度为 250 mm,铺底厚度为 200 mm;斜巷段有扶手和台阶
基础、挡土墙和出口外台阶采纳 Mu20 料石、M7
5 水泥沙浆砌筑;井筒与安全出口连接处留有 δ=20mm 的沉降缝,沉降缝用沥青灌实;巷道露出地表部分刷两道热沥青;风门共计 4套,最外一道风门采纳 δ=1mm 的渡锌铁皮包裹;为了防止工业广场内积水流进安全出口内,在最外一道风门墙内筑设一道高 400mm、宽240mm 的挡水墙
三、施工措施及要求:1、将吊盘由井底水窝提起,检查吊盘、连接装置及吊盘各结构部件完好,确认安全无误后提升吊盘至上层盘高于安全出口底板 2
5 米处,并在吊盘与井壁间用木楔对称固定背牢
2、先由井筒内向外小断面按平巷施工,钻爆法掘进采纳浅眼零放炮、放小炮的方法掘开井筒壁;然后扩大够断面尺寸,遇到钢筋锯掉
矸石人工翻至吊盘上,并由吊盘提升孔翻倒至井底水窝

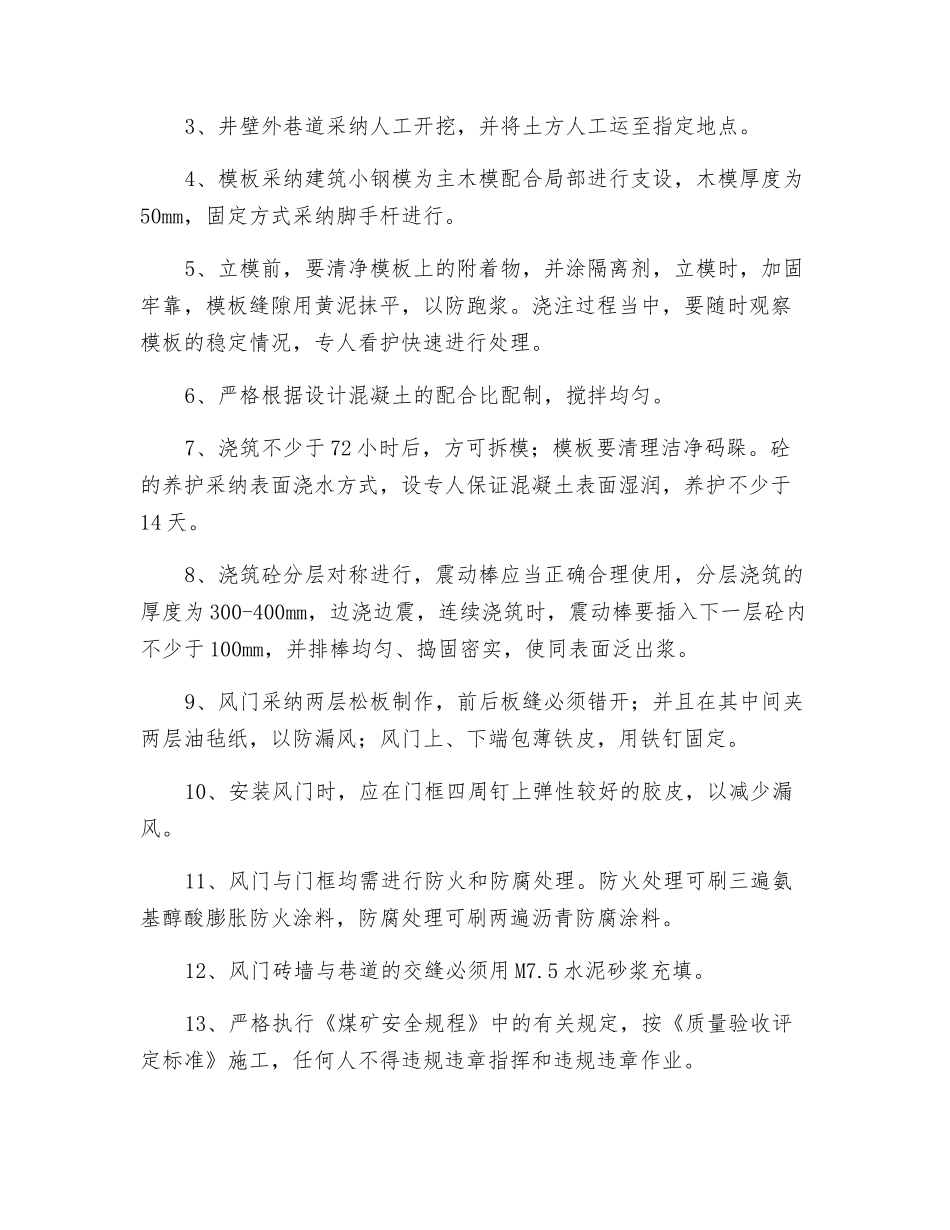

3、井壁外巷道采纳人工开挖,并将土方人工运至指定地点
4、模板采纳建筑小钢模为主木模配合局部进行支设,木模厚度为50mm,固定方式采纳脚手杆进行
5、立模前,要清净模板上的附着物,并涂隔离剂,立模时,加固牢靠,模板缝隙用黄泥抹平,以防跑浆
浇注过程当中,要随时观察模板的稳定情况,专人看护快速进行
